摘要:土方坍塌滑坡等事故直接威胁着桥梁施工的安全,这类事故的出现往往也伴随着较为巨大的经济损失,基于此,本文就边坡开挖的基本安全措施展开分析,并结合工程实例就路堤段浆砌片石拱形骨架护坡、路堑段浆砌片石护坡、浆砌片石护坡施工注意事项进行了详细论述,希望由此能够为相关施工单位带来一定启发。

关键词:路基骨架护坡;高边坡防护;边坡开挖

前言

当边坡土体中的剪应力大于土的抗剪强度时,桥梁施工就很容易出现土方坍塌滑坡等事故,而考虑到土体抗剪强度来源于土体内摩阻力及内聚力,这就使得土壤类别、土壤湿化程度、基坑边坡附加荷载、气候等因素都有可能引发土方坍塌滑坡,而为了最大程度上降低土方坍塌滑坡等事故的发生几率,正是本文就桥梁施工安全高边坡防护技术进行具体研究的原因所在。

1.边坡开挖的基本安全措施

虽然桥梁施工中存在着较多种可能引发边坡开挖相关事故的因素,但一些基础的安全措施仍旧能够较好保证边坡开挖施工的安全,严格进行土方工程施工方案的编制、保证操作人员间安全距离、严禁先挖坡脚的危险作业、做好环境检查、严格按照要求放坡、验算边坡稳定、深基坑四周设防护栏杆、结合规定设置运土道路的坡度与转弯半径、遵守爆破作业规定均属于基础的边坡开挖安全措施[1]。

2.工程实例

为保证本文研究的实践价值,笔者选择了某地桥梁工程作为研究对象,并就在我国当下桥梁施工领域应用较广的路基骨架护坡技术的应用进行了详细论述,希望由此能够为相关施工单位带来一定启发。

3.1路堤段浆砌片石拱形骨架护坡

路堤段浆砌片石拱形骨架护坡属于路基骨架护坡技术的具体应用,其主要由路堤脚墙基础、路堤护坡、混凝土空心砖护坡护坡三部分组成。

1)路堤脚墙基础需要应用M7.5浆砌片石,坡脚线的放线需要按照1:1.5的坡率进行,同时脚墙高、埋深、外露高度分别为1.5m、0.8m、0.7m,脚墙底部与顶部的宽度则分别为70cm与50cm。值得注意的是,为了保证路基骨架护坡技术最大化自身效用发挥,路堤脚墙需要在原地面上方5~10cm 处设置间距1m的 10cm泄水孔。

2)路堤护坡的高度需要控制在一般地段的3m以上并采用拱形骨架护坡,结合撒草籽、种植灌木等手段将进一步提升其效用发挥,其中拱形骨架护坡的骨架厚度需设置为0.6m,底部基础与顶部需要分别设50cm宽与40cm的镶边,这一系列施工同样需要应用M7.5浆砌片石。值得注意的是,在路堤护坡具体施工前,施工单位必须做好坡面浮土清刷、填补坑凹,由此实现坡面大致平整才能够更好保证该环节施工质量。

3)混凝土空心砖护坡护坡需要将高度控制在一般地段以下,并应用砼空心砖内培土植草护坡,做好与路堤护坡同样的清理工作后,施工单位还必须保证混凝土空心砖在铺设中砖与坡面的紧贴,一般情况下施工人员需要应用橡皮锤实现这一目标[2]。

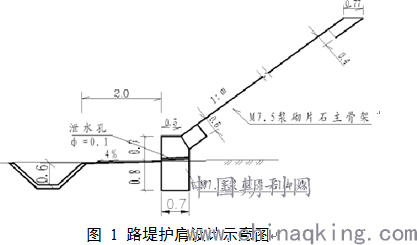

图1为路堤护肩设计示意图,结合该图路堤段浆砌片石拱形骨架护坡的施工理念就能够实现较为直观传达。

3.2路堑段浆砌片石护坡

路堑段浆砌片石护坡同样属于路基骨架护坡技术的具体应用,这一应用被细分为与路堑侧沟相接、浆砌片石拱形骨架护坡两部分。

1)与路堑侧沟相接处的施工属于浆砌片石拱形骨架护坡环节的重点,施工单位需要保证相接处设有不小于2m的浆砌片石平台,该平台的浆砌片石厚、护脚镶边宽与厚度需要分别控制在30cm、50cm与60cm。在浆砌片石平台的具体施工前,为了避免平台施工后可能出现的不规则沉降问题,施工单位需要使用打夯机实现土层的夯实,而为了避免降水对浆砌片石平台带来的负面影响,施工单位还需要设置 5cm排水管,这一排水管需要设置在现浇矩形侧沟距离底板15cm处。值得注意的是,为了进一步提升路基骨架护坡技术的应用有效性,施工单位还需要在浆砌片石护坡地段按线路纵向每隔每2m设置一个方形绿化槽,该方形绿化槽的规格应严格控制为0.6m×0.6m,并使用C10砼砌筑,保证槽深为0.5m。

2)浆砌片石拱形骨架护坡需要在地下水发育地段边坡增设支撑渗沟排水加固,支撑渗沟的间距需要控制在8.3m~15.5m,宽度则需要控制在1.5m。而对于整体的路堑浆砌片石拱形骨架护坡来说,其与路堤段浆砌片石拱形骨架护坡的差别不大,撒草籽、种植灌木防护同样是其主要应用的边坡防护手段。而在路堑浆砌片石护坡施工中,施工单位必须将护坡厚度控制在30cm,并做好平台的设置,平台需要设置在岩土分界面处或防护标高处,其高度则需要控制在2m~3m,为了避免可能引发的表水进入,平台浆砌片石需要嵌入边坡内0.2m。值得注意的是,为了降低将与可能对边坡稳定性带来的影响,施工单位还需要在路堑浆砌片石护坡处每隔3m设置一个 0.1m的泄水孔,并在孔后设置厚0.32m的0.5m×0.5m的卵砾石窝状反滤层。

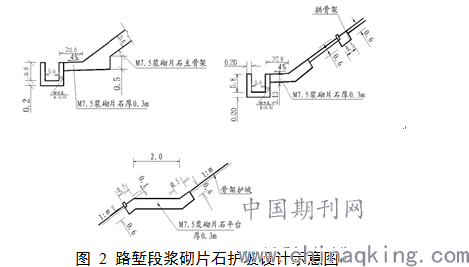

图2为路堑段浆砌片石护坡设计示意图,路堑段浆砌片石护坡的路基骨架护坡技术应用理念由此就能够实现直观传达。

3.3浆砌片石护坡施工注意事项

在浆砌片石护坡施工中,施工的质量控制需要从片石、砂、片石砌筑、勾缝选择、勾缝完毕处理等角度进行。

1)片石的选择需要保证石料的坚硬、不易风化、无裂纹,并在片石应用前做好污渍的清理工作。值得注意的是,不同施工方向的片石在选择中也存在一定不足,如镶面片石的边缘厚度需要控制在15cm以上且表面平整、附属工程的片石强度则需要控制在MU30以上。

2)中粗砂属于本文研究桥梁工程边坡支护的砂料选择,砂的拌和需要应用饮用水并保证自身含泥量小于5%。

3)片石砌筑需要应用挤浆法分层与分段砌筑,砌筑过程中施工人员需要保证分段位置设置于沉降缝或伸缩缝处,不同砌块的砌缝需要注意相互错开,定位砌缝在铺满砂浆的过程中则需要避免可能混入的小石块出现。

4)施工的勾缝应选择凹缝,缝的宽度与深度需要分别控制在15mm、8mm,深度不足在勾缝必须做到严格剔除,勾缝使用砂浆的强度也必须得到保证。

5)勾缝完毕后施工人员需要做好墙面的清扫,并通过洒水进行7~14天的养护,施工单位需要保证养护阶段振动、称重、碰撞等情况的避免。

结论

综上所述,本文研究的路基骨架护坡技术能够较好服务于桥梁施工安全高边坡防护。而在此基础上,本文围绕桥梁工程实例展开的路基骨架护坡技术具体应用,则在一定程度上证明了研究的实践价值。因此,在具体的桥梁施工安全高边坡防护施工中,本文研究便可以作为施工的参考。

参考文献

[1]杨进,巢万里.高陡边坡下桥梁桩基受力分析及防护设计[J].公路工程,2013,04:40-43+213.

[2]刘兰英.铁路桥梁桥址边坡稳定性分析与防护[J].铁道标准设计,2012,04:70-73.

论文作者:郑超南

论文发表刊物:《基层建设》2017年第24期

论文发表时间:2017/11/10

标签:;  ;  ;  ;  ;  ;  ;  ;

桥梁施工安全高边坡防护技术的分析论文_郑超南
下载Doc文档

猜你喜欢
