医院配电改造施工的全过程管理措施研究论文_李玲

上海长征医院

摘要:本文对医院配电改造的必要性进行分析,并通过实例研究的方式,以上海市某一三甲医院为例,从施工安全管理的角度出发,制定和探讨施工方案,从施工准备、作业过程、总结三个阶段着手,提出全过程管理措施,确保改造工程式中处于可控状态,与国家标准规定相符合。

关键词:医院配电改造;全过程管理;有效措施

引言:在国家医疗飞速发展之下,对医院后勤安全保障提出新的要求。电力系统作为医院医疗安全的核心所在,一旦医疗设备发生断电,将对患者的生命安全构成直接威胁。对此,应积极做好配电设备与系统改造升级工作,通过采取科学有效的施工管理措施,获得良好的改造成效,确保各项医疗设备正常运行。

1医院配电改造的必要性

在我国医疗事业飞速发展之下,先进的信息技术逐渐渗透到医疗领域,医疗设备与系统类型不断增加,前期配电网由于设备落后、线路老化,在日常运行中时而出现电力故障,不但影响医疗设备作用的发挥,还对患者的生命安全构成威胁。对此,应积极开展医院配电改造工程,通过加强施工全过程管理的方式,使电网运行更加顺畅可靠。

1.1增强电网运行可靠性

对于经济发展较快的城市,在医院电网运行方面的资金投入、线路配置、设备质量等方面较为良好,且更新频率相对较快。但对于经济发展较慢,水平不高的城市来说,受到应用规模等因素限制,在电网改造方面的投资有限,医疗设备老化等情况屡见不鲜,电网运行可靠性也受到负面影响。对此,针对医院电网进行配电改造升级显得十分必要,对增强电网运行可靠性具有重要的促进作用。

1.2提高设备应用效率

医院作为一级重要负荷单位,内部设有手术室、急诊、抢救室、重症监护室、CT、X光机、核磁共振等,一旦发生断电情况,将对患者的生命安全产生直接影响。在以往的设备应用中,由于设备自身功能退化、线路老化,导致电网运行不稳定,电压波动大,很容易出现电器设备烧毁或上级电路频繁跳闸等情况。对此,应对医院电网配电工程进行改造,最大限度避免上述现象发生,使设备应用质量与效率得到显著提升[1]。

1.3增加医院经济效益

当电力设备出现故障时,对其诊断与维修需要一定的资金与人力投入。随着维护成本的增加,医院获得的经济效益势必被压缩。现阶段,部分医院存在线路损耗大、维护成本高等情况,对配电工程进行改造升级,可有效减少维护成本,与此同时,还可使电网运行质量得以提升,增加医院的经济效益。

2医院配电改造工程的主要内容

2.1低压配电系统改造

通常情况下,医院中低压配电系统采用“放射式+树干式”的供电方式,对于关键设备来说,主要由变配电所供电,一级负荷均为双路供电末端自动切换,对于极其重要的负荷来说,在采用上述双路供电的同时,还需要设置柴油发电机组作为备用。由于医院的使用功能较为特殊,在用电设备方面也各有千秋,以一级和极其重要负荷为主,但在使用地点、功率方面存在区别,在一定程度上增加配电改造难度,在实际改造设计过程中,应根据不同的用电设备,采取相应的改造方法。

(1)放射科。该科室主要包括CT室、ECT室、X光室,供电电源采用变配电所中的专用回路,为了避免设备之间相互干扰,电源应分散设置,ECT设备的容量在150KV•A左右,CT设备的容量在35—50KV•A之间,分别配置相应的配电箱,室内照明、门的位置、门上指示灯均具有联锁功能。X射线机每日的用电量约为50KV•A左右,通常医院内设置5—6台,用电量在250KV•A左右,但是该设备的需要系数较小,仅为0.2,在改造工程中为每台设置一个配电箱,并安装指示灯、门机联锁即可;

(2)理疗科。该科室中医疗设备对电源电压稳定性提出严格要求,在改造工程中,在插座或插座箱电源中应引入稳压器,或者设备自身带有稳压电源;

(3)手术室。该科室具有重要功能,将用电负荷归属为极其重要负荷。供电电源不但采用二路供电,还额外设置柴油发电机组,以备后用。该科室内的电源均为配电所专线供给,且在配电室内的末端自动切换;柴油机组的电源由专线供给配电室,同样在末端进行切换。当使用EPS作为备用电源时,可将EPS设置在手术配电室的内部,科室用电与其他房间用电独立开来,使手术室内的配电干线被独立设置,对于不同分支回路来说,不但有过流、过压、短路保护,还应对剩余电流进行保护。此外,洁净手术室应采用专门的配电柜,将其安装在非洁净区内部,由科室内配电柜供给电源,总负荷根据设计要求计算,但总体上不应低于8KV•A。在各个洁净手术室中均要设置专门的配电箱,将其安装在外廊侧墙内,不但可节省空间,还可顺利使用;

(4)急诊室。该科室的电源负荷归属于极其重要负荷,在改造工程中应根据相关工艺要求对供电设备进行设置,按照用电负荷等级合理选择放射式、树干式等方式,借助电气竖井将其输送到各个配电箱中,再由配电箱输送给不同设备。

2.2导线电缆改造

医院群体具有特殊性,在发生火灾时,由于病人众多,一些体弱、行动不便的患者几乎没有逃脱能力,在患者疏散方面需要花费较多时间,因此在配电改造工程中,应加强对防火方面的重视程度。如若电线、电缆长期处于过载运行状态,很容易因线路老化引起火灾,这将要求改造工程中,在线路选择时应事先预留一定的余量。在发生火灾情况时,空气中的有毒气体对人的生命安全构成威胁,可采用低烟无卤阻燃型电线、金属槽架进行敷设。对于火灾过程中仍然需要持续工作的场所,如手术室等,应采用矿物绝缘电缆进行供电[2]。

2.3安全系统改造

对于常规插座回路与医疗设备供电回路中,应安设漏电保护装置,可在发生漏电情况时及时切断电源。在2类医疗场所中,可在手术台、X射线装置、大型设备中使用额定剩余电流低于30mA的漏电保护器。

3医院配电改造工程的全过程管理措施

3.1工程概述

医院配电系统如同建筑物心脏一般,为全部设备提供动力能源,为促进设备的正常运行,需要对各项设施设备进行更新改造。但是,医院常年持续运行,任何时候都有正在抢救、性命垂危的病人,因此施工改造相当于一次建筑物的心脏移植,难度系数较高。对此,本文以上海市某一三甲医院为例,从施工安全管理的角度出发,制定和探讨施工方案。该医院的电力设计为一级负荷,基本设计为二路高压进线、一路柴油发电机,末端配备UPS紧急电源。

3.2改造难点

在改造过程中,要想保障医院的医疗安全,应对工程的重难点进行分析。

(1)高压与变压器。医院主要为二路高压进线,在更换高压电控柜与变压器时施工难度相对较小,只需在非用电高峰期利用低压段的联络柜,将其切换到一路高压进线中,便可对另一路变压器与高压电控柜进行更换;

(2)低压电控柜。该设备是楼层低压总开关,无备用开关,且不可长期停电,对其进行改造和更换是配电柜改造中的重难点所在。根据该设备的实际分布情况,可划分为两批或者四批进行更换,对于首批需更换的低压柜来说,可采用临时电控柜进行替代,结合不同分开关使用情况,制定科学合理的停电方案,再将不同的分开关与临时电控柜相连接,直至全部开关均由临时电控柜供电,将总开关断开后,将首批低压开关柜中的高压端拆除,以此类推,直至按批全部完成。

3.3全过程管理措施

3.3.1施工准备阶段的管控

在医院配电改造施工之前,应做好详细的前期论证,制定切实可行的实施方案,主要包括进度管理、安全技术交底、人员组织管理等方面。

(1)进度管理。对配电改造工程进度影响的因素众多,如技术、材料、人为、资金等等,对工程进度的管理具有动态性,需要管理者充分了解项目进度与变化,制定进度计划表,确保项目在规定时间内保质保量的完成,计划表如下图1所示[3]。

(2)人员组织管理。成立改造工程领导小组,由后勤主管院长担任主任,由医疗、护理、后勤安保、水电班组等派遣人员参加,将改造工作总体目标进行细致划分,使各个部门各司其职,分工明确,并将岗位职责落实到个人,实现科学高效的人员组织管理,小组划分情况如下表1所示。

(3)安全技术交底。在配电改造工程正式开展之前,首先应贯彻落实“安全第一,预防为主”的方针,医院工程负责人应对施工单位进行安全技术交底,主要针对工程特定环境危险程度预计可能出现的危险因素,将其告知被交底的单位负责人,使其掌握正确的操作技术与工艺,最大限度的减少安全事故发生;

(4)开展电力普查。由于医院在日常运行中难免出现电线数量增加、线路变更等情况,为了确保用电开关、线路的准确性,在改造工程正式开展之前,应面向全院开展电力普查,建立详细的电力图纸与档案;

图1改造工程施工进度计划表

表1改造工程领导小组划分

(5)确定施工时间。为了最大限度的减少改造工程对医院运行产生的负面影响,最终确定该工程在医院全年用电低峰期开展,即每年2月—4月或者10月—12月[3]。

3.3.2施工阶段的管控

(1)物料管理。在医院配电网施工中,涉及的物料资源众多,如水泥、电缆、钢筋材料以及各类电气设备等等。一旦物料管理不到位,势必会对出现物料遗失、损坏等情况,影响正常工期。对此,在实际管理中,施工人员应对入场原材料进行质量检验,在多次复核均满足标准的情况下才可投入使用。除此之外,在材料堆放、保存过程中,应尽量避免潮湿环境,以免变压器等设备受到锈蚀。对于混凝土等材料,应遵循现有现拌的原则,通过科学的物料管理,使工程质量得到显著提升;

(2)质量管理。在改造工程开展之前,应建立完善的质量保障体系与制度,确保各项技术的科学落实,项目管理者应全面熟悉设计图纸,及时发现图纸中的问题,并提出改进意见。在作业过程中,施工人员应严格按照设计图纸进行作业,禁止擅自篡改,如需变动应征得相关部门的允许,并做好记录;在操作过程中,应根据电气设备交接试验标准开展实验,各项工序采用三级检查,层层把关,尤其是细节之处与关键部门,更要确保质量,并由质量检查者分项记录;

(3)现场施工管理。进入施工现场的人员均要正确佩戴安全帽,高空作业者应佩戴双控保险安全带,穿绝缘胶底鞋,在杆塔施工作业转位时,必须在安全带的保护下实施。作业现场应严格执行安全督查制度,加强施工现场的安全管理力度,使各种不安全行为得到有效控制,使施工行为更加安全规范。针对现场安全检查中发现的问题与隐患,应及时登记,并制定科学有效的整改措施,确定整改时间,落实整改责任人,并对实际整改情况进行跟踪调查,从根本上消除现场有法不依、执法不严、违章违令等情况[4]。

(4)安全管理。首先,加强全院宣传与安全教育。具体措施为:一方面分别针对医疗与护理部门制定医疗保障应急预案,保障医疗安全;另一方面,加强后勤安保巡视,及时发现异常情况并予以解决;此外,后勤班组还应定期开展安全培训,使各项工作能够分工明渠,将责任落实到个人;其次,制定风险清单与应急预案,开展应急演练。针对改造工程施工中可能出现的各类风险,分别制定相应的应急预案,并开展应急演练活动。对风险清单进行罗列,包括市政突然断电、变压器突然断电、高压柜突然断电、低压柜或低压总开关断电等。最后,配备柴油发电机与应急物品。在工程施工过程中,如若出现设备突然断电等情况,可采用柴油发电机供电。由于低压柜临电的接驳均属于带电操作,应提前配备绝缘毯、绝缘工具等,最重要的是加强对现场施工人员的安全教育,使各项施工均可围绕安全开展[5]。

3.3.3总结经验,完善电力档案管理

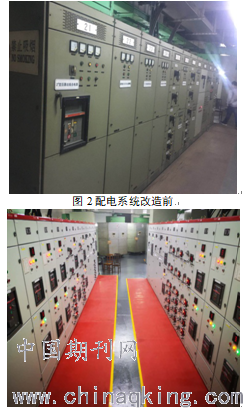

对改造工程的施工经验进行总结,对施工全过程的资料进行汇总和整理,利用清单目录,将图纸、运行记录、施工日志等统一进行归档管理,为后续保养和应急维修提供强有力的支持,配电系统改造前与改造后对比如下图2、图3所示。

图3配电系统改造后

结论

综上所述,在医院电力设备体系中,配电系统是心脏一般的存在,可为所有电力设备提供电源支持。为了减少电力故障产生,应根据实际需求进行整改,并做好施工全过程的管理与控制,使电路、设备得以优化,达到增强电网运行可靠性、提高设备应用效率的目标,为医院创造更多价值。

参考文献

[1]何汝林.配电网工程建设实施全过程安全管理措施探究[J].中国新技术新产品,2018(22):165-166.

[2]武光林,马明军,潘雷.有效探析农村电网改造中配电工程施工管理对策[J].环球市场,2017(16):37-37.

[3]吉东荣.10kV配电工程施工管理探讨[J].科技风,2017(23):124-124.

[4]廖华武.配电网工程建设安全管理和技术措施探讨[J].中国高新技术企业,2018(22):118-119.

[5]杨秦.农村电网改造中配电工程的施工管理探析[J].通讯世界,2017(6): 224-225.

论文作者:李玲

论文发表刊物:《基层建设》2019年第29期

论文发表时间:2020/3/13
