轨道交通深基坑钢支撑施工技术的应用论文_王波

中冶建工集团有限公司

摘要:本文依托重庆轨道交通环线弹子石车站工程,对基坑支护体系进行了研究,根据深基坑所处地理位置和支护结构形式的实际情况, 通过对基坑周边建筑物、道路、地下管线的沉降;桩顶水平位移、 基坑顶地面沉降监测、基坑土体深层变形、桩身应力和变形进行了监测,并根据监测结果及时对开挖支护体系进行调整。从而动态指导基坑支护体系参数。

关键词:深基坑;监测;开挖;钢支撑

1.引言

随着深基坑支护结构设计的不断进步,施工技术的不断成熟,以及对其监测监控手段的日益完善,基坑工程的宽度、深度不断地刷新纪录。与此同时,因深基坑施工步骤的不规范及监测控制的不到位,而导致的安全事故也越来越频繁。因此,需结合拟建工程的实际情况,对基坑开挖运用现目前较成熟的施工监测技术和方法,对深基坑进行实时监测,并对数据进行分析,及时将信息反馈给相关部门或部门,用以指导安全施工。

2.工程概况

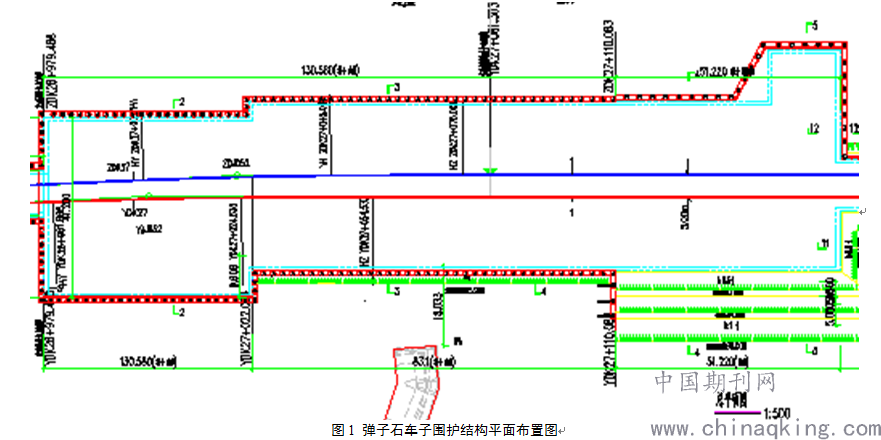

重庆轨道交通环线弹子石站位于南岸区,车站东西设置,东侧为朝天门大桥,西侧为腾龙大道。弹子石站为地下两层侧式站台车站,站后设单渡线,车站全长(含站前区间)359m,车站主体为两层矩形框架结构,平均开挖深度约19m,建筑面积8700m2,车站采用明挖顺作法施工。

车站围护结构采用桩+内撑、板肋锚杆挡墙、放坡等支护形式,车站所处位置地质主要为回填土、砂质泥岩及砂岩三种。

3. 主要施工方法

基坑开挖前应按设计对场地进行平整,基坑开挖宜分层分段均匀对称进行,在开挖过程中掌握好“分层、分步、对称、平衡、限时”五个要点,遵循“竖向分层、纵向分段、先支后挖”的施工原则。支撑架设、网喷砼护坡、喷锚支护与土方开挖密切配合,在土方挖到设计标高后及时架设钢支撑、打设锚索锚杆,减少无支撑暴露时间。

4. 监测内容及测试方法

由于该工程紧邻车行道路,施工开挖后的监控成为该深基坑施工的重点,一旦监控量测不到位,开挖边坡就容易出现不稳定情况导致坍塌。

4.1基准点的布设

工作基准点的变形监控点布置在距基坑边不小于2倍基坑宽度的地方,依据稳定、可靠的原则选择4个点,4个点分别位于基坑两侧道路外的民房旁。

4.2监测点的布置

4.2.1基坑支护桩水平位移监测控制点布置

依据重点监控、能实时、真实、全面反映基坑边线情况的原则,沿基坑周边每隔50m的间隔设置监测点,测斜孔深20米。

4.2.2水平和竖向位移监测控制点设置

依据重点监控、能实时、真实、全面反映基坑边线情况的原则,在支护结构的冠梁上,每隔点间隔20m。

4.3监测方法

通过使用GPS静态测量与精密星历解算相结合的方式对平面坐标进行测量,

并通过全站仪精密加测1-2条边长,以保证基准点间的尺度基准达到1/200000,采用仪器观测与目测相结合的方式,以仪器观测为主导,目测为辅助,结合2至3种或多种观测手段,相互复核与补充,以保证监测数据的及时、全面、可靠。

5. 监测报警值及异常情况下的监测措施

当通过数据分析发现数据波动大时,通过现场目测、仪器复测的方式进行数据建议;

如果发现监测数据达到报警值,综合分析其原因,并结合以往数据的变化规律,预测其后续变化的趋势,制定针对性的措施,进行跟踪监控。

6. 监测成果分析

当基坑支护结构的支护桩基、冠梁和第一层钢支撑施工完成后,为提供作业效率,采用机械进行大面积开挖。待每一层的钢支撑施工完成后进行下层土方开挖,直至挖到设计底标高。

当整个基坑全部开挖至设计顶标高时,最大水平位移达值出现,其中冠梁的水平位移值最大,其值为23.3mm。

7. 结语

根据弹子石车站基坑实际情况,本项目采用钢支撑的支护方式,对基坑周围建筑物及基坑支护结构,沉降等进行了监测,对基坑监测措施进行了简要的概述,有效的反应了基坑的各项信息,有效地保证基坑及周围建筑的安全,对指导安全施工起到了良好的作用。

参考文献

[1] 《城市轨道交通工程监测技术规范》(GB50911-2013).

[2] 《建筑深基坑工程施工安全技术规范》(JGJ311-2013).

[3] 《建筑施工临时支撑结构技术规范》(JGJ 300-2013).

[4] 《城市轨道交通地下工程建设风险管理规范》(GB50652-2011).

论文作者:王波

论文发表刊物:《基层建设》2017年第16期

论文发表时间:2017/10/10
