水库大坝灌浆施工技术及其防渗加固策略分析论文_胡海富,

摘要:水利工程施工中,灌浆施工技术及防渗加固具有十分关键的作用。当前,灌浆施工技术及其防渗加固已经在水库大坝加固处理或是坝基防渗施工方面获得良好的应用,使水库大坝整体稳定性以及抗渗性能得到相应的提高。灌浆施工技术则对水库大坝地基的稳定性和安全性产生重要影响,同样关乎着水库大坝整体建设质量。基于此,本文对水库大坝灌浆施工技术及其防渗加固策略做出分析。

关键词:水库大坝;灌浆施工技术;防渗加固

前言:随着我国经济的良好发展,水库大坝施工建设获得良好进步。当前,对水库大坝施工技术的有关研究也得到充分重视。水库大坝属于水利项目建设的关键构成,同样属于重要的挡水建筑物。因为水库大坝运行环境相对较为恶劣,所以势必会产生相应的渗漏等问题。渗漏问题这对水库大坝整体稳定性以及安全性产生重要影响,所以务必引起充分关注,并运用防渗加固策略进行有效处理。因此,对水库大坝灌浆施工技术及其防渗加固策略进行分入分析研究具有十分重要的现实意义。

1 工程概况

某水库大坝项目,主要结构包括泄洪表孔、大坝和防水钢闸,项目的功能主要为农业灌溉,具体灌溉面积可达27.3hm2,通过对水库大坝项目进行统计,总库容能够得到32.7万m3。关于施工建设环境,上游位置设计成干砌块石护坡,下游位置设计成草皮护坡,总体设计充分符合标准要求。且常年连续使用的情况下,两岸边坡产生严重坍塌现象,从而致使泄洪槽内部产生大量分化料,对泄洪具体效果产生了直接影响。

2 水库大坝灌浆施工要点

2.1 设计灌浆孔

此水库大坝通过使用油压XU-150型回转钻机,完成相应的钻孔操作,对于强弱化岩石而言,则应使用金刚石或是硬质合金钻头,布孔符合标准之后,便可进行钻机安全就位。钻机安装通过水平完成水平方向校正操作,存在斜度的情况下,可通过方木进行垫评处理,确保垂直钻孔效果。钻孔需同灌浆顺序保持一一对应,相同孔钻进按照灌浆流程采取分段进行[1]。

基于设计图纸的具体标准,通过全站仪完成整体放样操作。对施工轴线做出确定之后,位于坝顶位置沿轴线方向设置双排灌浆孔,第一排同上游面距离保持在3.2m,同第二关距离保持在2m,孔距设计保持2.5m。施工阶段,需通过钢尺完成再次校测,开孔与设计之间的偏差标准为50mm。所以,变更孔位务必获得建立与设计单位的批准。单孔灌浆工艺流程详见下图1。

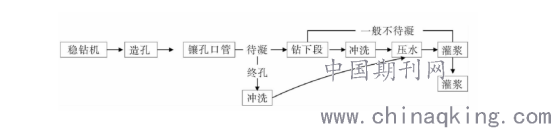

图1 单孔灌浆工艺流程图

2.2 钻孔冲洗、压水试验

钻孔冲洗需要位于钻孔完成后操作,在裂隙位置,通过压力水采取冲洗,回水澄清保持10min左右方可结束,总时间不应大于0.5h。冲洗有效压力保持在灌浆压力80%左右,应小于1MPa。裂隙冲洗结束之后,应采取压水试验,按照监理部门的要求,通过简易压水与单点法完成全部试验流程,试验孔数应该保持超过总孔数20%。压水时间达到20min之后,每间隔5或10min对压入流量做出准确测度,选择压力相对较大最后1min流量作为试验透水率计算值。此外,若相邻位置存在正灌浆的孔或完成灌浆的孔,且时间为查过24h的情况下,因个避免采取裂隙冲洗。灌浆孔裂隙冲洗结束之后,孔需要及时进行连续灌浆操作[2]。

2.3 灌浆

第一,灌浆方法。灌浆施工阶段,通过由上到下、孔内循环以及孔口封闭等方法进行灌浆。其中,射浆管同孔底位置距离应小于0.5m。针对此水库大坝项目而言,先导孔通过由上到下的方法进行压水试验,通过对由上到下分段灌浆法的应用,从而进行灌浆。对于孔基岩帷幕同样应用自上到下分段灌浆法。灌浆完成标准详见下图2。

图2 大坝灌浆成孔标准图

第二,灌浆材料及浆液变化。针对此水库坝基岩石帷幕,使用具体水灰比以此是1∶1、2∶1、3∶1、0.8∶1、0.6∶1,基于各不相同比例的纯水泥浆液采取灌浆。开灌选择3∶1比级浆液,同时基于逐级加浓的标准采取灌注。施工阶段,因为部分孔段存在孔口涌水问题,对存在涌水的具体孔点,应使用3∶1~1∶1各不相同浓度浆液。使用的水泥全部通过制定厂商提供的R32.5普通硅盐酸水泥。若霸体接缝位置张开度为超过0.5mm,水泥使用7l方孔筛的筛余量应小于2%。采购水泥应附带合格证以及出厂化验单,现场水泥存放应有专门管理人员按照各不相同品种与强度等进行合理存放,乙方由于贮存不合理致使水泥发生变质的情况。袋装水泥贮藏时间应小于3个月,散装应小于6个月。水泥浆通过搅浆机完成制作,并使用过滤筛确保水泥泥浆的质量,纯水泥浆搅拌时间应保持在30s。对细水泥泥浆和水泥黏土浆液进行搅拌时,加入减水剂,搅拌机搅拌速度保持大于1200r/min,搅拌时间参考实验做出确定[3]。

第三,灌浆操作中特殊情况处理对策。现场灌浆阶段,若产生串浆问题,按照具体情况以此通过封堵、降压等方法做出有效处理。光讲阶段,如果由于事故问题出现中断,应及时通过针对性方法恢复灌浆。如果中断超过0.5h,应该通过压力水完成冲孔操作,再次进行灌浆施工。针对孔口涌水量相对过多的灌浆孔段,灌浆前应对涌水压力以及具体涌水量做出测读,按照具体涌水情况,通过合理的方法做出处理。灌浆操作阶段,如果吃浆量以及涌水相对过大的情况下,通过纯压法完成灌浆,每次灌浆注水泥量应小于2t。灌浆施工阶段,如果施工人员并未对灌浆压力做出准确控制,交易造成冒浆的问题。若坝坡出现冒浆问题,可通过开挖回填的方法做出处理,并通过间歇式灌浆法,使浆液可以得到有效吸收。如果水库大坝底部位置出现冒浆问题,应对冒浆通道采取封堵,对灌浆时间间隔以及具体灌浆量做出合理控制。灌孔操作时,孔口产生浆液外冒问题,应对浆液采取彻底清理,以防对封口效果产生不利影响[4]。

3 防渗加固处理要点

施工现场通过双层双缸立式灌浆机完成制浆处理,上层专门用作制浆,泥浆混合时间为三分钟。此外,将混合后的水泥浆中加入减水剂,搅拌速率控制大于1200r/min情况下,采取高速搅拌,充分搅拌之后静置。搅拌时间为两分钟,确保泥浆一致性以及浆料连续性。基于规范标准,泥浆从孔底喷射管0.5m,各填充长度保持在500m,如果存在特殊情况的条件下,可对填充长度做出合理的调整,总长度保持为1000m。若灌浆压力保持在恒定状态下,注射速度可保持持续减小,如果注射速度保持不变,灌浆压力会得到相应的增加,且不会对水灰比做出改变。若泥浆注入率超过30L/min的情况下,基于项目实际情况,可越级通过浓浆进行灌注施工。

结语:综上所述,针对水库大坝而言,灌浆施工技术属于十分关键的技术方法,并获得行业的重点关注。因为灌浆施工技术直接关乎着水库大坝的整体质量,同样对水库大坝运行产生十分重要的深远影响,所以务必对灌浆施工加以严格的管理与控制,对水库大坝整体质量提供可靠保障,使水库大坝可以安全稳定运行。当前,水库大坝项目同经济发展存在着紧密联系。所以,务必重视对水库灌浆施工技术及其防渗加固策略进行深入分析研究,以此推动水利事业的良好发展。

参考文献:

[1]蔡东强.水库大坝灌浆施工技术及防渗加固处理策略研究[J].城市建筑,2014(29):177-177.

[2]娄利华.水库大坝灌浆施工技术与防渗加固处理研究[J].湖南水利水电,2016(6):74-76,共3页.

[3]陆良.水库大坝灌浆施工技术与防渗加固处理研究[J].水能经济,2017(6):113-113.

[4]奉立.水库大坝灌浆施工技术与防渗加固处理探析[J].湖南水利水电,2019,220(02):25-26+47.

论文作者:胡海富,

论文发表刊物:《工程管理前沿》2020年2期

论文发表时间:2020/3/16
