摘要:随着建筑的智能化和现代化的发展,建筑电气安装工程的规模也愈加大型和复杂。作为现代高层建筑中的重要部分,建筑电气直接影响着住宅的实用性,所以在科技发展的今天,对整个建筑电气行业提出了新的要求和挑战,使得电气安装工程从设计到施工的每个过程都面临的重大考验。因而严格控制建筑电气的施工质量,就是保证建筑电气正常运营并实现其保护功能的主要一步。

关键词:建筑电气;安装;施工;技术

1 建筑电气安装前准备

1.1 选材

在建筑电气工程安装施工前,需要采购电气设备,在选择电气设备时应当全面考虑电气的性能的各类指标,如电力、承受的负荷以及实现的共用等,以使得电气及楼宇的安全能够得到保障,在考虑安全的基础上,选用按照设计的实际要求与质量标准确认电气设备的规格、型号等。同时,还需要严格审核装置、材料等的检验报告、使用说明、合格证、出厂日期等,按照配备的说明书一一核对实际的电气设备材料。

1.2 熟练掌握建筑电气设计图

在安装前除了检查电气设备是否符合要求外,还需要对建筑电气系统的设计稿图熟练掌握。在安装时需要按照已通过审核标准的电气系统的设计图的具体要求进行电气的设备安装工作。所以在这之前还需要熟悉电气设备的实际安装位置。电气设计的具体指标等内容,且涉及单位需要跟施工单位进行全面的设计图纸讲解,这样才能够在电气设备

安装施工时处理难以解决的技术问题。在熟悉设计图时需要掌握的主要有施工的工艺措施、电气设备的型号、设备的安装位置、管线的走向等。此外,对常见的电气图标都应该有所了解,这样才能确保在实际的施工过程中,不会存在电气安装错误的现象,如图1所示。

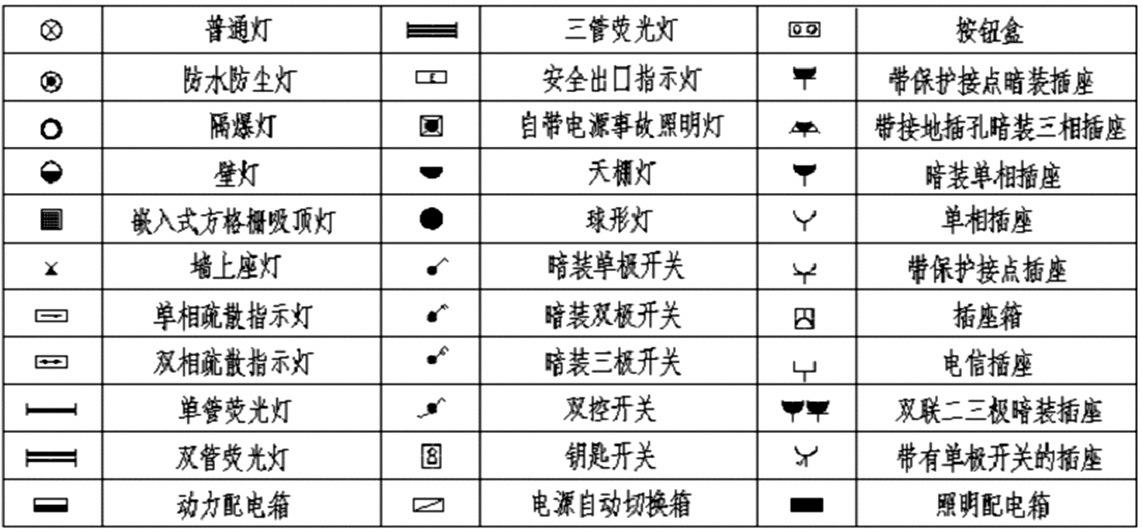

图1 建筑电气图标

1.3 结合要求制定电气安装计划

在制定计划时,应当按照电气施工安全的实际要求进行设计,确切制定建筑电气施工安全使用标注和安装的各项指标。分版块的制定主要包含的范围有电气系统、电气辅助装置、电源开关、电气设备等方面的安装要求。

2建筑电气安装的施工技术

2.1电源设备的安装

在进行建筑电气系统设备安装时,首先需要安装的就是电源设备——配电箱的安装。配电箱的安装应该在建筑楼体施工完成后进行,而系统中的暗装配电箱、接线装置则应该在楼体墙面进行抹灰装饰之前。配电箱的安装位置必须要准确,安装的零部件要齐全、配电箱的箱体开孔要合适,外部切口整齐。而暗装配电箱盖需要紧贴墙体,在零线的安装需要经过汇流排接,并无绞接状况发生。且箱体要完整,盘内外清洁、箱盖和开关比较灵活。箱内的导线回路标号比较清晰、接线整齐有序,同属分类捆绑。如果在安装过程中的配电箱、接线箱等需要引出管路开孔时,必须采用专用的开孔器,严禁使用电钻或气焊开孔。

2.2 管线的预埋设置

在配电箱安装完毕后,就可以进行管线的预埋设,在建筑施工现场进行管线的预埋设时,需要严格按照电气系统的设计和建筑工程的设计要求操作。在混凝土内敷设管线时应该以直线

的方式排铺,不宜采用过多弯曲线路。预埋的管线应距离建筑物表面小于15mm。铺设管线应当提前对管口和导管间的连接处进行密封,预埋在地下的线管应当尽量避免穿过基础的建筑设施。如不能避免,可以采用相应的防护措施后再穿过。在现代建筑中的电线管一般为PVC材料,因此,避免在高温环境中进行敷设,PVC材料的导管适宜在带有些微酸碱性的环境中,并且不易变形,虽强度不高,但耐腐蚀。电线导管在敷设过程中不可避免的会因外部或敷设要求而弯曲,在进行弯曲时,其弯曲程度不应大于管外直径的15%,对于预埋入墙体的导管,一般采用强度不小于M10的混凝土做抹面,且厚度不宜小于15mm。

2.3 导线的穿入和清理

导管清理需在导线穿入之前,这样有利于导线穿入。所以在穿入导线前,应当将导管内所残留的杂物及水分进行清理,在清理时可以使用特制的工具吹扫。在清理干净后,先对导管内吹入滑石粉,以便减小管壁和导线之间的摩擦,让导线在穿入和后期的线路检查时能够通畅,还能够检测出导管的敷设和箱盒的位置是否符合设计要求。导线在穿入施工时,可以单独进行,也可以与导管的敷设同期进行,同期进行可以减少了工序的重复,避免了因管路存在较多转弯时穿线的难度。在穿线时,不能存在导线的接头打结现象,如有接头则必须留在箱盒里面。穿线时要预留一定的长度在配电箱内,预留长度一般为配电箱周长的1/2,在插座或者接线盒、开关的导线预留长度约5cm ,出户导线的预留长度为1.5m。

2.4 电缆的敷设

电缆的敷设是电气设备安装的重要环节,所以在施工前,需要对电缆的规格型号进行检查,查看其是否符合设计的要求,并且要对电缆进行绝缘测试,测试的工具一般为万用表。在进行电缆敷设时,多个电缆之间不能交叉,应该让其有序排列后进行固定。在敷设的接头处需要设置标志牌,安装时按照由上而下的顺序配置高低电压电缆以及强电与弱电控制电缆,固定在普通支架上的控制电缆,一般以一层为佳。在架桥上的电缆则最多不超过三层。在制作电缆接头时不仅要按照设计要求操作,还需要有较好的制作环境,避免有尘土和污染物,防止接头被污染。且必须一次性完成,不能将剥开的电缆接头长时间暴露在潮湿的环境中,在剥离时不能让电缆芯线和绝缘球受损,且还需做密封处理。一般在接头和终端、绝缘层采用铜绞线作为接地保护。

2.5 开关和插座的安装

开关和插座作为电力系统的终端装置,安装时根据需求不同分为明装和暗装。两种的安装方式有所不同。暗装的开关和插座,对于进入盒内的导线需要与插座和开关的面板连接固定好,

然后才将保护盒推入,并且用螺丝进行固定。而明装的开关和插座,首先需要将导线穿过保护盒的出线孔,对保护盒进行固定,根据设计位置,将相线和零线从线孔中穿出,将导线压牢,最后将按板安装好。在安装时需要注意,开关盒距离门框的距离一般为15~25cm之间,不宜过大或过小。

2.6 保护接地施工

在施工时,需要结合建筑的实际情况,参考避雷装带的设计要求,选择适宜的避雷装置安装,进行规范的安装工作。在楼顶的避雷针安装焊接时,焊接点需要平整、无杂质、无汽泡。保护角不得大于45°。搭接材料若为镀锌扁铁,其搭接长度则大于6倍的扁铁宽度。若是钢筋,则为12倍。电气设备的外壳必须与接地干线单独连接,不能串联,且接地体的埋设深度不小于0.7m,间距不小于5m。

3 结束语

为提高建筑电气系统的安全性和可靠性,需要从各环节的施工操作加以保证,从而确保建筑电气安装施工技术在电气运行过程中行之有效。

参考文献

[1]刘鑫.分析建筑电气自动化系统安装的施工工艺[J].黑龙江科技信息,2015(16).

[2]吴泽铭.建筑工程电气的安装施工技术与质量控制[J].建筑工程技术与设计,2015(27).

[3]黄宇.建筑电气安装施工技术工艺分析[J].黑龙江科学,2014,5(6):58.

论文作者:周勇

论文发表刊物:《基层建设》2016年22期

论文发表时间:2016/10/27
