摘要:市政道路是城市建设的重点之一,是城市交通系统的主要组成部分,对城市的绿化、车道的布置、各管道的规划以及城市的环境问题都有十分重要的影响。因此,在市政道路施工时要对施工过程严格把控。其施工过程分为多个施工环节,路基填筑是其中相当重要的一个环节,关系到工程整体的施工质量,对建成后道路的承载能力、使用寿命及平稳程度都有重要影响。为此,技术人员应对该环节的施工过程严格把控,确保路基填筑的施工质量。本文分析了在市政道路路基填筑施工过程的准备工作及施工工作,旨在为提高路基填筑施工质量提供有益建议。

关键词:市政道路;路基填筑;施工技术

引言

市政道路是城市面貌的主要体现部分,涉及到的施工环节及技术相对较多,它不同于普通的道路施工,其所需考虑的问题众多(如燃气管道和绿化带的布置和施工、不同车道的制定及电线电缆的规划等问题)。不仅如此,市政道路施工在难度上也非常大,需要技术人员对各施工环节实时监管,要严格按照施工设计要求进行操作,合理应用技术,确保施工安全顺利的进行。路基填筑是市政道路施工的重要环节,其施工质量的好坏直接关系到道路整体的质量和形貌,是影响道路平顺性和舒适性的重要因素。因此,本文以某市政道路工程施工为例,针对该工程路基填筑施工所涉及的准备工作和施工技术进行了探讨。

1. 市政道路路基填筑施工前的准备工作

充分的准备工作是顺利进行施工的前提,市政道路路基填筑施工的准备工作大致有以下几个要点[1]:

1)清理工作

清理施工区域是施工前准备工作的首要任务,要将计划挖掘路基区域的杂物清理干净。一般要将施工区域地面以下大约三十公分的杂草、碎石、垃圾以及土等杂物全部集中起来。待集中后,安排车辆将杂物全部运到弃土场,然后根据需要,对施工区域进行路基面的平整和碾压工作,尽量保证没有凸起和凹陷的地方存在。

2)测量工作

测量工作主要包括施工场地的复测、路基高程的测量、平面加密等内容。首先是对施工区域的定位,定位完成后需对施工区域进行复测以及平面加密。然后就是测量路基的高程测量,在测量时需预先进行施工放样,根据上述的测量结果,通过计算最终确定路基基底的宽度。路基基底的宽度一般设置为50cm左右,并用白灰标记,以便于填筑高度的控制。

3)填料及压实实验

在路基填筑前,要选取一段(约50-200m)具有代表性的路段进行填料实验,实验主要内容包括对填料颗粒大小、物理性质、含水量、塑性极限、承载能力等在内的性能进行检验。通过实验,估算出整段路基的承载能力,确定出最佳含水量的范围,以便于获得强度高、稳定性好、承重大、抵抗变形能力强的路基。

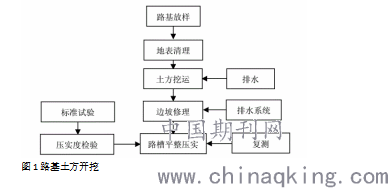

图1路基土方开挖

2. 市政道路路基填筑施工技术

市政道路路基填筑施工也不是一蹴而就的,同样需要多个环节完成,具体分为以下施工环节[2]:

1)分层水平填筑

分层水平填筑是路基填筑的主要方法之一。在施工时,一般每层填筑厚度控制在30公分以下、20公分以上,且在填筑前要进行标高设置,标点高度为20公分,以便于填筑时做参考。此外,每层填土还要沿着路基横向方向多填出50公分,方便后续的机械压实工作,确保施工完成后的路堤边缘达到设计要求。

2)填土的摊铺整平

该施工过程主要是对填土进行摊铺整平,首先用推土机对填土进行初步的粗略推平,将较大的土块、石块及其它影响施工的杂物清除,然后利用平地机进行精细整平,进一步将填土层面平整、均匀化,确保路基底面的水平。这种采用两种机器整平的方法,能够有效清除路基中潜在的凹凸区域,同时平地机能够在路基两侧做出2%的排水坡,采用水平仪进行高程测量,确保填筑厚度。在铺设路基时,土工格栅的搭设距离应控制在50公分以上,选用U型钉对搭接部分进行固定,避免在施工时格栅发生偏移、脱落等。搭接完成后,还要对格栅进行拉紧并与路基面紧贴,消除褶皱和弯曲等问题。在填筑时,不能使用大型的填筑机器在土工格栅上填土,先用小型设备进型填筑,待格栅上有一定量的土层时,才可换用大型设备填充。在填土时,还要注意不能使用有棱角、尖锐、直径大于五公分的填料。待填土完成后进行摊铺处理,摊铺时将多余的填土整理到路基两侧,并做出2%~3%的横坡,其目的是为了排除路基面的积水。

3)洒水与晾晒

洒水与晾晒是调整填料含水量的主要方式,填料的含水量太多或太少都会对施工结果产生不良影响。因此,在市政道路路基施工时,若填料的含水量太高,应将填料均匀摊铺在路基上,让其中的水分自然蒸发,从而降低含水量;若含水量太少,可在填料上喷洒适量的水,缺水严重时还可进行喷水并人工搅拌,洒水时保持喷洒均匀,让填土均匀吸水。

4)机械碾压

机械碾压是路基填筑施工的最后步骤,同时也是施工中最易出现问题的一步。在碾压前,需要对填土的平整度进行验收,若验收不合格,应再次使用平地机精平,不得使用大型设备强制机械碾压。因为大型设备的机械碾压会导致路基产生凹陷问题,造成不必要的施工问题。待验收合格后,方可进行机械碾压,碾压时要采取从边缘向中间的方式,先慢后快,且整个碾压过程要保证稳定的碾压轨迹,禁止偏移碾压路线。

3. 市政道路路基填筑质量的验收

及时进行填筑质量的验收是确保市政道路路基填筑质量的重要措施。填筑的方式为分层填筑,在完成每一层的填筑后都要进行质检,质检的方式通常为灌砂法,主要检查压实度、填筑层厚以及路基填筑宽度和高程。当填筑施工接近预先设定标高时。必须对严格进行高程的验收,这是路基宽度、平整度和坡度及高程达标的重要保障。此外,如存在填筑表面需要补填的情况,还要进行补填操作。若边坡的距离和角度不满足施工要求,须严格按照设计要求进行调整,采用挖掘机粗调,然后通过人工夯拍,直至满足工程要求位置。市政道路路基填筑施工要求道路的棱角分明,坡度准确,在修整完成后还要由专业人员进行验收,没有问题后,方可进行后续施工。

4. 市政道路路基路堑施工技术

市政道路路基路堑是指从原地面向下开挖而成的路基形式,影响其施工质量的因素很多,因此在市政道路路基填筑施工时要谨慎处理。路堑施工的开挖方式有横挖法和纵挖法,其工程量大,挖掘时需使用挖掘机结合推土机共同完成。

市政道路路基路堑的施工方式有很多种,不同地形地貌需采用不同的施工方式。一般在地势平缓、地形简单且路堑挖掘长度短、深度浅时,采用全断面的挖掘方式;在平缓横坡地形上施工时,要采用横向台阶的挖掘方式;而在地形复杂多变的傍山地区,则为分层的挖掘方式。前面说到,含水量过高会对路基填筑造成严重影响,因此在挖掘时要做好路堑的排水措施,避免水分过多拖延工期。此外,在挖掘时应从表层向基底挖掘,不能从侧面掏挖。

结语

市政道路工程是城市交通的命脉,与人类的生命活动紧密相关,因此,在市政道路路基填筑施工时首先要进行技术人员的安排,应引用高质量的技术人才,并对他们进行专业考核,通过后方可进行施工技术指导;其次是施工方案的合理性和可行性验收,对不合理的地方及时修改,以消除施工中的安全隐患和施工问题;最后还要必须对各环节的施工情况严格监管,采用正确的施工技术与手段,使用质量合格的施工材料,从施工技术和材料上把控整体的施工质量,只有这样才能不断提高市政道路工程的质量,推动市政道路工程的进步。

参考文献

[1]朱友军. 市政道路路基填筑施工技术探讨[J]. 江西建材, 2016, 2(21):166.

[2]姜新平. 市政道路路基填筑施工技术探讨[J]. 科技传播, 2011, 14:98+105.

论文作者:董盈

论文发表刊物:《城镇建设》2020年第3期

论文发表时间:2020/4/13
