防护设备的预留预埋是人防工程中的一项重要环节,在人防工程设备预留预埋过程中,工序是控制安装质量的重要环节,正确掌握预留、预埋阶段主要技术准备以及施工的工序,确保工程的质量控制,才是预留预埋阶段施工技术需要重视的问题。
一、防护设备预留预埋施工技术控制主要的三个阶段。
首先,技术交底阶段。施工技术交底是整个施工过程中技术指导的重要环节,是工程施工作业的指导性阶段。
其次是防护设预留预埋阶段。预留预埋阶段也是实施性阶段,预留预埋过程中要正确控制安装标高、垂直度及与钢筋、模板、混凝土班组的组员配合工作。
最后是预留预埋设备的成品保护阶段。
二、预留预埋阶段的施工工艺及常见的质量问题。
(一)施工工艺流程。
测量放线→钢筋制作、安装(门槛水平筋暂不安装)→设备预埋、固定→门槛水平筋安装→预埋设备洞口钢筋加固→复核预留预埋设备标高、水平度、垂直度→模板安装→混凝土浇筑(预留门洞下的门槛与底板同时浇筑)
(二)常见的质量问题。
防护设备预留预埋作业过程中主要存在以下几方面的问题。
1、防护设备不符合国家质量技术标准(如:钢材质量、厚度,设备锚钩间距、焊接质量等);
2、设备洞口周边钢筋与设备之间保护层不符合设计及规范要求;
门框与门槛之间保护层过大 门框与门槛之间保护层满足要求
3、设备洞口钢筋加强不符合设计要求;

设备洞口钢筋未作加强处理 一般设计洞口钢筋加强的作法
4、设备预埋过程中位置、允许偏差;

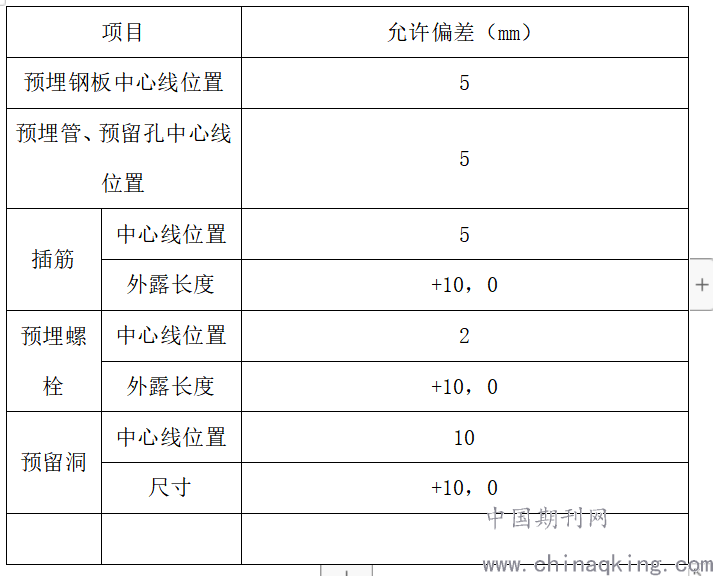

预埋件和预留孔洞的允许偏差

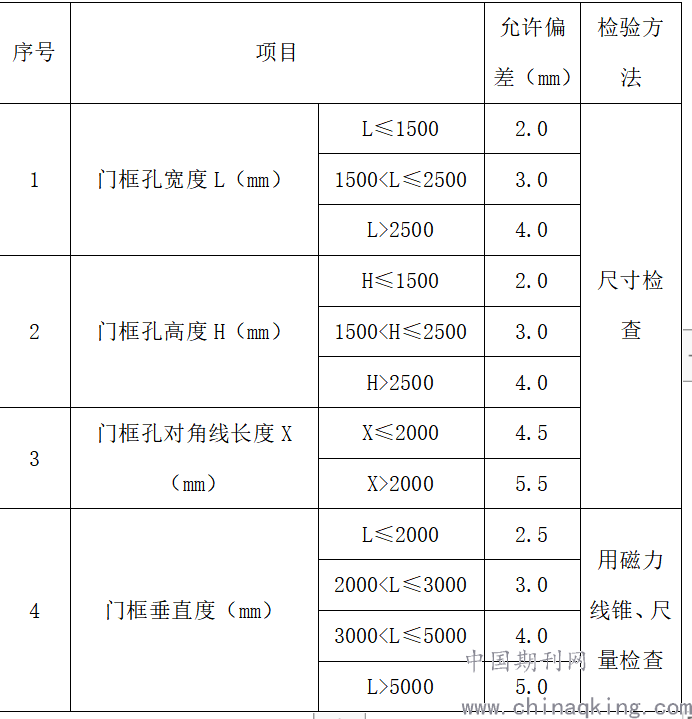

门框墙制作的允许偏差和检验方法
5、预埋件和预留洞口下方混凝土浇筑不密实;
三、策略。
(一)管理策略
1、明确项目内控质量管理体系,每道工序隐蔽前严格三检程序。
2、对施工进场材料做到先检后用(尤其是防护设备的质量控制)。
3、对隐蔽验收中存在的问题进行及时整改,整改合格后方能允许进入下道工序施工。
(二)组织策略
1、合理组织施工、加强组织管理,配备一批业务素质高、技术
能力强且具有人防施工经验的技术骨干、组织领导机构。
2、人防部分配备人防专业总监理工程师与防护设备安装监理工程师,并编制人防监理规划与实施细则。
3、合理组织各施工作业班组的施工衔接。
(三)技术策略
1、组织有关职能部门及施工技术人员熟悉图纸参加图纸会审接
受人防设计院的技术交底,掌握设备预留预埋过程中的难点与质量通病。
2、防空地下室部分,编制专项施工组织设计,防护设备预留预
埋部分编制专项施工方案。
3、逐级进行施工技术交底。
