住宅建筑地下室防水施工技术论文_何世玉

江门市新会区七堡建筑工程有限公司 广东 江门 529000

摘要:在住宅建筑地下室施工中,地下室防水施工质量的好坏将大大影响高层建筑的整体质量。因此,一定要做好防水处理,以确保地下室能够正常应用,并且保证结构的安全性。为了做好地下室防水工作,本文结合具体工程实例,就住宅建筑工程地下室防水施工技术进行探讨。希望能够为高层建筑地下室防水施工提供参考。

关键词:地下室;防水工程;施工工艺

0 引言

随着我国房屋建筑和城市基础设施建设的快速发展,为保证建筑物的使用功能、安全性和耐久性,对工程的防水设防要求越来越高。但在我国建筑仍普遍存在着渗漏现象,虽然已经采用了许多治理措施,但是由于防水材料,防水设计,施工技术,管理水平中的诸多问题,建筑物的渗漏现象至今得不到根治,尤其是地下室渗漏问题,严重影响着人民的生活和经济建设的顺利进行。因此在对地下室防水方面的考虑时其综合性、合理性变得尤为重要。

1 工程概况

某住宅工程总建筑面积约86217m2,其中地下室建筑面积约为12542m2。框架剪力墙结构,地下1层,地上6栋高层住宅分别为A1栋、B1栋、B2栋,层数17+1F层;A2栋、B1栋、B2栋,层数18+1F层;地下室层高5.0m,首层架空层4.0m,住宅标准层3.0m;地下防水面积约22000。

地下防水工程采用混凝土结构自防水与非焦油911聚氨酯柔性防水涂膜相结合,多道设防,刚柔相济。

2 地下室防水施工

2.1 施工原则

(1)地下防水工程施工过程中,地下室排水沟水位应降至防水层以下300mm并保持至土方回填完毕。对基坑周围的地表水必须设沟排除,不得流入基坑,严禁带水、带泥施工。

(2)防水施工前,一定要把需要做防水的基层打扫干净,做好基层处理。

(3)防水涂料涂布前,应在基层上先涂刷一层材料相融的基层处理剂,要求涂刷均匀,不堆积或露白见底。

(4)阴阳角、穿墙管道、预埋件、施工缝、后浇带等节点都是地下防水工程的薄弱部位,防水应采用二布三涂。

2.2 材料选用

(1)主要材料:非焦油911聚氨酯防水涂料。

(2)辅助材料:聚酯无纺布、聚合物水泥防水砂浆、水泥基渗透结晶型防水涂料、聚乙烯泡沫塑料片材等。

2.3 工具选用

(1)基层清理工具:锤子、凿子、铲子、钢丝刷、扫帚等。

(2)取料配料工具:水桶、拌料桶、装料桶、配料桶、搅拌器等。

(3)防水施工工具:刮板、刀片、刷子、游标卡尺等。

2.4 防水工艺流程

基层处理→分次刮涂非焦油911聚氨酯防水涂料→检查、修整→闭水试验→防水保护层施工。

2.5 技术要求

2.5.1 基层处理

(1)将基层冲洗干净,对凹凸不平、开裂的混凝土基面进行修补,除去钢筋头,用手提砂轮机磨平并将尘土杂物清理干净。

(2)侧墙砂眼、蜂窝处,先将表面松散的混凝土敲除,然后用聚合物水泥砂浆或堵漏材料对坑洼处进行抹平。

(3)管道、地漏等部位基层应抹平压光,注意管道应高出基层至少20mm,而排水口或地漏应低于防水基层。

(4)在大面积施工前应将节点处做好附加加强层,加强局部防水功能。

(5)底板下有地梁、承台等构件,因而防水接触面存在很多阴阳角。阴阳角的处理,直接关系到阴阳角处的受损状况,对防水施工同样重要。阴阳角均做成半径为50mm的圆角,待垫层和地梁砖模施工完成后,采用1:2水泥砂浆通过阴阳角铁板抹灰而成。如果垫层表面不平整,必要时采用1:2水泥砂浆找平,直到检查合格。所有阴阳角部位均应做成圆弧。

2.5.2 非焦油911聚氨酯防水涂料施工

(1)非焦油911聚氨酯防水涂料现场按A料:B料=1:2(质量比)进行配料,配置时采用电动搅拌器慢速均匀搅拌,经3~5min的充分搅拌,混合物呈光泽液体即可涂刮,配好的混合料宜在2h以内用完。

(2)混合料应依涂层次序分次进行,涂刮时要求厚薄均匀,不能有局部沉积,层与层之间不留气泡,粘结严实,相邻两涂层的涂刮方向互相垂直。25℃左右时,每遍刮涂间隔时间一般为8h,如温度高、空气干燥可缩短时间,反之则延长时间。涂层固化结膜、不粘脚时,方可进行下道涂刮。防水涂膜完成后的厚度应≮2mm。平面部位可在最后一道刮涂时铺一层聚酯无纺布做隔离层,其上抹20mm厚聚合物水泥防水砂浆作保护层;立面部位检查验收防水层合格后,在其上面再均匀刮涂一遍涂膜,该遍涂膜固化前,粘贴5mm的聚乙烯泡沫塑料片材做保护层,粘贴时要求泡沫塑料片材拼缝严密,以防回填时损伤防水层。需要注意的是,确保防水层厚度是保证施工质量的关键,施工时可以通过材料用量来控制,非焦油911聚氨酯防水涂料的密度为1.20~1.25kg/m3,每涂1mm厚的防水层,其用量约为1.3kg/m2。

(3)防水涂膜施工完成后,立即进行自检,若防水层总厚度不够,可加涂一遍或数遍直至厚度满足要求。

(4)防水涂膜施工完成后,要对防水层进行检查保护,防止人为破坏而造成防水层受损,如发现有损伤,应将损伤部位切割后,用相应的材料加以修补,涂刮的厚度应达到施工要求的厚度,周边搭接至少150mm。

3 特殊部位处理措施

(1)地下室底板与外墙防水处理。地下室外墙基层要求平整、干净、坚实,无浮浆、砂眼、蜂窝。外墙蜂窝麻面、砂眼处,先将表面松散的混凝土敲除,然后用聚合物水泥砂浆或堵漏材料对坑洼处进行抹平。在地下室外墙对拉螺杆处,先沿螺杆周围在侧墙上凿出一凹槽,然后将螺杆截断,螺杆端头应在侧墙表面以下,最后用聚合物水泥砂浆对坑洼进行封堵,保持侧墙平整、光洁。

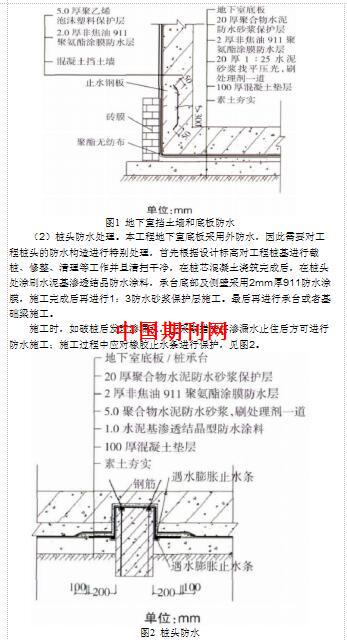

施工时应注意,外墙防水接茬时,应先将砖模拆除两层;绑扎墙体钢筋时,用附加筋将止水钢板固定在墙体中间,钢板的凹面应朝向迎水面,见图1。

(3)后浇带防水处理。为避免大体积混凝土出现不均匀沉降,在施工过程中常常需要设置后浇带,后浇带宽度一般为800~1000mm,本工程后浇带宽度为1000mm。后浇带属于两次混凝土施工的交接部位,极易出现渗漏的情况。后浇带混凝土浇筑时间在两侧混凝土施工完成42d,混凝土的收缩变形基本完成后方能进行施工。施工前,对混凝土表面先进行凿毛处理,使其完全露出新鲜混凝土后再浇筑。后浇带混凝土中掺入7%UEA膨胀剂,在混凝土硬化时起收缩补偿作用。采用钢筋加固模板时,钢筋必须从中间截断,以免该钢筋成为渗水通道,见图3。

(5)塔吊基础防水施工。为避免塔吊基础部位出现任何渗漏情况,在施工场地布置3台塔吊,塔吊的基础面顶标高平底板底标高,此方法较方便。在塔吊基础周边进行底板垫层防水施工时,对此部位进行施工。在底板混凝土浇筑时,采用类似于底板后浇带做法对塔吊基础四周用止水钢板进行分隔,确保塔吊基础部位没有渗漏情况。

4 成品保护

(1)已施工的防水涂膜完全固化前,不允许在其上堆放任何物品或进行其他施工作业,避免对防水层造成破坏。

(2)如需在防水层上打洞凿孔,应及时修补,处理完成后方可进行保护层施工。

(3)防水层养护完毕,必须及时做好保护层,施工人员进行施工时,应穿戴平底橡胶鞋,所用的手推车等直接接触防水层的铁件,必须用橡胶垫包扎牢固,以确保防水层完好无损伤。

(4)涂膜防水层施工完成后应防止损坏涂膜防水层。防水涂膜完全固化验收合格后,应及时进行防水保护层施工,以防止对涂膜的破坏,从而影响整体涂膜防水层的防水性能。

5 施工效果

本地下防水工程施工过程中,每个细部节点均严格按照上述施工方案精心施工,严格控制每道工序的施工质量,取得良好的防水效果。工程完工至今1a多,没有发现渗漏水现象,保证了工程质量,取得了一定的经济效益。

6 结语

综上所述,地下室防水工程是一项综合性很强的工程,其施工质量不仅影响建筑物的使用安全及使用功能、寿命,而且还关系到人们居住配套的使用环境、卫生条件等。因此,我们参与建设者不但应高度重视地下室防水工程的施工质量,以降低或避免地下室渗漏质量通病的情况发生,还应精心设计,精心施工并积极推广使用新材料、新工艺、新技术,从而使我们的建设工作取得更好的社会效益和经济效益。

参考文献

[1]试析民建工程地下室防水技术[J].杨绪霞.门窗.2015(09).

[2]监理对地下室防水施工进行有效控制的策略探析[J].刘健.江西建材.2016(03).

论文作者:何世玉

论文发表刊物:《防护工程》2017年第5期

论文发表时间:2017/7/8
