摘要:以龙山混凝土浇筑为例,根据龙山混凝土浇筑的现状、特点和难度,分析了本工程不能采用常规地泵和汽车泵的原因,确定了使用小型泵送设备浇筑混凝土,以保证浇筑工作顺利进行,在施工过程中为大家展示了施工工艺流程和一些分项工艺,并介绍了浇筑混凝土浇筑过程中如何预防堵管和发生堵管的处理方法,最后介绍了质量的控制措施和注意事项。
关键词:小型泵送设备 施工工艺 分项工艺 注意事项
1、工程概况
假山山体龙山段(多维过山车段D-z3114),结构高度66m,结构类型框架结构,未设计结构板;自标高0m至66m共分为23个平面,各平面竖向间距3m,且龙山山体沿竖向高度呈向内收缩趋势,混凝土强度等级C40。
假山山体龙山段现场环境较紧凑,分别为中国区多功能剧场(主体结构完成,高度18.5m),中国区互动射击乘骑(土方开挖),希腊区景观湖(尚未土方开挖);现场临时施工环路宽度7m,基本满足施工机械、车辆通行条件。
图1-3 假山山体框架36m标高结构图
2、重难点分析
2.1工程难点
由于龙山结构特殊,常规泵送方式难以满足现场施工,即在现有条件下无法将混凝土泵送至作业面,具体原因如下。
(1)常规地泵:管径约125mm,水平覆盖半径3m,操作时后坐力大,架体体系难以维持强烈震动;且由于龙山结构特殊(整个山体为框架梁、柱结构,未设计结构板),布料机无法架设,仅凭借短接软管浇筑水平覆盖半径极小;
(2)汽车泵:由于龙山山体沿竖向高度呈向内收缩趋势,且结构高度大(结构最高处66m)、平面范围广(南北向约70m,东西向约180m),常规泵车长度不足。
2.2工程重点
(1)确保混凝土浇筑过程的有序、可控,尤其是满堂支撑体系的安全、可靠、稳定,杜绝一切生产安全事故;
(2)确保结构混凝土的成型效果,确保混凝土的强度及浇筑质量满足设计要求。
3、总体部署
3.1总体思路
针对现场实际情况及设计要求,龙山混凝土浇筑总体思路如下。
(1)采用小型泵送设备浇筑混凝土,管径约75mm,水平覆盖半径20m;
(2)考虑小型泵送设备管径小,常规混凝土极易堵管、爆管,故需要将上述部位的常规混凝土改为相同强度等级的细石混凝土,以满足设备正常使用;
(3)龙山结构临边部位采用常规汽车泵浇筑混凝土,不作赘述。
3.2劳动力准备
混凝土施工前,施工所需机具、人员应准备充分。
在混凝土浇筑期间,确保水、电、照明持续供应,同时配备专职电工,随时检修。

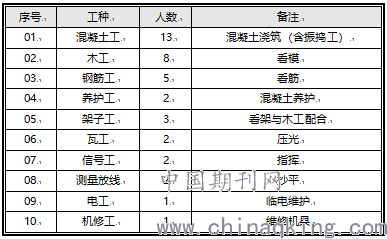

表3-1 劳动力准备一览表
3.3材料准备
混凝土强度等级C40(局部采用同等标号的细石混凝土)。
3.4机具准备

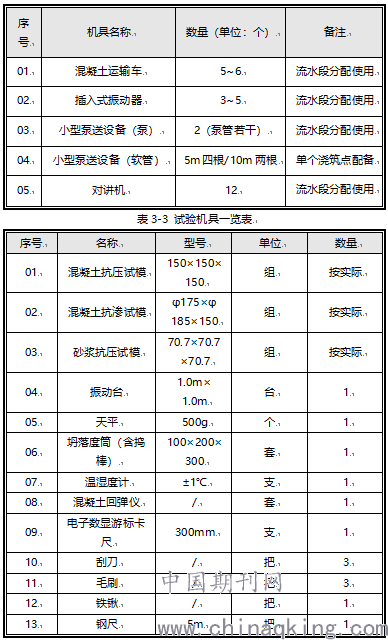

表3-2 施工机具一览表
3.5技术准备(钢结构联合验收)
由于龙山混凝土结构中,涉及较多后期包装使用的钢结构预埋件;故混凝土浇筑施工前,需组织技术部、质量部、安全部、钢结构专业分包、土建专业分包、业主监理等对现场进行联合验收,验收合格后方可进行混凝土浇筑。
4、施工过程
4.1工艺流程
测量放线→梁钢筋绑扎→梁底垫块设置→钢结构埋件施工→联合验收→泵管架设→检查调试→润管砂浆泵送→混凝土泵送→混凝土振捣→混凝土养护
4.2主要技术要点
(1)泵送管道应与结构及结构架体有效固定,避免混凝土泵送时震动过大影响架体结构稳定及安全;
(2)泵送混凝土时应密切注意泵管混凝土状态,尤其注意控制混凝土坍落度,确保混凝土流动顺畅,避免因混凝土过于稠密而导致的泵管阻塞等情况;
(3)振捣混凝土时应采用直径为φ30的小型振动棒,采用分层分段的浇筑方式,保证混凝土振捣密实,进一步确保混凝土的成型效果及浇筑质量。
5、质量保证措施
5.1模板安装
(1)模板的接缝不应漏浆;浇筑混凝土前,木模板应浇水湿润,模板无积水;
(2)结构梁起拱高度为跨度的2‰,通过水准仪、拉线和尺量检查;
(3)固定在模板上的预埋件均不得遗漏,且应安装牢固。
5.2混凝土浇筑
(1)混凝土自管口下落的自由倾落高度不得超过2m,浇筑高度如超过2m时必须用溜管伸到柱的下部,浇筑混凝土;
(2)浇筑混凝土时要分段分层连续进行,浇筑层高度根据结构特点、
钢筋疏密决定,控制在一次浇筑3000mm高以内;

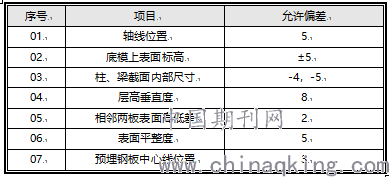

表5-1 模板安装允许偏差表(单位:mm)
(3)采用插入式振捣棒应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实;移动间距不大于振捣作用半径的1.4倍;振捣上一层时应插入下层5cm,以消除两层间的接缝;振捣时间以混凝土表面水平、不再出现下沉、不出气泡、表面出现灰浆为准;一般每点振捣时间控制在20~30s即可;严禁欠振或过振,以免造成混凝土振捣不实或离析;防止先将表面混凝土振实而与下面混凝土发生分层、离析现象,填满振捣棒抽出时造成的空洞;
(4)浇筑混凝土要连续进行。
5.3混凝土养护
结构混凝土浇筑完毕拆除模板后,柱外侧洒水后用塑料薄膜包裹进行养护;结构梁在表面浇水湿润,必要时在其上面盖塑料布,防止水分蒸发过快而使混凝土失水;常温下浇水养护不少于7天,混凝土养护需派专人进行,特别是前3天要养护及时;浇水次数3~4次,应保证混凝土表面湿润为宜,否则应进行补浇;高温天气情况下还需覆盖保水材料,增加浇水次数,确保混凝土保持湿润不脱水。
5.4注意事项
(1)泵送混凝土时,如输送管内吸入了空气,应立即反泵吸出混凝土至料斗中,重新搅拌排出空气后再泵送;
(2)当混凝土泵出现压力升高且不稳定、油温升高、输送管振动等现象,且泵送困难时,不得强行泵送;应立即查明原因,采取措施排除,可先用木槌敲击输送管弯管、锥形管等部位,并进行慢速泵送或反泵,防止堵塞;
(3)当输送管被堵塞时,应采取下列方法排除:
a.重复进行反泵和正泵,逐步吸出混凝土至料斗中,重新搅拌后泵送;
b.木槌敲击等方法查明堵塞部位,击松混凝土重复进行反泵和正泵,排除堵塞;
c.当上述两种方法无效时,应在混凝土卸压后,拆除堵塞部位的输送管,排出混凝土堵塞物后,方可接管;重新泵送前,应先排除管内空气后,方可拧紧接头;
d.排除堵塞、重新泵送或清洗混凝土泵时,布料设备的出口应朝安全方向,以防堵塞物或废浆高速飞出伤人。
6、施工总结
由于结构的特殊性,造成了混凝土浇筑的种种困难,常规的浇筑方法无法顺利的组织施工和生产,采用此种施工方法很好的降低了施工的难度,化繁为简,保证了混凝土的顺利浇筑,确保了工程质量,并提出了一些工程质量保证措施,推进了施工的进度,节约了成本,也为后续其它的一些困难部位的浇筑提供了很好的借鉴。
参考文献:
【1】《建筑施工手册》 第五版
【2】《混凝土结构工程施工规范》 GB50666-2011
【3】《建筑工程施工质量验收统一标准》 GB50300-2013
论文作者:刘艳峰,于延艳,龚建辉
论文发表刊物:《基层建设》2019年第31期
论文发表时间:2020/4/13
标签:混凝土论文; 龙山论文; 结构论文; 山体论文; 高度论文; 常规论文; 模板论文; 《基层建设》2019年第31期论文;
