摘要:本文以上海漕河泾开发区松江高科技园新建工业厂房及工业配套项目A标段为例,对该工程的基本情况进行概述,并根据平面布置中存在的难点,提出针对性的解决措施,最后对该工程平面布置方案加以阐述,力求通过本文研究,为土建施工平面布置提供借鉴与参考。
关键词:土建工程;施工难点;平面布置
引言:现阶段,工程建筑数量与规模不断增加,施工与布置紧密相关,施工场地布置方案取决于施工方式,而施工方式又取决于厂房设计形式,科学合理的平面布置能够有效提高施工效果。对此,土建施工应立足于当地实际情况,科学设置平面设计方案,采取有效措施攻克施工难点,使工程质量与效率得到切实保障。
1工程概述
本文以上海漕河泾开发区松江高科技园新建工业厂房及工业配套项目A标段为例,建筑面积为107335平方米,其中地下车库面积为20729平方米,建筑内容包括新建31#—34#、地下车库、室外总体,均为框架结构。地下室建筑面积为20729m2,基础形式为桩承台筏板基础;底板标高为-5.200m,顶板标高为-0.050m;底板厚度为400mm、700mm、800mm、1000mm、1300mm;顶板厚度为180mm、350mm、400mm;垫层厚度为150mm,地下室层高5.150m。建筑场地原本主要为菜地、农田、村民宅基地等,场地地形相对平坦,平均标高+6.000m,实测地下水稳定埋深在1.5—5.4m之间。建筑结构安全等级为二级;耐火等级为地上二级、地下一级;结构类型为框架结构、钢筋混凝土剪力墙结构,抗震烈度为7度;屋面防水与地下室防水等级均为Ⅱ级;围护形式为大开挖放坡,坑南面与临莘砖公路一侧为φ700双轴搅拌桩、超挖部分为土钉墙,轻型井点降水[1]。
2施工难点分析
根据业主提供的工程资料与图纸可知,该工程在施工中面临以下难点:
(1)通过分析维护设计方案,本标段地下车库与邻近B标段地下车库相通,标段之间的协调难度较大,整体施工部署困难;
(2)该工程的总建筑面积较大,建筑物数量较多,工期紧张,施工面积广泛,且许多建筑物同时施工。因此,在施工时应投入大量周转材料,如钢管、模板、扣件等等,由于大量材料的投入与施工面的拓展,许多更多机械设备的支持,还需要配合材料的加工与运输等等;
(3)该工程的工业厂房与配套项目属于民生工程范围,对工程质量提出严格要求,各项细节均不可放过。为了确保各项功能顺利使用,在符合抗震等级设计标准的同时,还应杜绝顶部开裂、填充墙面渗水、墙面粉刷不平、屋面渗漏等情况,使工程质量满足设计标准;
(4)该工程中车库维护类型众多,采用水泥土搅拌桩坝体与大开挖放坡相结合的方式,针对集水井与电梯井超挖部分,采取土钉墙施工技术,因此施工较为复杂,实现难度较大;
(5)该工程设置一层地下车库,地板相对较厚,对裂缝方面提出严格要求;
(6)该项目为大型工业配套项目,对绿色施工、文明施工的要求较高,在施工过程中要保障施工周围环境的整洁,避免灰尘与噪音,保障工程范围内公用管线安全,周围交通不受影响,且施工现场四周环境较为复杂;
(7)该工程由于时间紧、任务重,分包单位较多,涉及到弱电、电梯、消防等多个项目,且均包含在总承包管理中,在总控进度计划中显现,同时因周围环境复杂,施工受限条件较多,各施工队伍之间的组织协调难度较大[2]。
3解决思路
针对上述施工难点,应与工程实际相结合,综合分析业主提供的工程资料与图纸,在先进设计思维的指导下,灵活运用各项施工工艺,采取以下措施进行解决。
(1)针对整体施工部署困难问题,可待中标进场后,在业主的领导下与B段施工单位进行协调,使车库施工进度与顺序得以明确。在连接处施工时,两个标段应同时降水与围护施工,在土方开挖阶段也尽量同步,保障基坑安全稳定;
(2)针对工程量大、设备量大、周转材料多等问题,可将公司下属材料与设备有序协调,赋予本工程优先配备权,推进工程各项工作顺利开展。在施工过程中,应保障各项工程如期完成,从技术、劳动力、机械材料、组织管理等多个方面着手采取措施,使业主工期需求得到充分满足;
(3)针对生产楼配套项目质量高问题,根据本公司以往的施工经验,在工程施工中采取科学有效的措施,确保抗震等级符合设计标准,禁止渗漏问题产生,对工程中的任意细节精心布置,使施工质量得到切实保障。一方面,对图纸进行会审,对方案进行优化,有效避免质量安全事故发生,尤其是复杂位置,由公司及技术人员与设计单位一同论证,根据实际需求进行实验,对各项方案复核对比,提高质量水平;另一方面,重视质量监管工作,实施“三检”制度,多重把关,完善奖惩制度,充分调动工人积极性,强化施工人员的质量意识;
(4)将该工程中的地下室围护、降水与土方看成一个整体,当围护桩达到设计强度后才可开始基坑土方开挖,在正式施工前,采用轻型井点预降水,在土方开挖时应分层、分块实施,将整个地下私划分为三个施工段,即A区、B区域C区,依次施工,如下图1所示;还要做好施工监测工作,尤其是环境与维护结构两方面,及时上报施工问题,便于随时指导修正[3]。

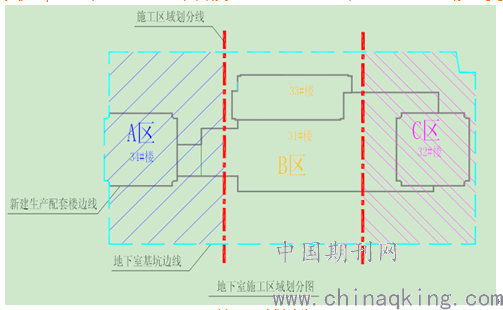

图1 地下区域划分图
(5)为了提高工程防渗度,首先要明确施工方案,包括工程钢筋绑扎、模板支撑、砼浇捣、养护以及地下人防配套施工等等,其次对施工设备、劳动力、进度等进行合理安排;该工程地下面积的防渗要求较高,主要采取以下措施:墙体设置止水钢板与固定钢管,对模板刚度进行控制,确保不暴模、不提前拆模。在混凝土振捣之前,制定合理的振捣方案;在浇捣时,控制控制坍落度,振捣密实,做好混凝土养护工作;在顶板施工结束后,势必要承受车辆、各类材料、混凝土等重量,很容易出现质量安全问题。对此,在平面布置时应严格规划材料放置点,控制材料重量与规格、标记车辆行走路线并加固,使承载力得以提升,将加固方案报批监理,使地下结构安全多一重保障;
(6)在安全文明施工方面,需做好与周边单位的协调工作,树立良好的施工单位形象,确保该工程顺利高效完成。本公司组建了专门的协调小组,进场之后,本公司及项目部相关技术与施工管理人员详细阅读、熟悉掌握设计、建设单位提供的地下管线图纸资料,主动配合相关部门的工作,定期召开协调会,加强沟通,创造良好的条件,与各级管理部门搞好关系,以求真务实的态度与优良的作风,树立良好形象。结合工程特点与相关规定,编制安全文明施工细则,涉及到安全生产、线路保护等多个方面,明确各项管理措施,并落实到实际施工过程中,使工程能够安全、高效、快捷的完成;
(7)针对总承包管理问题,本公司拥有诸多总承包管理经验,可根据工程特点,派遣经验丰富的管理人员与技术人员成立项目管理部门,专门负责领导总承包管理小组,工作内容包括分包合同管理、总计划和分包计划细化分解、分包工程详细施工组织设计、业务联系单和备忘录、分包资质管理、分包组织机构集成等方面,编制详细的专业分包管理实施细则等方面,充分发挥公司技术与管理能力,构建有力的工程支撑体系,树立总体框架,实现协调控制、综合组织,满足各方需求,加大调控力度,实现工程总体目标[4]。
4施工平面布置方案
4.1总体部署
该工程的施工场地较大,工程单体较多。考虑到施工进度,应按时按质的完成施工任务。对此,本公司布置2套打桩机械,2套水泥土搅拌机械,3台QTZ80塔吊、3台施工电梯和1台施工井架,严格按照《施工现场总平面布置规划》中的内容,科学有序的开展平面布置工作。
4.2基本思路
施工平面布置是将工程施工中占据空间的要素进行统筹安排,是施工组织中的主要环节经过综合规划后在平面中体现出来。主要目标是在施工期间,对人员、材料、机械设备等所需的空间进行合理分配,使它们能够相互配合,安全有效的运行,并从中获取较高的生产率与经济成果。按照施工特点,可采用正交分析的方式,与实际经验相结合,对施工平面进行设计与布置。在平面策划过程中,事先对相互影响的矛盾点进行挖掘与计划编排,对施工现场总平面进行设计,减少各项因素的相互影响,促进施工顺利开展。充分发挥科技是第一生产力的作用,加强节能降耗管理工作,在工程施工中,积极采用新技术、新工艺、新材料、新设备和现代化的管理技术,节能降耗5%,并确保上海市节能工地验收通过。
4.3技术方案
(1)将施工范围内原有地上、地下建筑、管线与植被等进行整理,统一绘制在CAD图纸中;
(2)将单一建筑单元作为分析对象,采用正交分析表,从多个方面着手对原有建筑与设施等进行单独分析,系统查找相互影响点,包括建筑单元自身、材料运输道路、材料堆放与加工场所、施工工序顺序、安全施工距离、机械站位等等,可根据实际情况对上述平面交叉影响因素进行适当增减;
(3)对相互影响点进行分析,提前制定问题的解决办法,根据计划要求同时施工的,应具备解决影响点的措施,根据建成时间节点要求,绘制平面布置图,科学制定施工计划与安排,并注重全过程的管理和控制。
4.4日常管控
在平面布置结束后,还应注重日常管控,包括以下内容:
(1)在平面布置方案后进行施工计划交底;
(2)将前项工程的终点作为后项工程的始点,对前项的施工计划进行细化;
(3)从人员、设备、材料、机械准备、施工环境与方案等多个方面着手,创造良好有利的施工环境,推动计划的顺利完成,以免打乱前期部署;
(4)做好全过程跟踪与动态调整工作。
结束语:综上所述,随着建筑行业的飞速发展,对土建工程平面布置提出更高要求,在实际布置中,应立足于工程实际情况,尽量多的了解建筑物资料,以布置区域内主要建筑整体的最小单元为对象进行分析,并对施工中的设备、钢结构、管道等进行科学策划与管控,正确认识施工难点,采取针对性措施进行解决,在科学的平面布置方案指导下,使土建工程的质量与安全得到切实保障。
参考文献:
[1]刘占辉,安学良.高层建筑土建工程施工技术[J].散文百家:下旬刊,2019(7期):114-114.
[2]谷占波,王鑫.高层建筑土建工程施工管理[J].华章,2019(9):125-125.
[3]刘启柏.汉川电厂施工总平面布置方案特点[J].电力建设,2019(5):30-33.
[4]向国平.土建工程施工的基础结构设计[J].山东工业技术,2018.
论文作者:史宗鑫
论文发表刊物:《基层建设》2020年第2期
论文发表时间:2020/5/6
