关键词:地下室顶板沉降;后浇带;提前封闭;施工技术
对于高层建筑结构设计来说,为了处理好沉降差异问题,必须将沉降后浇带设置在主楼与裙楼之间。按照设计规范要求,在主体结构完工之后,开展沉降后浇带施工。然而需要注意的是,后浇带施工会对顶板回填土施工和防水效果造成影响,也会对场地布置利用造成影响。当前,大多数建筑企业在建设底层裙房以及高层建筑时主要采用的是同时施工建设,这样不仅能够有效改善建设场地的平整性,还可以在一定程度上完善建筑上部结构的稳定性,使其可以在运行期间加强安全质量。然而,在进行底层裙房以及高层建筑的建设施工时需要为施工后浇带预留充分的空间,这样有利于使底层裙房以及高层建筑形成整体结构。建筑企业在建设底层裙房以及高层建筑时需要在上部结构的梁板以及基础梁上设置后浇带,这样可以在完成建筑施工时能够通过混凝土的微膨胀性进行浇筑处理,这样可以使得底层裙房以及高层建筑的梁板结构也形成一个整体。项目部门按照工程实际情况,通过后浇带提前封闭施工经验,采用标准化施工操作步骤,以此维护施工质量与安全性。
1、工程概况分析
本工程位于昆明市卢营新村,东临金玉缘苑小区,南临永力西苑小区,西临广宁路。“三通一平”已基本完成,具备进场施工的条件,配电房按现场平面布置图设置。本项目主要建设华腾大厦,总用地面积:3392.67㎡,净用地面积:3277.48㎡,总建筑面积约为13732.56㎡,地上建筑面积:9881.37㎡,地下建筑面积:3851.19㎡,地上18层,地下2层,建筑高度为71.25米(屋顶结构层高度)。
2、施工前期准备
第一,确定实施阶段总体方案:由总工办组织项目部相关技术人员进行策划,并形成记录。第二,图纸会审:图纸会审前,项目部技术负责人根据业主提供管网布置图,对地下管网,周围建筑物结构形式进行详细了解,通过熟悉图纸后,由分公司主任工程师组织各专业相关人员进行图纸会审。第三,施工组织设计:参照投标工程施工组织设计确定总体方案策划内容,按公司“单位工程施工组织设计编制实施细则”根据单位工程特征,由总工办或主任工程师组织编制实施阶段施工组织设计。第四,施工技术交底:关键工序、特殊过程由项目部技术负责人编制“作业指导书”报主任工程师批准后实施。
3、后浇带提前封闭施工技术探讨?
本工程从地下室底板到时顶板均设计有二条沉降后浇带。后浇带宽度为800mm,后浇带砼待建筑沉降稳定后,建筑物砖砌体施工完成后浇筑,砼的强度等级比原砼提高一个等级,并用微膨胀砼浇筑,并加强养护措施。在进行建筑施工期间,要求施工人员全面按照设计图纸实施,若设计图纸上标注了后浇带位置,则在设置期间需要按照预设位置实施。然而在设计间距过程中施工人员则需要综合考虑建筑实际情况确定。具体措施如下:
3.1结构梁、顶板后浇带

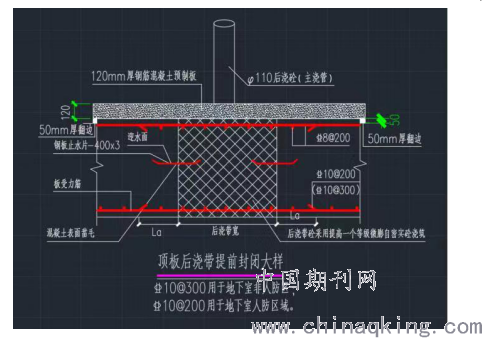

上部结构梁、顶板后浇带模板、架子搭设要求同主体结构施工中的模板、架子搭设同步进行,搭设时应考虑后浇带该跨以外的模板、架子便于拆除,后浇带两侧支挡砼采用快易收口网或密目钢丝网,支撑采用钢筋。见下图。后浇带位置下的支撑及模板必须待后浇带砼浇筑养护达到设计规定后,方可拆除。
3.2后浇带钢筋
后浇带处的钢筋与其它部分的钢筋连续一起绑扎,用密目钢丝网(或快易收口网)的按设计位置预先安装好,便于钢筋绑扎时穿过。后浇带两侧位置应采用120厚实心砖砌筑120高上用铁皮进行覆盖,避免钢筋污染。
3.3微膨胀自密实砼浇筑
(1)混凝土配合比技术要点:第一,确保胶凝材料使用量充足,以此提升混凝土粘聚力和流动性。第二,掺加粉煤灰,增加混凝土和易性和流动性。第三,将聚羧酸系列减水剂掺加到配合比设计中,降低混凝土用水量与水灰比,提升混凝土强度,同时还可以改善混凝土和易性和流动性;第四,为了确保混凝土强度和流动性,在选择粗骨料时,应当选择粒径最大为2cm的级配碎石。
(2)运输要点:第一,罐车转入混凝土之前,必须对车内残留刷车水进行检查;第二,严格控制自密实混凝土运输时间和卸料时间,最长不超过2h,以此确保自密实混凝土的流动性。
(3)浇筑要点:第一,所有模板缝应用海绵条进行密封处理,对模板拼缝进行检查,宽度控制在1.5mm以内;第二,按照工程结构特点与施工条件,使用溜槽与料罐配合浇筑工艺。第三,在浇筑时,对自密实混凝土和易性进行控制,扩展度限制在650mm以内,排空度控制在15s以内。施工人员使用橡胶锤敲击模板底部;第四,浇筑期间设派遣专人值班,维护混凝土质量稳定性与均匀性,及时发现问题并予以整改。
3.4混凝土浇筑施工
在建筑工程施工建设期间应用后浇带技术,首先需要完成地下室混凝土浇筑施工。施工人员浇筑施工期间,需要严格按照施工标准和方案要求等,需要严格控制混凝土的浇筑厚度。此外还需要有效采用丝网模板进行分层浇筑,这样可以避免在搅拌混凝土期间流失水泥浆。其次,施工人员在建设期间需要确保混凝土浇筑密实度,这样能够确保顺利进行浇筑施工,提升工程建设质量。
4、后浇带技术的应用效果
此次工程联合后浇带施工技术,不仅能够对项目压力灌注施工步骤进行简化,还能够确保灌注效果,这样能够确保主体结构的全部土方回填,满足工程施工的管理质量要求。在观察混凝土浇筑前后空气,未发现渗漏问题,能够满足预期目标。
通过应用该技术能够看出,后浇带技术提前封闭后,能够及时进行防水施工作业,不仅能够避免杂物掉落,还能够为地下室施工建立良好条件,防止钢筋锈蚀,对结构强度造成影响。其次,由于工程采用整体土方回填模式,这样能够避免由于后浇带不能封闭所导致的主体孤岛问题,能够对施工现场场地进行合理规划,并且满足消防通道、砌筑材料堆方以及工程材料堆放的要求,能够满足文明施工的要求。
5、结束语
综上所述,在实际施工建设中,应用提前封闭施工技术会增加施工成本,加大混凝土盖板与顶升连接口费用。但是从工程整体能够看出,将后浇带封闭技术应用到地下室顶板沉降中,具备科学性和经济性优势,值得推广应用。
参考文献
[1]黄尚珩.预制混凝土卡槽在地下室后浇带处的应用技术研究[J].四川建筑,2019,39(04):242-245+249.
[2]黄朝生.关于高层建筑地下室底板后浇带施工技术探讨[J].智能城市,2019,5(10):149-150.
[3]李华清.后浇带超前止水施工技术在地下室工程中的应用[J].智能城市,2019,5(08):158-159.
[4]赵豫.关于大面积地下室混凝土结构无缝跳仓法施工技术探讨[J].中国设备工程,2019,25(02):176-177.
[5]马利波,刘振,闫海豹.一种减少地下室底板温度后浇带渗漏水施工方法浅析[J].施工技术,2018,47(S4):1422-1425.
论文作者:曾山
论文发表刊物:《工程管理前沿》2019年第24期
论文发表时间:2020/1/16
标签:混凝土论文; 顶板论文; 地下室论文; 工程论文; 结构论文; 施工技术论文; 钢筋论文; 《工程管理前沿》2019年第24期论文;
