转换层C60高强砼施工论文_张建成

(南通中厦建筑工程总承包有限公司,江苏,海门,226100)

【摘 要】龙泉花园凯旋大厦C段工程,下部框支结构与上部剪力墙结构间采用框支梁板转换,砼设计强度等级为C60R60。通过合理的选用原材料、掺加矿物掺合料、优化砼配合比,以及科学合理的施工方法,顺利的完成了高强大体积砼框支梁的浇筑,经多次检查框支梁砼表面没有发现可见裂缝,达到预期的效果。

【关键词】高强砼;扩展度;裂缝

1.工程概况

龙泉花园凯旋大厦C段位于河北鹿泉市上庄镇龙泉花园东区,总建筑面积为116491.42 m2,标准层建筑面积为2850 m2,建筑总高度129.03m,每层共27户。地下两层均为储藏间层高3.6米,地上32层其中1~3层为商业用房,层高为3.9米。3至4层间转换层高2.5米、4~32层为住宅,层高为2.9米。

工程结构形式为底部大空间框支剪力墙结构,基础设计为平板筏基。3层以下为框支剪力墙结构、4层以上为剪力墙结构。转换层楼板顶标高为14.2米,转换层框支梁板砼设计强度等级为C60R60共4800立方米。

2.转换层结构特点

转换层框支梁断面大、配筋密,外围框支梁断面为1100×2900,中间框支梁最小断面为600×2500、最大断面为2300×2500,顶板厚度为300。框支梁受力主筋均为32、两侧腰筋规格分别为14~22间距均为200,箍筋间距均为100。框支梁与框支柱节点部位钢筋集中且比较密集,不利于砼的浇筑。

3.C6O高强砼施工技术措施

3.1原材料和配合比

3.1.1为了充分利用砼的后期强度,又能进一步控制水化热升温,减小温度应力。经设计单位同意C60砼采用60天的强度评定强度等级。

3.1.2不使用早强水泥。选择质量稳定、含碱量低、C3A含量少、强度富余系数大的P.O42.5普通水泥。

3.1.3在保证外加剂和水泥的适应性,不影响砼施工性能的前提下,采用SJD-6I型防冻剂如下表:

3.1.5为满足骨料颗粒和水泥之间形成较大粘着力,选择表面较粗糙粒径为5~20mm机碎石子,并提高5-10mm石子的掺量,小石子的掺量由空隙率试验确定,以确保胶凝材料中骨料的含量,含泥量不大于1%。

3.1.6为改善砼的和易性,砂子的细度模数控制在2.6~2.9,含泥量小于1%。在水泥用量和用水量一定的条件下,随着砂率的增加,坍落度有着明显的降低。考虑C60高强砼密实度和流动性两个因素,确定最佳砂率为38%.

3.1.7砼优化配合比:

C60高强砼60天强度配合比(坍落度180±20mm)

3.2 C60高强砼工作性能与浇筑工艺

3.2.1在严格控制高强砼坍落度的同时,采用坍落扩展度实验来评价高强砼的流动性。从坍落扩展度的试验过程中对砼的抗离析性能进行初步评价,扩展度Lsf≥650mm。

3.2.2考虑到节点部位的特殊,C60高强砼必须还要满足一定的流动性。通过多次试验充填性指标满足⊿H≤5mm(U形仪)。

3.2.3由于转换大梁截面高度在2.5米,C60高强砼受自由倾落高度的限制。所以C60高强砼在低水胶比前提下要有较好的粘聚性。通过在施工前多次的试验级配的调整,其高强砼的抗离析性⊿G≤7%.达到了免振捣自密实砼的效果。

3.2.4在梁、柱节点部位,由于钢筋过于密集,在该部位提前设计振捣点。采用分层往返浇筑的顺序均匀布料。每层浇筑厚度为300,严格控制砼自然流淌长度,多台振高频捣棒同时振捣,尤其对节点部位要振捣充分。

3.2.5在浇筑过程中,实施了二次振捣工艺,避免了上下层砼之间产生冷缝。

3.2.6由于该转换层的施工处于冬季,要求C60高强砼入模温度不低于15℃。在浇筑前在梁侧模外裹一层塑料纸和一层阻燃草帘被,确保砼入模后硬化过程中水分不过早散失和有效的控制砼表面内外温差。

3.4 砼测温

3.4.1测温仪器采用JDC-2建筑电子测温仪。

3.4.2砼浇筑前在截面尺寸为2300×2500的大梁布置测温点。分上中下预埋测温线和测温探头,上下层的测温探头均距砼表面100mm,中层测温探头位梁的中心部位。

3.4.3砼在开始浇筑后第1~4d每2h测温1次;第5~15d每4h测温1次;第16~30d每8h测温1次。

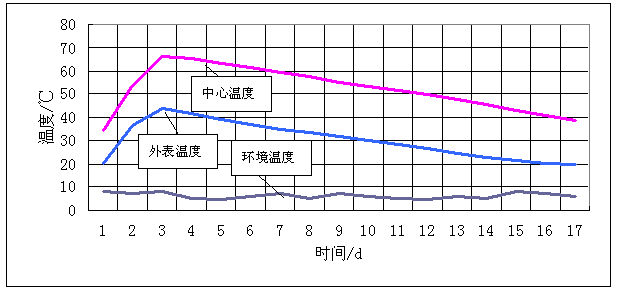

断面尺寸2300×2500的梁C60砼温升曲线图

3.4.4测温数据管理:利用计算机对测温数据进行信息化实时管理,在计算累加温度的同时生成温度-时间曲线,如图(24h整体浇筑完之后)。

4.实际效果

在规定坍落度范围内180±20mm。砼的和易性、泵送性、流动性都比较好。施工中既没有发生堵管现象,入模也非常流畅。C60大体积砼中心高温度在浇筑后第3d达到峰值为66.3℃,在砼升温阶段大梁侧模外挂的一层塑料纸和一层阻燃草帘被,有效的控制了砼内外温差和水份的散失,实测内表温差在25℃以内。根据同条件标准试块砼3d抗压强度最低值达到了28MPa>5MPa(临界强度)。砼达到不受冻害强度,3天后拆除梁侧模板,经全面检查砼表面未发现可见裂缝。

5.结语

5.1转换层结构完成后,经甲方、监理和施工单位多次联合检查,未发现可见裂缝。

5.2高强大体积砼宜采用60天或90天强度作为砼的评定强度。在加大复合掺合料的前提下减少水泥用量,充分利用砼的后期强度。

5.3在施工中重视细集料的级配,其细度模数控制在2.6~2.9,不仅降低水泥用量,还有效控砼的温升峰值和C60高强砼的收缩。

5.4保证粗集料最合理的级配,降低空隙率。利用优质掺合料计算确定最佳配合比,提高砼的耐久性、稳定性和经济性。

参考文献:

[1]王铁梦《工程结构裂缝控制》(第一版),北京.中国建筑工业出版社.1997年

[2]赵志缙《高层建筑施工手册》(第一版),上海.同济大学出版社.1991年

[3]《高强砼结构技术规程》1999.北京

论文作者:张建成

论文发表刊物:《工程建设标准化》2015年10月供稿
