身份证号码:4501111979123****
摘要:近年来,随着我国城市建设的迅速发展,高空间、大跨度的建筑越来越多。这些建筑的结构复杂,形式多样,极大的美化了城市面貌,体现了现代化的新型设计。随着这些建筑的不断流行,高支撑模板体系也得到广泛的应用,其具有承载力强、适应性广的特点。本文主要通过对建筑工程高支模板施工过程的介绍,进而研讨了其技术应用,希望为高支模板施工技术的发展提供借鉴。
关键词:建筑施工;施工技术;支撑模板;安全;质量
0前言
随着高空间、大跨度的建筑越来越多,高支撑模板体系在建筑施工中得到广泛的应用,但是受施工技术的影响,在高支模板施工中出现了许多倒塌事故,因此,应加强高支撑模板施工技术的应用研究。
1高支撑模施工概述
作为一门辅助性的工程技术,高支撑模板可以有效的提高建筑工程的施工质量,保证工程的顺利、安全进行。但是从目前来看,由于高支模板施工技术是高空作业,危险系数高,难度较大。一旦施工选择错误材料或者对施工的技术设计有误就会导致安全问题的出现,所建筑的建筑物地基基拙会下降,建筑物的支撑系统就会出现倒塌,安全事故随时可能发生。为此,本文重点分析了高支模板施工技术的应用,并对其质量和安全管理进行了单独分析,为高支模板施工技术的运用提供更好的指导建议。
2在建筑发展中高支模板施工技术的重要性
在高速发展的建筑业中,高支模板施工技术发挥了的重要作用,有力的推动了城市建筑的建设发展,促进了城市化进程的发展,方便了人们的日常生活。在实际的施工过程中,应高度重视高支模板施工技术对建筑工程的重要性,不能仅仅为了应付上级检查而制定方案,而是要重视施工方案的编制工作,真正实地的投入技术使用,对于其技术区域的结构方案要进行细致的研究,确保真正对实际的施工有所帮助。
3高支模板施工技术环节
高支模板的施工技术包括多个环节,其中主要工序如图i,在进行绑扎钢筋及浇筑混凝土之后,需要养护到拆模要求的强度,才能进行拆模工序。由于高支模板系统需要承担自身重量、混凝土重量、施工人员重量和施工器具的重量及垂直、水平动荷载,因此在使用、搭设之前,一定要通过计算,选择在承载能力、稳定性、刚度等方面都能满足需要的材料,设计结果需要进过企业安全主管部门和监理单位的审核批准后才能够应用于施工中,高支模板的施工方案应经过没有参建各方背景的专家的验证。经过审核,施工方案通过专家的一致同意后,才可以用于施工,且在施工中要严格按照施工方案进行。

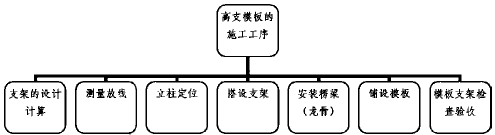

图1高支模板的施工工序
4建筑工程中高支模板施工的准备工作
在高支模板施工过程中,通过优化施工方案,可控制模板支架的最大载荷,使其在早龄期混凝土结构的承载范围内,从而有效保证施工的安全进行。另外,在施工前应明确项目部管理人员的职能,具体见表1。

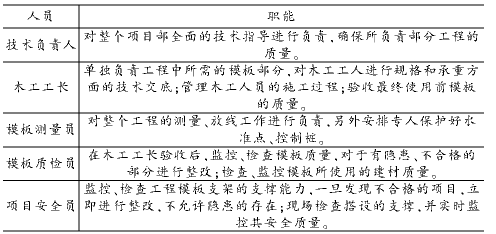

表1项目部主要管理人员的职能表
5高支模板施工技术的应用
5.1高支模板材料的选择
高支模板材料的选择首先要满足设计要求,材料的质量和承重一定要满足施工的需要,另外还要确保工程结构和构件的各部分形状尺寸和位置的正确。一般在工程实例中选择厚度在15-20mm之间的厚夹板或松木板拼装成梁底板,梁侧板用20mm厚的定型铁板、松木板或竹胶板。为了确保高支模板在可允许的范围内进行下沉或变形,要保证高支模板材料的承载力和稳定性。为了便于装拆,模板的构造结构要简单,不仅可以节约成本,还便于下一个工程的使用另外,模板的内侧应绝对的光滑平整,防止接缝漏浆。根据模板拼装接合的需要选择模板的尺寸,还要便于钢筋的安装、绑扎以及混凝土的养护、浇筑等要求。
5.2地基承载力问题的解决
高支模板底部起承载作用的地基能否满足设计要求,是其方案的安全目标能否实现的关键。在施工中,经常会出现地基为回填素土,这种情况多不能满足设计的需要,给整个工程留下安全隐患。解决方法有两种:①用碎石类土进行分层回填,夯填密实,以达到承载力的要求范围;②使用回填素土后,进行地面混凝土垫层硬化,这样也可以达到承载力的要求范围。但是由于这样会影响到施工工期,导致成本增加,因此在目前的施工案例中多采用碎石类土进行分层回填,这样既保证了荷载要求,又节约了成本。高支模板的地基应满足2~7m深的碎石类回填土,且要进行回填土干密度试验,实验结果符合要求后才能进行回填。当地基土回填完成后,进行木垫板的铺设和模板支架的搭设。
5.3高支模板的安装
高支模板的安装包括支撑体系及楼面模板安装、大梁模板安装、次梁模板安装,具体如下:①)支撑体系及楼板安装:先要将轴线、梁位置线以及楼面控制的标高放出,再进行支顶的安装,根据梁纵的方向进行脚手架的设置,第一层脚手架安装好后,进行调平校直工作,之后依次向上进行安装。每安装一组都应在门式架两侧安装锁紧剪刀撑,同时还要确保支撑系统的稳定性。②大梁模板安装:先弹出轴线及梁位置线,再进行梁模板安装,在梁底设置钢管支撑,根据设计标高确定钢管的长度。在大梁的两侧设置纵向剪刀撑,在拖板上安装双排下层木材,固定后安装间距200mm的木材,安装完成后,安装的侧平直度和垂直度要用通线进行检查③次梁模板安装:施工前要进行主梁目标的安装并进行校正,底板及侧板两头要钉在主梁模板缺口处的衬口档上。最后,为了便于拆模,中间尽量少钉,在模板端部或接头处钉紧模板。
通常,施工现场留置的同条件混凝土试块强度符合规范要求的强度后,技术人员应及时报验,在经过建设单位和监理单位的签字确认后,才能进行高支模板的拆除工作。需要注意的是悬挑和大跨度阳台要在达到强度规范的要求后才可以拆模。在进行模板及支架拆时,应设置警戒带及警示标志,预防砸伤行人。模板的整体拆除应按照先支后拆、后支先拆、自上而下的原则,与安装次序相反。
6施工中的安全管理措施
①选用钢支撑作为高支模板的立柱,不得使用断裂、腐蚀变形及螺检松动的钢支撑材料支模立柱基拙应坚固,并进行整平、夯实、加垫在使用多次重复使用支撑材料和模板时,要对这些材料的强度进行测试,以确定是否还适合使用②进行施工的人员应注意分工配合,在进行杆件传递时要把持好重心,为预防事故的发生,施工人员需要随身佩戴工具袋,不得将使用的工具放在架子上,而是装在袋子中,防止工具掉落砸伤行人含在进行浇筑混凝土时,应设置专职的人员对模板及支撑系统的变形和受力情况进行检查,一旦发现异常,立即停止施工,并疏散人员,确保险情排除后,才能进行施工。
结束语
总之,建筑工程中高支模板施工技术应用,是一项复杂且繁琐的工作,也是对建筑工程可以有效开展前提工作,需要建筑施工管理人员的高度重视,需要实际操作人员要理论与实践相结合,一切仄实际情况出发,减少实际操作中的失误,综合各方面因素,确保整个工程的顺利安全进行。
参考文献:
[1]唐洪光.浅谈建筑工程高支模板施工技术应用[J].建材发展导向,2014,11:13一14.
[2]魏德飞.高支模板施工技术的应用[J].建材发展导向,2013,12:354.
[3]陈庆.建筑工程高支模板施工及管理技术毋现代企业文化,2009,23:146-147.
[4]梁柳浪.浅谈建筑工程高支模板施工技术应用[[J].新建设:现代物业上旬刊,2012,08:87-89.
论文作者:甘海程
论文发表刊物:《基层建设》2015年10期
论文发表时间:2016/10/12
标签:模板论文; 施工技术论文; 建筑工程论文; 材料论文; 混凝土论文; 地基论文; 建筑论文; 《基层建设》2015年10期论文;
