摘要:本文首先对桩基施工的重要性作了说明,并详细的阐述了桩基施工技术应用的两种施工技术,以供参考。
关键词:工业与民用;建筑工程;桩基施工技术
一、桩基施工的重要性
桩基施工在桩基础工程中是非常重要的,很多桩基工程事故的发生是由施工工艺选择不当或施工工艺的某个环节处理不当造成的。桩基施工对桩的承载力和变形都有影响。
1、施工对承载力的影响
对桩承载力的影响本质是不同的施工工艺对桩侧、桩端土的影响。从新修订的《建筑桩基技术规范》可以看出这一点。新规范针对不同的施工工艺在相同的地质条件下给出了不同极限侧摩阻力和极限端阻力,见《建筑桩基技术规范》JG J94—2008。
2、施工对桩基变形的影响
根据资料统计,不同的施工工艺对桩基的变形有很大的影响。新修订的《建筑桩基技术规范》第 5.5.11 条对此作了具体规定:“对于采用后注浆施工工艺的灌注桩,桩基沉降计算经验系数应根据桩端持力土层类别,乘以 0.7 (砂、砾、卵石)~0.8 (黏性土、粉土)折减系数。饱和土中采用预制桩(不含复打、复压、引孔沉桩)时,应根据桩距、土质、沉桩速率和顺序等因素,乘以 1.3~1.8 挤土效应系数,土的渗透性低,桩距小,桩数多,沉桩速率快时取大值”。从上述规定可看出桩基施工对变形的影响。
二、工业与民用建筑工程桩基施工技术简介
桩基由桩和桩承台组成,施工方法分为预制桩和灌注桩两大类,工程量较大。桩基是建筑的主要承载物,要想保证建筑的强度和抗性,就必须确保桩体具有较高的承载强度和稳定性,确保桩基预设位置的合理性,降低桩基沉降量,提升其抗震能力。目前,在工业与民用建筑工程中使用的桩基主要有两种 :
1、钢筋混凝土预制桩
在施工之前,根据桩基的设计方案,应用混凝土、钢筋、木材等多种原材料制成预制桩,再应用沉桩机械,将其锤击打压进入预设位置。该桩基施工技术具有施工效率高、桩基形状规则、承载力稳定的应用优势,但是在桩基运输过程中,易发生桩身断裂的问题,在沉桩过程中易发生桩顶位移、沉桩不达标、桩身断裂倾斜的问题。
2、钢筋混凝土灌注桩
这是一种在施工现场制作桩基的施工技术,先后需要经过桩位测量→护筒埋设→钻机安装→钻孔成型→下钻→清理孔壁→钢筋笼的制作和吊装→灌注混凝土等多道工序,其施工流程较为复杂,但是桩基的承载力较强,桩基位置稳定。
三、桩基施工技术应用策略
1、钢筋混凝土预制桩施工技术
钢筋混凝土预制桩的施工过程包括制作、起吊、运输、堆放、打桩、接桩、截桩等程序。
①钢筋混凝土预制桩的制作。对于钢筋混凝土预制桩来讲,制作工序是最关键的工序之一,制作工序合格,才能保证桩的质量,才能投入使用。在预制过程中,应注意一系列问题。
桩的预制场地应该保持平整,并且排水通畅,确保不会积水,为桩的浇筑与养护提供良好的环境。桩的主筋应当与钢筋网连为一体,以便更好地承受和传递打桩时的冲击力。进行混凝土浇筑时,应当由桩顶向桩尖连续浇筑,不能中途中断或者不按顺序随意浇筑。
桩的制作还应符合以下质量要求:桩表面应平整、密实,局部蜂窝麻面和掉角的面积应控制在桩总面积的5‰以内,并且不应过于集中在同一个部位;由于桩顶、桩尖位置的特殊性,在桩顶、桩尖部位严禁出现蜂窝和麻面、掉角现象,一经出现,视为不合格。

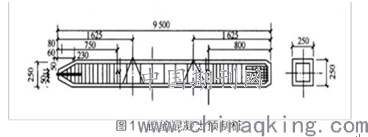

②钢筋混凝土预制桩的起吊、运输、堆放。钢筋混凝土预制桩应在其混凝土强度达到设计强度的 70%以上才可吊装,低于此强度严禁吊装。吊点个数与桩长相关,15m 以下的桩采用一个吊点,25 m 一下的桩采用两个吊点,25 m 以上的桩采用三个或者四个吊点。起吊的吊点位置也应该按照相关要求进行计算,严格按照计算结果进行起吊。只有一个吊点时,吊点位置离桩顶的位置为桩长的0.293 倍;当有两个吊点时,靠近桩尖的吊点位置离桩尖的位置为桩长的 0.207 倍,靠近桩顶的吊点位置离桩尖的位置为桩长的 0.207 倍。
桩的运输过程也相当重要,在运输之前务必检查桩的混凝土强度、质量、尺寸等是否符合要求。当运输距离不远时,可将滚筒垫在桩身下面进行运输;当运输距离较大时,应用平板拖车拖动运输。桩身下还应当设置支座。桩的堆放也应按照相应要求进行:堆放地面保持平整、结实,桩身下部应垫有垫木以防止桩身滚动,堆放的层数不宜过多,以不超过四层为佳。桩身上应该贴有标记其规格的标记。
③钢筋混凝土预制桩的打桩技术。常见的打桩机械有打桩机、桩锤、桩架。打桩前应做好充分的准备工作,确定好桩基轴线,在打桩的地区周围设置好水准点,相关技术人员应复查桩位,做好技术交底工作。桩开始打入土中时,不宜重打,应尽量将桩锤落距控制到 0.5~0.8 m。当桩已经打入土中一定深度,桩尖固定时,方可增加桩锤落距,进行重击。在打桩过程中,还应时刻作好记录,以便为后续验收工作提供依据。
打桩过程中会经常遇到一些问题,应进行冷静正确地处理。桩身扭转或者便宜时,应当用撬棍慢慢低击进行纠正处理;桩身破裂时,应用钢箍夹紧后进行补强焊固;遇到桩急剧下降时,应当桩拔起重新验证地基条件。
④钢筋混凝土预制桩的压桩技术。相比打桩而言,压桩具有噪音低、无振动、不干扰临近建筑物的特点,适用于密集的城市中心区域。但是也具有一定的局限性,只适用于软土地基和垂直桩。压桩一般采用静力压桩机。
⑤桩头处理技术。在预制桩打入地基后,一般桩头会有多余部分,多余部分应当凿去。凿去的方法有多种,如风镐、无声爆破法等。凿去过程不得将桩身的混凝土凿裂。桩身主筋应当锚固,伸入承台内部。当预制桩桩顶标高未达到设计标高时,应采取焊接措施,将桩顶混凝土清除,焊接主筋至设计要求标高,并采用与预制桩桩身同种强度、同种型号的混凝土进行浇筑、养护。
2、钢筋混凝土灌注桩施工技术
常见的灌注桩成孔方法有泥浆护壁成孔、干作业成孔、套管成孔等。
①泥浆护壁成孔灌注桩施工技术。泥浆护壁成孔灌注桩首先是用钻孔机器对地基进行钻孔,当钻孔深度达到设计深度后,进行清孔,然后放入钢筋笼,之后往孔中浇筑混凝土。为防止钻出的孔坍塌,应当在钻孔的同时注入有一定相对密度要求的泥浆进行护壁。泥浆的相对密度比水大,使孔壁内水压增大,从而防止塌孔,对于粘土和粉质粘土的成孔,只需注入清水,用原土造浆护壁。
泥浆护壁成孔灌注桩施工过程中也会出现一些常见问题。当护筒冒水时,应立即采取措施,用粘土在护筒周围进行填实加固。当排出的泥浆冒气泡或者护筒内水位突然下降时,则为孔壁坍塌状况,此时应当加大泥浆相对密度,或者回填粘土进行抢救。
②干作业成孔灌注桩施工技术。干作业成孔灌注桩主要是指地下水位较低,桩的施工作业面在地下水层以上的干土层中。由于是在干土层中施工,此种成桩技术与泥浆护壁成孔灌注技术相似,且更加简单,省去了泥浆护壁的步骤。
③套管成孔灌注桩施工技术。套管成孔灌注桩是一种最常用的灌注桩方法。施工时将带有预制钢筋混凝土桩靴的钢管沉入土中,向管内放入钢筋笼后浇筑混凝土,浇筑完毕后将钢管拔出。分为振动沉管灌注桩和锤击沉管灌注桩两种。振动沉管灌注桩施工过程为:合拢活瓣桩靴→钢管桩就
位→校正垂直度→开动振动桩锤将钢管下沉到要求的深度→放入钢筋笼→浇筑混凝土→边振动边拔出桩管。锤击沉管灌注桩的施工技术与套管成孔灌注桩技术相同,不同的是用桩锤锤击桩管至要求的深度。
结语
工业与民用建筑基桩施工是一项十分复杂的工程体系, 对施工质量和安全的要求十分严格, 关于桩基施工技术的内容除了上述的最基础的技术指标外, 还有更具体的诸如钢筋混凝土预制桩打桩的施工技术、混凝土及钢筋混凝土灌注桩、钻孔压浆成孔桩等施工方法值得施工人员们进行探讨和总结。由于桩基础施工面对的对象千变万化, 施工技术的日新月异, 很难用较短的篇幅加以全面概括, 希望同行们能在具体工程施工中有所创新。
参考文献
[1] 邱超南.建筑施工中桩基的几点探讨[J].中国新技术新产品,2010,(15).
[2] 李捷伟.浅谈建筑施工中桩基的应用及施工技术[J].中国新技术新产品,2011,(12).
[3] 于仲慧.冻土地区桩基础施工问题的简要研究[J].今日科苑,2009,(20).
[4] 邹建伟,徐雪松.浅谈建筑施工中桩基的应用[J].科技咨询导报,2007,(29).
论文作者:古海英
论文发表刊物:《基层建设》2017年第24期
论文发表时间:2017/11/17
标签:桩基论文; 钢筋混凝土论文; 施工技术论文; 泥浆论文; 混凝土论文; 位置论文; 钻孔论文; 《基层建设》2017年第24期论文;
