关键词:引洮入潭、滑坡、抗滑桩
边坡不稳定,易滑坡对建筑物具有较大危害,是工程施工中所要面临的一个难题,随着当今社会的发展,施工工艺和方法的进步,对于不稳定边坡的防治也有了较有效的防治措施,而采用抗滑桩锚固是边坡治理的一项重要措施。下面通过引洮入潭工程来分析一下以抗滑桩为主要措施的滑坡处理和处理滑坡的成本。
一、工程概况
临潭县引洮入潭工程地处甘肃省临潭县,是在临潭县建立一座净水厂,并将洮河水引至临潭县新建净水厂的工程。 洮河是黄河水系上游的重要支流。工程区地处洮河中上游构造剥蚀低中山区。最高点在达子沟上游分水岭,海拔约2970m,最低点在洮河泵站处,海拔约2653m,最大相对高差约317米。依地貌特征和成因类型,工程区可分为构造剥蚀中低山和洮河及支流(菜子沟)河谷两大地貌单元。 工程区位于洮河中上游构造剥蚀形成的中山区,地势总体南低北高,海拔高程在2820-2950之间, 区内地形呈缓坡状起伏,坡度多在25-45°之间,局部地段达60°。
二、滑坡的原因及造成的危害
(一)塌方的原因
滑坡造成的原因,既有内因,又有外因,内因主要是地质条件的因素,外因包括雨水冲刷、开挖坡脚修建水厂及开荒垦地几方面,具体如下:
1、地质条件:
坡体表层基本上被碎石、粉质粘土、粉土覆盖,覆盖的土体平均厚约为2-8 m, 在勘查区周边的顶部堆积厚度3-12 m的粉土(黄土)。粉土(黄土)为湿陷性黄土,强度低,降雨之后极易滑坡。
2、雨水冲刷:
坡体本身的黄土,加上临潭县本身的气候条件—夏季多暴雨,在雨季的时候,连日的暴雨之后,就造成黄土吸收雨水饱和,土体结构破坏,土体的强度则随之降低,是造成净水厂西侧坡体滑落的一个重要原因。
3、开挖坡脚修建水厂:
修建引洮入潭相关建筑物的建设过程中,开挖坡脚等不合理削坡改变了坡体的原始坡角和坡高,增大了坡体临空面,降低了净水厂西侧山坡体的稳定性,因而,引洮入潭工程净水厂西侧坡脚的开挖是山体滑坡的主要因素之一。
4、开荒垦地:
临潭县四面环山,因此其耕地主要为山坡地,川地比较少有,而村民又不断开垦荒地,开垦的荒地大多为陡坡耕地,山坡上的耕地在夏季的时候被翻耕,导致天然植被不断进行破坏,没有天然植被的保护,地表水快速汇集、下渗, 不断浸泡、软化斜坡土体,使滑坡堆积体局部地段形成半饱水的可塑-软塑层,增大坡体自重的同时使土体强度降低,易在堆积体与基岩面形成吸水饱和之后的软弱体,进而造成滑坡。
(二)滑坡造成的危害
在引洮入潭工程建设中,净水厂西侧在连日暴雨之后多次滑坡,滑坡下来的土方侵占了正在建设中的引洮入潭净水厂厂区位置,如果不处理,则厂区无法施工不说,且因为滑坡破坏了原有坡体的稳定性,之后的降雨会随时造成净水厂西侧继续滑坡,从而影响到净水厂的安全。
三、处理措施
经设计方勘察之后,建设单位、监理单位、施工单位和设计单位共同研究决定对引洮入潭净水厂西侧的滑坡从五方面的采取措施来处理:修建排水渠,削坡,挡土板支挡,抗滑桩锚固,坡面锚杆挂网喷浆。
1、修建排水渠:
修建排水渠是引洮入潭净水厂西侧滑坡治理的一个重要措施,且能取得较好的结果。 排水渠设置在滑坡体外围,截断流至坡面的雨水,让雨水迅速排走,减少流入坡面的水,从而保护坡面。
2、削坡:
将已经滑坡的土体挖除,并将坡面肖缓,这样有利于坡面稳定,也有利于抗滑桩的施工,
3、挡土板支挡:
挡土板是一种较广泛的使用方法,引洮入潭净水厂西侧的滑坡在1-29号抗滑桩之间采用预制C25混凝土板。
4、坡面采用锚杆支护、挂钢筋网、喷浆
坡面锚杆挂网喷浆提高了坡体的抗滑能力,整个坡面锚固了7009根锚杆,大大提高了坡面的稳定性。
5、抗滑桩锚固:
引洮入潭净水厂西侧的滑坡采用抗滑桩的处理方案,抗滑桩采用人工挖孔的开挖方式,共计84根抗滑桩。抗滑桩是处理引洮入潭净水厂西侧的滑坡最主要的方法。

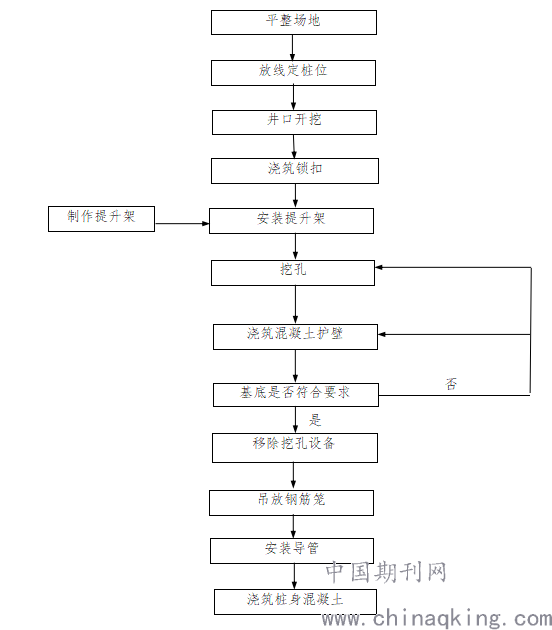

抗滑桩施工工艺如图
人工成孔抗滑桩为引洮入潭净水厂西侧滑坡处理抗滑桩施工任务中的重难点,制约人工成孔抗滑桩的主要因素为地质较差, 土壁不稳定,施工空间相对狭小,这就要求挖孔工人有着高度谨慎的经验及过硬的技术。引洮入潭净水厂西侧滑坡处理抗滑桩由人工挖孔成孔,为防止塌孔,挖孔采取间隔开挖的方法。挖孔的时候,要随时检查桩的直径、桩是否垂直,若发现开挖偏离原设计,就要及时纠偏,以便确保桩按设计开挖成孔。挖孔结束,施工单位自检之后,及时上报建设单位和监理单位。由建设单位、监理单位等有关部门验孔,验孔合格之后就及时进行隐蔽工程验收。挖孔由人工用铁锨开挖,先挖中间,后挖周边。弃土吊出孔归集到一起,之后由挖机挖装自卸车外运。人工挖孔桩成孔记录由勘察单位、设计单位、建设单位、监理单位、施工单位五方参建单位共同签认。
综上,这五方面的处理措施足够满足引洮入潭净水厂西侧的滑坡治理。
四、费用分析
引洮入潭净水厂西侧的滑坡由于滑坡量大,处理范围较广,施工工艺复杂,因而处理滑坡的费用比较高。
引洮入潭净水厂西侧的滑坡处理工程量大概如下:抗滑桩84根,挡土板140块,锚杆7009根,喷浆623方,挂网钢筋36吨。挖除土方11万方。处理费用分别为:抗滑桩1428万元,挡土板26万元,锚杆、喷浆、挂网等120万元,排水渠26万元,削坡处理427万元,其他费用48万元。处理总费用为2075万元。
如此高的塌方处理费用对工程的成本有很大的影响,导致引洮入潭工程的直接成本大大增加,而造成的工期成本和其他成本更是无法估算。
五、结束语
引洮入潭净水厂西侧的滑坡虽然已经以抗滑桩为主要的治理措施处理结束,且处理之后未出现不良结果,达到了预期的结果。 但是滑坡的发生及处理对施工中的净水厂工程造成了极大的影响,既延误了工期,又造成了成本的增加。在往后的施工中,我们作为施工单位,应该以设计为主,以细心为保证的施工态度,总结经验,将施工事故消灭于无形之中。
参考文献:
【1】黄润秋、许强.中国典型灾难性滑坡【M】.科学出版社,2008
【2】赵金梅.三峡库区滑坡防治工程抗滑桩施工技术【J】.广东建材,2012,(2)
【3】罗云、秦立科、刘明振.三峡库区龙马溪深沟滑坡灾害治理【J】.水利与建筑工程学报,2013,(10)
作者简介
姓名:张亚丽 籍贯:甘肃静宁 出生年月:1985年11月 职称:工程师
论文作者:张亚丽
论文发表刊物:《建筑实践》2020年1月1期
论文发表时间:2020/4/30
