关键词:外墙;干挂石材幕墙;施工技术
引言
干挂石材幕墙又名空挂法,是石材幕墙的一种,通过金属骨架和挂件将石材空挂在骨架上,施工中不需要灌浆粘接,骨架钢材采用防腐处理,挂件一般采用铝合金或不锈钢。是当代外墙装饰中的新工艺,可以有效避免湿贴施工中的空鼓、开裂、脱落等情况,提高了外装饰的安全性和耐久性,还有效避免湿贴中的装饰面板泛白、褪色、失去光鲜亮丽,从而影响美观效果。干挂技术在一定程度上提高劳动效率,加快施工进度。
1外墙干挂石材幕墙施工中存在的问题
1.1选材不合理
在石材幕墙外墙干挂施工中,部分施工单位在选择干挂件的焊接头时,采用经过脱磁处理的“不锈铁”焊接头,这种焊接头在外观上与施工要求的304不锈钢或7075铝合金挂件相差不是很大,但在抗拉强度上存在非常大的差异。
1.2质量问题
1.2.1缺乏对石材版块的挑选及预排工作。在石材幕墙外墙干挂施工过程中,受限于多方因素的影响,可能出现色泽不匀的情况。另外,施工人员在工作中疏忽,会导致外墙出现接缝不平的情况,影响到整个项目工程的顺利开展。
1.2.2在石材幕墙外墙干挂施工工程结束后,墙体各部分受气候的变化会产生一定程度的变形,影响到外墙干挂施工。此外干挂施工中出现螺栓及垫片松动或者是扣件变形等情况也都会导致外墙出现开裂或是脱落等问题。
1.2.3在石材幕墙外墙干挂施工过程中,需要特别注意预埋件的位置问题,开展准确施工,杜绝安全隐患的出现。
2工程概况
某工程外墙干挂石材工程1#-13#楼4层、5层、6层(包括部分4层、5层、6层)外挑的线脚、造型等以下部分外表面选用咖啡色石材(缝宽为10,缝颜色为深灰色),局部咖啡色仿石材岩彩漆(仿石材分缝,缝宽为10,缝深5,勾缝材料颜色为深灰色,注意与石材分缝对接)。
3外墙干挂石材幕墙施工技术
干挂石材幕墙安装工艺流程如图1所示。

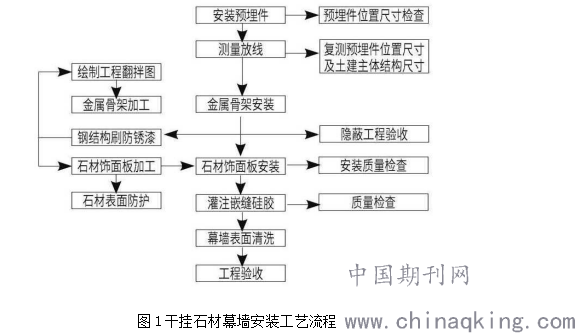

图1干挂石材幕墙安装工艺流程
3.1前期准备工作
一方面,要以设计图纸为依据,对比现场环境,让施工所需材料和机械设备准备就位,尤其是饰面石材质量要严格验收,确定品种、规格尺寸、颜色以及质量等是否达到施工标准,对不符合要求的石材应及时与供货商联系调换,避免将不合格石材应用到工程施工中。另外,应保证所有使用的材料、设备、构件,包括嵌固胶、锚固件、泡沫塑料条以及密封胶等完全符合国家标准。另一方面,需要结合施工方案编制和调整进度表,合理安排材料设备进场时间,然后根据方案内容将其放置在规定部位保管,落实各项防护措施,排除外部因素的干扰。其中,运输装卸要避免碰撞,避免造成石材损坏。通过前期充分的准备工作,最大程度地排除外部因素的干扰,为施工作业的开展提供可靠支持。
2.2测量放线
确定定位轴线:将施工图纸中标明的定位轴线与结构施工时预留的控制标高点核对,确定是否有误差,若两者偏差值相对较小,可以通过适当分格对误差加以消除,若两者偏差过大,就要采取有效措施处理结果。
2.3龙骨安装
2.3.1安装化学锚栓和后置埋件
后置埋件采200×250×10mm热镀锌钢板和M12×160mm化学锚栓。后置埋件的规格,后埋板的材质为Q23B钢板,表面用热镀锌处理,镀锌层的平均厚度为8μm,进场材料必须有出场合格证和产品质量证明书,化学锚栓选用正规厂家生产的定型镀锌化学锚栓,等级为5.8级碳素钢,并经防腐处理,规格为M12×160mm。安装顺序:测量放线-基层附着物清理-结构层检测-打孔-空洞清理-化学锚栓安装-后置埋板安装-拉拔试验,后置化学螺栓应按有关规定做拉拔试验,经现场抽样检测合格后方可使用。
2.3.2钢转接件安装
转接件又称连接件、角码。材质为Q235B,采用热镀锌处理,镀锌层平均厚度不小于70μm,焊接长度为满焊,焊缝高度大于5mm,焊缝等级为三级,碳钢间焊接焊条选用E43,焊缝的防腐先清除焊渣,再涂刷两边红丹防锈底漆,再涂一遍银粉漆。幕墙采用的转接件及其材料应满足设计和规范要求,应有足够的承载力及可靠性,转接件与竖向槽钢连接应用螺栓连接,具有三维可调能力。
2.3.3竖龙骨安装与调整
竖向立柱采用6.3#镀锌槽钢,材质为Q235B。采用热镀锌处理,镀锌层平均厚度不小于70μm。立柱间距不大于1100mm。转角立柱采用8#镀锌槽钢。钢材表面全部热镀锌处理。将加工好的镀锌转接件满焊(三面围焊)固定于预埋钢板上。2~6mm厚热浸镀锌钢板,L400mm,做立柱槽钢插芯,预开竖向长开孔。再安装5mm厚热浸镀锌钢板,L200mm,位于立柱槽钢插芯外侧,并与立柱焊接,预开圆孔。用2根M12×100不锈钢对穿螺栓连接,螺栓组件为8.8级不锈钢。竖龙骨安装由下而上依次进行。竖向槽钢龙骨安装后,进行测定定位,对三维方向进行初布调整,待基本安装完后在横向角钢安装工序中再进行全面调整。
2.3.4横龙骨安装
横梁采用∠50×5角钢,材质为Q235B。采用热镀锌处理,镀锌层平均厚度不小于70μm。横向次龙骨高度间距随着石材分格高度安装,横向龙骨与立柱之间应有一定的相对位移能力。横向龙骨一端用2根M6×25不锈钢螺栓组与竖向龙骨通过钢角码连接,另一端采用焊接与竖向龙骨连接。焊接部分为现场施工焊接,E43焊条,焊缝高度5mm,双面满焊。清理焊渣后用环氧富锌防锈底漆涂刷两道,再用涂刷面漆两道。
2.4干挂件安装
钢龙骨安装完成之后需要进行复验工作,如果满足设计及规范标准要求,那就可启动干挂件施工工序。根据石材的基础,确定好挂件的位置,计算出安装的时候需要的挂件数量,需用螺栓将干挂件固定好。一般情况下,可以通过调节干挂件上的长圆槽孔调节石材位置,保证石材位置的准确度。
2.5石材安装
①石材开槽:按设计要求在石材上、下两端开两个槽,当板宽大于600mm时需开三个槽。槽位应在距板端1/4宽处,槽宽6mm,长30~50mm,剔槽后应将石材背面槽壁用钢錾剔出槽位以便埋卧挂件。
②石材安装:石材的安装原则应当是先安装大墙面后安装小墙面以及先安装墙面后安装节点。安装时每组2人,安装有以下几个步骤:确定板块规格,运石材板块,确定位置,切割挂槽,打石材专业结构胶,将板块抬至安装位。对准位置、挂件进槽。对齐板缝。石材安装一般从下至上进行,根据石材水平缝的标高,按通线安装石材,按缝宽度根据设计要求。将挂件的螺母完全拧紧,调整就位,检查平整度、垂直度、按缝宽度等。经检查合格后,再用环氧要树脂胶(或云石胶)将挂件与板固定。
③缝隙清理。石材安装完后,经“自检、互检、专检”检查合格后,再进行缝隙清理,主要清理缝隙间的残留杂物等。
④验收:每次板块安装时,从安装过程到安装完后,全面进行质量检查,验收的内容有开槽及打胶是否符合要求,板缝大小是否符合设计要求(缝宽8~10mm),板缝是否横平竖直,板块是否有错面现象。
结语
控制幕墙干挂石材施工质量,主要是对进场材料质量和施工工艺质量的控制,在实际管理中一定要熟悉图纸和相关图集、规范等,并认真编制专项施工方案,对现场技术人员、安装人员进行技术交底,规范幕墙施工过程中的各个步骤,以保证幕墙的施工质量,以促进幕墙行业的进一步发展。
参考文献
[1]于挺,张明亮.浅谈干挂石材幕墙的深化设计[J].才智,2011(5):43.
[2]吴婷婷.对房屋建筑外墙干挂石材施工技术的探讨[J].建筑与装饰,2019(2):26-27.
[3]孔新宇.浅谈干挂石材幕墙施工工艺及质量控制措施[J].福建建材,2015(7):75-76.
论文作者:赵建彬
论文发表刊物:《建筑实践》2019年38卷24期
论文发表时间:2020/4/26
标签:石材论文; 幕墙论文; 外墙论文; 挂件论文; 龙骨论文; 镀锌论文; 螺栓论文; 《建筑实践》2019年38卷24期论文;
