浅析外墙岩棉保温施工质量控制要点论文_李严,吴柏成,刘坤,丁江勇,黄弘

中国建筑第二工程局有限公司

摘要:伴随着能源危机的加剧和国家对建筑节能要求的不断提高,使得建筑物外保温系统日益受到重视,岩棉板外墙保温系统作为A级防火材料在高层建筑外保温中应用越来越广泛。本文从外墙岩棉保温施工质量控制的角度进行分析论述,希望为提高该工程的质量提供有效的措施。

关键词:外墙保温;岩棉;质量控制

1.外墙岩棉保温工程概述

伴随着能源危机的加剧和国家对建筑节能要求的不断提高,使得建筑物外保温系统日益受到重视,岩棉板外墙保温系统作为无可争议的A级防火材料在高层和超高层建筑外保温中应用越来越广泛。

岩棉板外保温系统是由岩棉板保温层、固定材料(胶粘剂、锚固件等)、抹面层(或找平层)和饰面层构成,并固定在外墙外表面的非承重保温构造。该系统包括岩棉板复合浆料外墙外保温系统和岩棉板增强网薄抹灰外墙外保温系统。

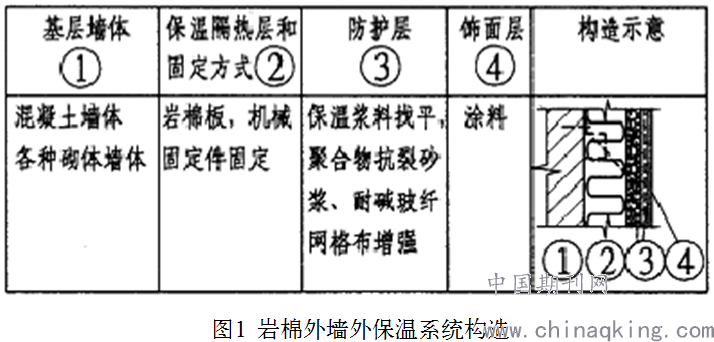

岩棉外墙外保温系统基本构造如下图所示:

2.外墙岩棉保温施工质量控制要点

2.1质量控制要点

2.1.1基层墙体应干燥、平整、顺直,应清洁、无油污、蜡、脱膜剂、憎水剂、涂料、风化物、污垢、霜、泥土等妨碍粘接的物质,达到《混凝土结构工程质量工程验收规范》(GB50204-2002)或《砌体工程施工质量验收规范》(GB50203-2002)的要求,基层墙体的平整度不符合要求时,凸起、空鼓和疏松的部位应剔除后用1:1:6水泥石膏砂浆找平,干燥(其含水率应小于8%),各种管线固定件安装到位。

2.1.2涂刷基层界面砂浆应满涂,均匀涂刷无漏涂现象。

2.1.3粘贴岩棉板要点

2.1.3.1粘贴岩棉板前,应首先检查岩棉板是否干燥,表面是否平整、清洁;潮湿、表面不平整、有污染的岩棉板不得用于工程。

2.1.3.2根据建筑立面设计和外保温技术要求,在墙面弹出外门、窗口的水平、垂直控制线以及伸缩缝线、装饰条线、装饰缝线等。应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。

2.1.3.3在经平整处理的外墙面上沿距散水标高20mm的位置用墨线弹出水平线,(增加水平控制要求)当需设置系统变形缝时,应在墙面相应位置弹出变形缝及宽度线,标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。

2.1.3.4凡在粘贴的岩棉板侧边外露部位(如窗口、伸缩缝等部位)都应预先做网格布翻包处理,在做翻包网格布时,先在应做翻包网格布处涂抹聚合物砂浆,然后将裁好的网格布压入砂浆中,待砂浆初凝后,方可进行下道程序。

2.1.3.5岩棉板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错缝1/2板长,在墙角处应交错互锁,并应保证墙角垂直度。

2.1.3.6岩棉板粘贴宜采用条粘法,其涂胶面积不得小于50%。岩棉板上抹完胶粘剂后,应先将保温板下端与基层墙体墙面粘贴,然后自下而上均匀挤压、滑动就位。粘贴时应轻揉,并随时用2m靠尺和托线板检查平整度和垂直度。注意清除板边溢出的胶粘剂,板的侧边不得有胶。相邻岩棉板应紧密对接,不留板缝,且板间高差应不大于1.5mm。局部不规则处粘贴岩棉板可现场裁切,但必须注意切口与板面垂直。墙面边角处的岩棉板最小尺寸不应小于300 mm。门窗口内壁面贴岩棉板,其厚度视门窗框与洞口间隙大小而定,一般不小于20mm。

2.3岩棉板锚固要点

根据定位线安装岩棉板,岩棉板要错缝拼接,打钉根据规定应每平方米4-7个。待岩棉板粘贴牢固,正常情况下可在48小时后安装固定锚栓,按设计要求的位置用冲击钻钻空孔,锚固深度为基层内约20mm,钻孔深度为85mm(注意:钻孔时冲击钻钻头应与墙面保持垂直,以避免由于钻头的偏斜而扩大孔径,进而影响锚栓的锚固效果)在门窗洞口、阳角、孔洞边缘处所粘贴的岩棉板应沿水平、垂直方向增加固定锚栓,其间距不大于300mm,距基层边缘不小于60mm,用锤子将固定锚栓及膨胀钉敲入,锚栓和膨胀钉的顶部应与岩棉板表面齐平或略敲入一些,以保证膨胀钉尾部进一步膨胀而与基层充分锚固。

2.4铺设网格布要点

2.4.1网的搭接量以平面搭接不小于100mm,阴阳角搭接不小于200mm。

2.4.2岩棉板面上抹底层抹面砂浆,厚度为1.6mm,立即压入网格布,将网格布紧绷后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整严实,严禁网格布皱蹑。网格布不得压入过深,表面必须暴露在底层砂浆之外。

2.4.3单张网格布长度不宜大于6m,铺贴遇有搭接时,必须满足横向100mm,纵向80mm的要求。拐角网格布要保持连续性,并从两边双向绕角,当遇到门窗洞口时,在洞口四角处设45度方向加强网,尺寸400mm*200mm;在四角内侧阴角加铺与保温等宽标准网,防止开裂。建筑首层增加一道网格布。

2.5找平层施工要点

用找平浆料对岩棉板表面进行找平处理。在找平施工前,应弹出找平层厚度控制线,用找平浆料做标准厚度灰饼。找平浆料抹灰可一遍完成,抹灰厚度可略高于灰饼厚度,然后用杠尺刮平并修补墙面以达到平整度要求。找平施工时,应注意阴阳角和门窗洞口的垂直度和平整度。

2.6抹面层施工要点

在找平层施工完成3~7d 且施工质量验收合格以后,即可进行抹面层施工。抹面层施工应符合下列要求:

2.6.1抹抹面胶浆前应根据设计要求做好滴水槽、角线。

2.6.2在找平层表面抹第一道抹面胶浆,静停12h,然后在其表面再薄抹第二道抹面胶浆,将耐碱玻纤网压入第二道抹面胶浆,铺贴要平整、无褶皱,然后在其表面薄抹第三道抹面胶浆,以面层凝固后露出耐碱玻纤网暗格为宜,抹面胶浆总厚度为3~5mm。面层凝固后,涂刷防潮底漆。

2.6.3耐碱玻纤网应自上而下沿外墙铺设,左右搭接宽度不小于100mm,上下搭接宽度不小于80mm。

2.6.4首层墙面应铺贴双层耐碱玻纤网,第一层耐碱玻纤网应对接,对接点不得在阴阳角处且偏离阴阳角不低于200mm。两层耐碱玻纤网之间抹面胶浆应饱满,禁止干贴和干搭接。

2.6.5抹面胶浆施工间歇应在自然断开处,以方便后续施工的搭接。在连续墙面上如需停顿,第二道抹面胶浆不应完全覆盖已铺好的耐碱玻纤网,需与耐碱玻纤网、第二道抹面胶浆形成台阶形坡茬,留茬间距不小干150mm。

2.6.6抹面胶浆施工完后,应检查平整、垂直及阴阳角方正,不符合要求的应使用抹面胶浆进行修补。严禁在此面层上抹普通水泥砂浆腰线、窗口套线等。

2.6.7抹面胶浆和耐碱玻纤网铺设完毕后,不得挠动,静置养护不少于24h,才可进行下一道工序的施工。在寒冷潮湿气候条件下,还应适当延长养护时间。

2.7质量保障

2.7.1施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。

2.7.2对抹完聚合物砂浆的保温墙体,不宜随意开洞,如确实需要,应在墙体保护达到设计强度后,方可进行,安装物件后应立即修补恢复原状,并采取有效措施保证修补处的防水密闭措施。

2.7.3夏季施工,应适当安排作业时间,尽量避开日光暴晒时段。

2.7.4拌混合物砂浆宜用电动搅拌器,用毕清理。施工完成后应防止重物撞击墙面。

2.7.5通过严格的质量控制确保每一道工序必须符合质量验收要求,例如基层墙体的平整度和垂直度,保温层的厚度,找平砂浆的控制等等,均作为质量控制的要点。不符合质量要求的不能进入下道工序施工。

3.结 语

要提高外墙岩棉保温工程质量就必须严格按照施工工艺流程进行工程实施,规定提供外墙保温技术和材料的生产单位应有完善的生产工艺、健全的质量标准及可靠的质量管理体系,这样才能有效提高外墙岩棉保温工程质量。

参考文献

[1]韩美青.浅谈岩棉板外墙保温施工技术[J].城市建设理论研究:电子版2012(2)

论文作者:李严,吴柏成,刘坤,丁江勇,黄弘

论文发表刊物:《基层建设》2017年第15期

论文发表时间:2017/9/29

标签:;  ;  ;  ;  ;  ;  ;  ;

浅析外墙岩棉保温施工质量控制要点论文_李严,吴柏成,刘坤,丁江勇,黄弘
下载Doc文档

猜你喜欢
