跨河大桥主梁箱体顶推法施工监理探究论文_杨磊

甘肃省兰州市 730000

摘要:兰州深安黄河大桥地理位置特殊,所处黄河流域水位较高,且水流湍急,河床结构复杂,以板结卵石居多,对钢管结构成桩施工极为不利,而对钢结构主桥桥位设计施工更为困难,桥位采用少支架法拼装,施工难度较大。为确保工程安全顺利展开,减轻河道因施工带来的不良影响,建设者们创新整体顶推方案设计,成为跨河大桥应用多点式步履滑移工艺的典型范例。文章结合该工程钢箱主桥梁的施工情况,重点围绕顶推技术与监理工作做出几点粗浅的探讨。

关键词:钢构箱梁施工;顶推技术;施工监理;探讨研究

随着跨河大跨径钢桥梁技术的全面普及,愈来愈多钢箱结构梁被广泛应用于主桥跨接当中,尤其对于黄河领域两岸跨度巨大,推出千斤步履式顶推工艺,实现4500吨钢箱主桥梁整体顶推,不失为桥梁建筑史上的成功典范。因此,围绕顶推工艺与监理技术解读兰州深安大桥建设工程,更具代志性,其里程碑式的历史意义更见深远。

一、深安黄河大桥工程基本情况

(一)创新顶推工艺高标准。兰州深安黄河大桥位于城市路网骨干地段,主桥宽度36.5m,双向六车道,主拱跨径153m,外倾10°,立面矢高37.669m,16条各向匝道有序伸展,一起舞动出“蝶影翩翩”的美丽场景。其中主墩被设计者精心打造成V型墩,采用大口径机械钻孔灌注基础桩,主梁为叠合式钢-砼结构梁,其加劲梁则通过箱型横断面技术的应用,进一步强化了整体稳定性。桥梁连接以索面状整体布置,共17对遥相互应的主体吊杆依次排开,且呈张拉之势共同描绘令人赏心悦目的壮观景象。主拱肋以钢箱作承重截面,副拱肋承重则通过圆形稳定的管截面来完成,使得重达4500吨的主桥,绽放婀娜多姿的轻盈身影。

(二)成就地方发展大动脉。深安黄河大桥作为兰州市向北拓展城市空间的支撑点,深安大桥的建设,不仅系统串联起南岸西固特色工业区与安宁的交通枢纽,而且在川流不息奔涌中逐渐成长为扶持兰州经济发展的主动脉,愈以彰显出无可替代的主力军作用。该桥人车分流的极致设计,使得交通更便捷,通行舒适度大增,景观参与度攀升。

二、三步创新:深安黄河大桥顶推工艺技术品鉴

(一)顶推设备技术创新。该工程钢结构主桥的顶推工艺,得宜于上海同济大学对顶推设备的精心打造,该设备集顶升、纵向平移以及横向调整多项功能于一身,使桥体既实现竖向顶举,又可形成横桥向及顺桥向的调整位移,从而对桥体线型与坡度做出系统保障,该顶推设备在于油缸驱动技术,由油缸完成机械动作,综合实现桥梁顶升、顶推以及纵横调整等。

(二)顶推工艺流程创新。系统通过顶与推、降与缩四步骤顺延展开工艺流程,首先将托升钢箱整体梁桥面在前,然后由平移油缺顶推推送前行一段行程。再者以临时垫梁墩托往桥体,二次缩缸后再进行平移顶推,至此完成一个顶推行程,顺延进行下一轮工作循环,如此通过周而往复顶后续机械循环,最终确保成功架设主桥梁。顶推油缸设计于设备底部结构之中,支撑面处于临时支墩之上,而设备底部结构能够实现与上部结构的有机滑动,主要得益于不锈板材与聚氟乙烯板材的应用。

(三)顶推工艺施工创新。一是于黄河南岸主线引桥之处搭建拼装主桥拼区域,搭设相应拼装部件支架,由陆路将先期做好的梁拱段节运抵施工现场,通过两辆汽车抬吊拼吊,先后焊接好梁与拱,进而展开梁拱节段拼组焊接。二是主桥设计桥位至拼装区距离,设计为313米,按照钢桥梁的底部弧线形状,对应推算圆弧曲线顶推轨迹,并以此为主梁体位移路径。并将9组18座临时支墩设置于路径之上,其中黄河中间布置3组临时墩,作为顶推移位的基本支点。三是步履式顶推顶千斤顶,其用途在于整体把桥梁结构托举,而后前移推送,行至下一个临时墩位,整体放下,待千斤顶二次复位,一次循环即可完成。如此,周而复始反复循环作业,最终钢梁主桥结构搭建成功,落梁成桥。

三、弹性管控:深安黄河大桥顶推施工监测路径探析

首先,落实顶推同步性与施力监测。为确保同步顶推节奏,要先行落案千斤顶顶推施力的分辨率达到设计要求,在同一幅度下保证每处顶推点施以一致的力度。同时,要系统管控好全桥每处千斤顶,实时监测各顶推点同步同力运作,凭借电测与液压指标双控模式,以确保步调一致,力度相同。最终目标在于确保主梁行得端走得正,不偏离设计行走路径,并有效控制各墩场衡受力,受力情况始终控制在承受范围之内。要保证临时墩顶各垫梁韧性足够,宽度适宜,以确保主梁底板能够担负相应的支点反力。

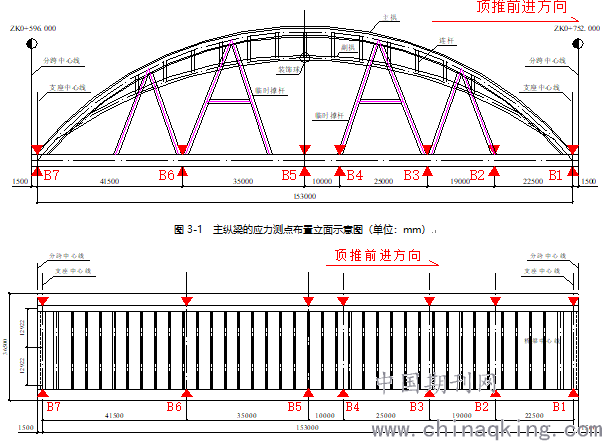

第二,落实主桥应力的实时性监测。应看到,在顶推作业时,主纵梁的截面应力并非一成不变,是随时伴随顶推情况不断做出改变的,并且不仅仅应力大小会发现变化,改变,关键是其抗压应力属性同样出现骤变。为确保桥梁结构施工中受力均衡,始终控制于设计标准内,跟踪监测则必不可少。通常情况下,测试手段以应变片测试为宜,可随时反应问题,一旦异常出现便可停止施工,待原因查找之后,可采取对应措施及时处置。经过周密的计算研究,经过计算分析,主纵梁应力监测截面选取主纵梁的端部、计算应力较大处以及主纵梁与临时撑杆连接处截面,共7个截面,布置77个应力测点,全桥共设置310个应力应变的监测点,以确保此项监测工作快速有,真正抓出实效。详见主纵梁应力测点的布置示意图

第三,落实主梁轴线位置监测。在实际顶推运作当中,为保证不出现两侧顶推受力不均衡导致梁体偏位,就需要施工时加大观测力度,实时观测,确保梁体始终不离轴线位置,顶推施工中要确保中线偏位控制于±10mm之内,每出现2mm的偏差,马上报告1次。要对重点监控观测梁体的中线偏移和,要对墩顶的上下、水平位移实施重点监控,就位后允许偏差不大于2cm。

第四,落实导梁端部标高监测。顶推作业中,导梁端部标高随时改变。导梁端部挠度总会高出预测值,这里有温度变化的原因,也有梁体与导梁焊接偏差原因。为确保导梁越过支墩时能够进展顺利,待导梁端靠近支墩时,应立即对其所处标高展开监测,保证导梁顺利搭置支墩上。

第五,落实顶推落梁的控制性监测。落梁是在全梁顶推到位进行,它是将主梁安置到设计支座上的一个重要步骤。落梁后的梁体受力状态(截面弯矩、支座反力)是否与设计相符也是施工控制的重要内容,在墩顶施加的竖向顶力的任何不均匀值都将在梁内产生附加内力,所以要求墩顶竖向起顶同步均衡,或将起顶高度严格控制在允许范围内。施工时除通过千斤顶读数控制外,还应同时对梁体标高以及应力进行监测。

第六,落实检测频率和监测控制值监测。对梁体应力进行实时监测,当偏位达到2mm时要报告,每顶推5m读数1次,初始值需要连续测量2次,取其平均值作为初始值,若有监测数据变化较大 ,需要加密监测导梁前端变形不得超过:前导梁-351mm,+14mm;后导梁-162mm,+28mm, 主纵梁控制变形-35mm, 主拱控制变形-30mm,否则终止顶推。

四、结语

兰州深安黄河大桥是建设者们的创新工艺杰作,是跨河大桥应用多点式步履滑移工艺的典型范例,需要认真学习研究。然而,尽管国内桥梁顶推工艺发展很快,类似应用也愈以常见,本工程的应用取得了较好的社会效益和经济效益。

参考文献:

[1]上官兴,等.连续梁桥顶推技术的新探索[C].湖南公路学会论文集2014.

[2]张贵民,陈湘林.顶推法施工斜拉桥[J].桥梁建设,2013(3).

[3]杨沪湘,陈湘林.预应力连续梁顶推技术的成熟[J].公路,2014(3).

[4]吴春杰,王帅舟.顶推法施工的连续梁桥《中小企业管理与科技》2014.

[5]王宪新.论桥梁箱梁顶推法施工原理及其施工工艺.《黑龙江科技信息》2013.

论文作者:杨磊

论文发表刊物:《基层建设》2019年第29期

论文发表时间:2020/2/24
