建筑工程中高支模施工工艺及施工技术研究论文_何翔宇

中建二局第一建筑工程有限公司 北京 100176

摘要:在新时期环境下,越来越多的先进施工技术逐渐在建筑施工中得到了应用,并有效地提升了建筑施工的水平,其中高支模施工技术具有诸多的运用优势,因此得到了建筑工程施工的广泛应用。为了保证高支模施工技术有效的发挥其对建筑施工的效果,还需要建筑企业全面掌握高支模施工技术的要点,并严格按照施工技术规范要求进行施工,这也是保障高质高效施工的必要途径。

关键词:建筑工程;高支模施工工艺;施工技术

1 建筑工程中高支模施工技术的具体意义

随着城市化进程的不断加快,建筑物的结构逐渐向大型化和复杂化的趋势发展,例如:高层建筑、大型商场等,为了保证建筑施工的安全性和稳定性,需要依靠高支模施工技术的支持,高支模作为保障建筑工程质量的重要施工技术,近年来被建筑业广泛运用,已经成为了建筑工程施工过程的核心标准,高支模施工技术就是通过搭具有建支撑功能的模板对较高的建筑施工进行保护和支撑,属于高空作业,我国出台的《危险性较大的分部分项工程安全管理规定》内容明确指出,对于具有较高危险性的分部分项建筑工程中,混凝土模板支撑工程要求高支模搭设高度在5m以上,跨度在10m以上,另外,建筑工程的承载范围在10kN/m2以上,集中线承载能力在15kN/m2以上,当建筑工程超过较大危险性的范围,则需要搭设高度在8m以上,跨度在18m以上,另外建筑工程的承载范围在15kN/m2以上,集中线承载能力在20kN/m2以上,由此可见,高支模施工技术能够对建筑物施工起到辅助作用,从而确保建筑施工能够顺利完成,因此,在建筑工程施工过程中,进行高支模施工时,要具有科学性和安全性,必须做好质量监督管理工作,从而减少施工中出现影响因素,为建筑工程顺利施工奠定基础。

2 建筑施工中高支模施工工艺

2.1 施工设计

对梁底的木枋使用的是两层类型,对上下的间距以及门架的纵横间距都要按照施工的情况合理进行调整,初步设计门架的纵横间距是8m与10m,顶梁的板底木枋是两层设计,和梁底的木枋一样,且上下层的间距是4m与10m。对中空的脚手架根据实际情况以及分层需要进行梁板模板的铺设。高支模施工工序如图1所示。

图1 高支模施工工序

对施工情况进行分析,对标高层、屋面板的主梁和斜屋面的梁板等施工内容进行整合考虑,对于105m的标高层,将其施工的支模高度设计是105m-98m-0.7m(为梁高)=6.3m,其支顶形式是三层门式的架支顶,中空通过Φ48m×3.5m的钢管进行脚手架搭设,脚手架要随着施工层的高度逐渐架设。根据计算,主梁的施工支模具有的高度是107m-105m+0.8m=2.8m,将支顶的形式设计成一层门式的架支顶,且中空于此层通过模板实施封闭,并当作斜屋面的梁板支顶基础,对斜屋面的梁板通过预制模板的成块和拼装后开展施工,而斜撑通过钢管与顶托来斜顶。架体效果如图2所示。

图2 架体效果图

2.2 施工准备

施工准备是高支模施工的第一步,施工准备主要包括材料准备、参数设计和测量放样等。材料准备方面,高支模施工中常用的材料包括钢材、混凝土和木材等,一定要按照工程施工标准要求进行材料的合理选择。在选择钢材时,要按照相关的国家标准要求,要求钢管不能存在锈蚀和开裂等情况,且钢材表面要进行防锈漆的涂刷,也不存在打孔的现象;在选择木材时,要求木材不存在虫洞和发霉等情况,还要对木结构实施承重力检测,保证木结构具有对施工压力的良好承载力;另外,还要根据行业标准进行每批材料的质量检测工作,对不合格材料一定要禁止进到施工的现场中,避免对施工质量和安全性造成影响。参数设计方面,施工前要按照行业标准以及项目要求来进行施工方案设计,按照建筑工程结构要求以及施工材料性能等,通过相应数学模型实施计算,来对高支模板各参数进行确定,并进行模板荷载重量的估算,从而来为后期施工进行理论依据地提供。测量放样方面,完成施工现场的清理工作后,就需要按照施工方案设计参数来实施测量放样,通过经纬仪进行每条轴线位置的测出,还要进行模板边线以及中心线的测量,并通过墨线实施标记,从而为后续模板的安装奠定良好基础,同时,还要进行模板标高的复核,使模板的安装具有良好的水平度。

2.3 支撑架的搭设

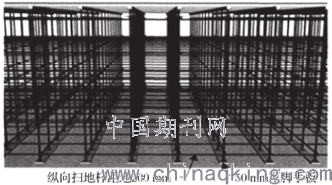

在进行支撑的搭设前,先要对其钢管和配件等实施全面检查与验收,一定不能使用不合格质量的钢管与配件,还要对其工作面实施干净清理。在进行搭设时,可通过逐排以及通层搭设法进行,还要进行扫地杆和水平与纵横的加固杆随搭随设,要求水平杆和立杆的扣接要有良好的牢固性,其纵横的扫地杆和地面距离的高度要低于20cm。在立杆支撑的四周,还设有竖向的连续性剪刀撑,在其剪刀撑顶、中、底等位置还各设有一水平的剪刀撑,要求脚手架的立杆垂直度的绝对偏差要在50mm内,脚手架的高度段H中的立杆偏差相对值也要不超过H/600。对水平杆和剪刀撑通过三个扣件进行搭接,并要求搭接的长度要超过1000mm,且水平杆搭接也要交错进行布置,同时两根相邻的水平杆接头一般也不在同步和同跨中进行设置,其不同步和不同跨的两相邻接头于水平的方向具有错开的距离要超过50cm,各个接头的中心到最近主节点距离也不能超过1/3跨段。在立杆上对接的扣件进行交错的布置,其两根相邻性立杆接头是不能在同步内进行设置,且同步中隔有一根立杆两相隔的接头于高度中也要错开超过50cm的距离,各个接头中心到主节点距离要低于1/3步距。对于立杆和可调托座来说,要按照支撑的高度进行设置,但不能高于20cm,对立杆、剪刀撑和水平杆等也要严格根据要求进行布置,为了增加支撑架稳定性,它们要尽可能通过已浇筑构筑物进行连接,如图3所示。

图3 水平杆与剪刀撑加强示意图

2.4 模板的安装

在模板的安装中,先要在柱上进行轴线的弹出,并按照设计的标高来对脚手架的可调顶托标高进行调节,把其调到预期高度,后于可调顶托托板内进行木方安放,在进行木方的固定后,还要在上面进行梁底龙骨的安装,在完成龙骨的安装后,要通过胶合板进行梁底模板的安装,且进行拉线的找平。如果现浇性钢筋的混凝土梁和板的跨度超过了4m,模板就需要按照设计的要求进行起拱,在进行主次梁的交接中,要先对主梁进行起拱,再进行次梁的起拱。完成梁底模的安装之后,再进行侧模、斜撑和压脚板的安装。模板安装的支设如图4所示。

图4 模板安装的支设计

结束语

总而言之,在当下建筑工程施工中高支模施工技术极其重要,它能够为建筑工程施工提供一个更加良好稳定的施工条件,促进建筑工程的施工进度和施工质量的提高。因此在现阶段高支模施工技术的应用及其广泛,但是高支模施工工艺和施工技术都有着既定的要求和标准,在具体应用过程中,相关施工单位必须有效把握高支模施工工艺和施工技术中的重点和关键,强化细节管控和质量管控,提高施工中的规范性,只有这样才能够切实保证高支模施工技术应用效果的实现,充分发挥高支模施工技术的价值和作用,为建筑行业的可持续发展做出应有的贡献。

参考文献:

[1]许国彪.房建土建工程中的高支模施工技术探讨[J].工程建设与设计,2018(15):225-227.

[2]荣存堂.高支模施工在土建施工中的应用[J].低碳世界,2017(36):246-247.

[3]叶恒.房建土建工程中的高支模施工技术分析[J].住宅与房地产,2017(3):224.

论文作者:何翔宇

论文发表刊物:《基层建设》2019年第27期

论文发表时间:2020/1/13

标签:;  ;  ;  ;  ;  ;  ;  ;

建筑工程中高支模施工工艺及施工技术研究论文_何翔宇
下载Doc文档

猜你喜欢
