摘要:本文阐述了天桥工程安全主要工作,并对影响因素进行了分析,提出了相应的安全措施。随着城市交通的发展,城市快速路不断增加,相应区域的行人通行与交通升级可能产生制约,城市人行天桥数量不断增加。本文结合工程实例,分析天桥项目现场安全工作的重点及要点。
关键词:天桥工程;安全施工;安全维护
概述

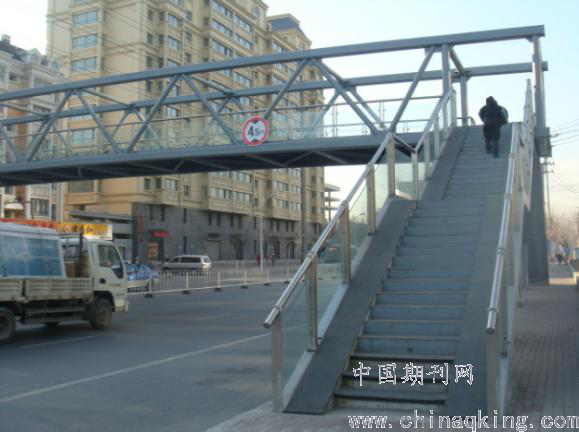

某市新建人行天桥工程,桥梁跨越城市一级路(道路双向八车道),北端与新建大型办公区相连接,南端与附近几个住宅小区相互连接。
桥梁设计形式如下:本天桥为钢桁架结构桥梁全长34.2m,桁架结构全宽4.1m,桥面全宽3.5m,梯道全宽为2.3m,主梁高3.3米,四侧梯道最长长度为15.05米,最短梯道长13m,全桥平面呈工字型布置,梯道坡度为1:2。全桥桥墩均为钢结构,基础采用钻孔桩。主跨重65.13吨。桥下净空4.5米,对过往车辆的限高为2.8米。
一、工程整体安全维护工作要点
本项目主要受到外界影响,项目所在位置周边环境制约,地处交通要道,交通维护与交通疏导难度较大。车辆及行人较多施工干扰较大。地下管网情况复杂。项目机械化程度高需用的人工少,现场占地以施工占地为主,日常需要做好防火及防盗工作。
1、工程初期的交通维护的工作
桥梁基础为钻孔桩,较人工挖孔桩效率提升,这个阶段阶段基本保持原的交通状况,在钻孔灌注桩围挡两头设置交通灯指挥交通。施工主要占用人行道的位置,临时占用道路最外侧车道,作业区域采用全封闭方式,全道路断面位置上局部限制车辆及行人通过。
2、地下管线的注意事项
开工前向有关部门详细了解管线情况,确定了解管道内径、材质、铺设年代、结构形式、管道性质,如低压、中压、高压等、埋深和具体走向等信息。确保掌握第一手资料,再根据资料对每条管线定出保护方案。管线间距较小地方改开样洞为样槽,挖样槽时,对浅的管线进行保护后再开埋置较深的管线。防止在样槽开挖时就出差错。如管线确与顶管工作井相交,应报业主决定管线动迁。
二、专业工程需要注意的安全重点
1、结构物运输的安全维护
钢管柱桥墩、梯道均采用加工厂内预制完成,运输至现场后整体吊装。安装顺序为先安装钢管柱桥墩,再安装主梁桁架,最后安装梯道。
主梁桁架需要厂内分段制作,工厂组装完成,运输至现场整体吊装。该阶段必须根据现场的实际情况分段、分板块施工。运输前,需要根据实际结构尺寸确定相应承载能力和运输能力的车辆。根据计算确定采用长运输车辆,在运输途中和进入市区需有明显警示标识,在市区运输,车辆引导和警示告知组织工作,显得格外重要,同时进入市区时间段,选择道路上车辆较少的夜间或者凌晨。
采用以下措施防止运输时间结构物变形:装车时用2台吊车同步吊装、缓慢起落,在构件侧面合适的位置焊接吊装环,构件底部放置两组枕木,枕木要平稳,将构件捆绑牢固,保证车行驶中构件无振动。
主梁桁架结构物运输前,先在沿线道路进行考察,考证运输过程中的过桥、限高、限宽等影响,慎密考虑和编制运输方案,对线路的选择应进行实地论证,并作好各种安全措施,排除全线障碍,特别需要确认在路口转弯处运输车辆通过的条件,保证运输的安全性。
运粱到位之后,现场积极准备,在确保时机成熟之后,和交管部门确定好临时封闭道路的区域和时间,请求交警予以帮助管理相关区域车辆调流或等待。
2、桁架结构物吊装的安全维护
钢桁架梁整体吊装程序如下。将厂内制作完成并验收合格的钢桁架梁整体运至施工现场,用1台大型汽车吊站中间位置吊车将钢桁架梁抬起从运输车上离开,运输车开走,调整吊车主臂长度及角度,调整吊车钢丝绳长度将钢桁架主梁准确就位于主桥墩上后摘钩,即算安装工作完成。
桁架部分吊装前编制详细的吊装专项方案,主要包含运输方案及吊装方案。其中主要内容为运输的安全措施、吊车的选择。特别是吊车的选择,需要对吊机的选用、起吊点的设置、钢丝绳的选用、地基处理及承载力的验算、吊车稳定性计算做详细的核实。另外操作中需要密切关注主跨结构的微调处理。
吊装作业开始前对起重机运梁车等各操作系统进行检查,同时还要对所有设备进行检查,确保完好无误后再使用。作业前了解、熟悉环境,有无障碍物和高压输电线路,并由各相关人员制定起重安装方案及相应安全措施。在吊装前对吊车、运行车所经过的现场施工道路进行修整,作业处地基平整,坚实,起重机支撑水平,支腿脚下垫上垫木或路基板,以免作业时发生地面下陷造成事故。起重臂最大仰角不超过规定。吊钩须有防止钢丝绳滑脱的保险装置。起重机禁止作斜吊,或当卷扬机使用。汽车起重机严禁吊运构件行驶;履带式起重机如必须作短距离吊运就位,其吊重量不得超过吊臂在该倾角时允许荷载量的1/2。进行吊装作业时,现场设置专职安全员进行监督,同各工种人员统一听从指挥人员的统一指挥。
项目经理部负责人负责本单位的施工机动车及外租各类机动车的安全管理。并由负责人确定一名专、兼职交通管理员负责日常的交通安全检查和管理工作。施工现场要对所征的用地进行整理,主要交通道路要加固碾压,确保重载车的通行。运行的车道要设立导航标志,让进出车辆分上道下道行驶夜间料场要有足够的照明设施。交通管理员对在场作业的一切机动车辆做不定期的检查确保车况良好、车容整洁,制动、转向、喇叭、灯光、后视镜齐全有效,发现问题有权提出整改并要求实施。施工现场的主要干路不得堆放材料杂物,交通安全标志要明显醒目,保证各类机动车辆安全畅通。
参考文献:
[1].本项目施工方案。
[2].本项目吊装专项方案。
论文作者:沈毅
论文发表刊物:《基层建设》2018年第3期
