1 工程概况

某桥梁工程项目的左幅共16联:30+3×35+13×(4×30)+3×30,上部应用预应力混凝土(后张)T梁,设计为先简后支连续桥梁结构形式;左幅宽度尺寸为11.5m,现浇层厚度为100mm,钢筋网保护层厚度为25mm,选择使用C50混凝土材料进行浇筑施工。

2 桥面铺装施工技术

2.1 施工流程

桥面铺装施工流程如图1所示。

图1 施工流程图

2.2 施工要点

2.2.1 施工准备

(1)在桥梁施工之前需要做好施工机械设备的准备工作,主要包括钢筋保护层检测台车、磨光机、拉毛台车等设备,保证其各项性能都能够达到施工的需要。

(2)桥面部分使用高压水枪进行清洗处理,同时,施工前要排净表面积水,并且在端部、伸缩槽口的位置上安装木模或槽钢进行该位置的封堵施工。

(3)桥面高程复测合格。

2.2.2 钢筋网片安装

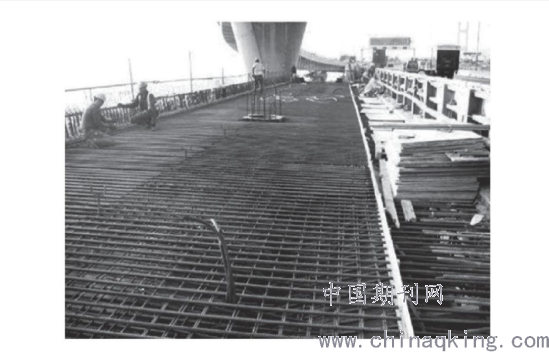

(1)桥面结构采用定型钢筋网的结构,在进行钢筋网安装施工前,需要应用专用工器具将整个结构部分进行调直,然后在规定的位置上铺设钢筋网,保证其相邻两片搭接长度在30cm以上,并采用绑扎搭接形式,见图2所示。

图2 桥面钢筋网片安装

(2)使用钢筋网保护层检测台车进行整体结构的厚度检测,按照设备的操作规范进行操作,并指定专人进行检测,保证测得的厚度与设计要求相同,如果发现存在不合格的部分,需要立即组织人员进行整改,保证其满足工程的需要。此外,台车在检测过程中需均匀、缓慢行驶,不能损坏其他结构部分,确保最终的工程质量达到要求。

2.2.3 混凝土浇筑

(1)混凝土摊铺。桥面混凝土结构采用混凝土泵车进行布料施工,可以选择使用激光桁架摊铺机进行摊铺与整平施工。在施工前,将设备安装到规定的位置,保证激光、液压等系统处于最佳的工作状态,按照设计方案的要求确定坡度与高程参数,同时还需保证液压系统的高度符合要求,轨道平整度不会受到护栏平整性的影响,最终使摊铺表面的平整性达标,消除人为施工所产生的误差影响,同时对应竖曲线进行混凝土的铺装施工,此时可以应用超声波控制系统进行检测,确保各个结构部分的尺寸符合工程的设计费方案要求。

(2)混凝土收面及拉毛。使用磨光机抹面、拉毛台车拉毛。混凝土泵车完成整个部分的布料施工后,可以开始进行摊铺整平施工,此时选择使用激光桁架摊铺机,按照4次往返的顺序进行摊铺施工。混凝土初凝后(约2h)可以采用磨光机进行表面的磨光施工,保证地面平整性。施工完成后采用人工方式进行精平处理,此时需要使用钢板尺,通过专用操作平台来操作。上述施工结束后,可以开始拉毛施工,拉毛深度2~4mm,宽3~5mm,间距15~25mm。

2.2.4 养护及安装桥面泄水孔

混凝土浇筑结束后需要进行养护施工,此时可以采用表面覆盖土工布喷淋养护方式,其养护时间在7d以上。之后可以开始进行泄水孔安装施工:(1)泄水孔顶标高需要稍低于混凝土层;(2)梁板较近位置上的泄水孔需要设置在伸缩缝处。

2.2.5 伸缩缝预留槽

(1)全面检查伸缩缝的钢筋位置、数量、规格等,确保伸缩缝结构内不存在任何杂质而影响其效果。

(2)板缝内填充必要的泡沫板,同时需要垫上1~2层土工布,避免混凝土材料进入到该结构中。

(3)为有效预防梁板伸缩而导致混凝土起拱的情况,需要在槽区两侧垫上泡沫板,泄水孔位置上需要使用土工布包裹碎石完成填充施工,确保结构的密实度达到要求。

3 施工控制

3.1 材料控制以及拌和控制

在桥面铺装施工中,沥青混凝土材料制作时应严格控制各个材料的质量,达到相应技术条件的要求,原材料的质量、配合比都是重点控制方面,同时还应严格控制搅拌时间,保证其不会影响工程的质量。此外,确保搅拌完成后的混合料均匀性达到要求,整个制作环节需要人员进行实时监控,使材料的质量满足要求。

3.2 运输过程的质量控制

制作完成后的沥青混凝土材料需要使用专用车辆运输到施工现场,此时需要将车厢内部清理干净并保证运输过程中不出现离析的问题。运输到现场后,需立即开始施工,防止静置时间过长而影响工程质量。

3.3 沥青混凝土摊铺质量控制

施工开始之前,需组织专人进行桥面结构的清洁处理。防水层结构部分铺装时,需要达到均匀性的要求,保证各个结构部分均匀喷洒沥青材料。沥青混凝土摊铺开始前,需对设备的熨平板进行预热处理,保证其温度能够满足施工的需要。在桥面铺装施工的环节中,监理工程师应加强对施工中的沥青混凝土材料的检测,保证温度达到要求,如果发现离析等问题,禁止在工程中使用。

3.4 沥青混凝土的碾压质量控制

沥青混凝土结构在碾压施工前,需要确保其温度符合施工的要求,并保证碾压机的规格型号、碾压遍数达到要求。初压通常采用静压施工,此时需要保证材料的温度在130℃以上。碾压过程中,按照从低到高的顺序来进行,在碾压到端部之后,慢速退回到起点,保证碾压过程连续进行,切忌调头;复压环节主要是为了提升结构的稳定性与密实度,可以采用振动碾压的方式来进行。混凝土结构的密实度是否达标直接受到复压质量的影响,所以需要加强该环节的控制,避免出现质量问题;终压的主要作用是消除表面轮迹,提升平整性,此时需保证沥青混凝土材料温度在120℃以上。

4 结语

综上所述,公路桥梁是我国重要的交通基础设施,直接影响交通运行的安全性,在桥面铺装施工的环节中,需要加强质量控制和管理,严格控制各个环节的质量,同时注重施工技术与施工工艺的研发,应用先进科学技术进行公路桥梁路面施工,提升工程的整体质量,促进我国交通事业的发展和进步。

参考文献

[1]陈敬涛,宗庆.公路桥梁桥面铺装施工技术浅析[J].环球市场,2016(8):128.

[2]阮俊.路桥梁桥面铺装施工技术浅析[J].企业科技与发展,2018(4):112-113.

[3]王风姣,张腾.高速公路桥梁桥面铺装与防撞墙施工技术[J].城市建设理论研究(电子版),2015,5(26):2753.

[4]梁丽斌.公路桥梁桥面铺装及防撞墙施工技术[J].山西建筑,2009,35(24):318-319.

[5]净卫星.刍议高速公路桥梁桥面铺装施工技术[J].建筑工程技术与设计,2015(3):335.

论文作者:张丽

论文发表刊物:《科学与技术》2019年第18期

论文发表时间:2020/3/16

标签:;  ;  ;  ;  ;  ;  ;  ;

高速公路桥梁桥面铺装施工控制技术研究论文_张丽
下载Doc文档

猜你喜欢
