关键词:圆柱墩盖梁;“穿心钢棒托架法”;荷载分析计算;安全控制措施
1.引言
双达公路建设项目位于地势陡峭的山岭区,公路建设地形复杂,桥梁下部结构多为圆柱墩,受施工场地及桥墩高度影响,盖梁的施工工艺的选择关系到项目施工效率与经济利益,盖梁支架施工形式较多,通常采用的工艺有:落地支架法、抱箍法、焊接牛腿支架法、穿心棒支架法等。而“穿心钢棒支架法”施工,支架结构简便、易于拆装,可调节性高,大大降低了施工难度和安全风险,提高了工作效率。本文结合“穿心棒支架法”结构设计计算、施工工序及控制要点进行了提炼总结,可对类似项目提供借鉴和参考。
2.工程概况

本项目大桥位于山岭地区,为跨越山间沟谷而设,桥位处地势起伏较大,本标段引桥墩身均采用圆柱墩施工,上部盖梁尺寸为11.95m×1.8m×2.2m,设计方量为47.322m3,圆柱墩及盖梁设计如下图1:
。
图1 圆柱墩盖梁设计图
3.“穿心棒盖梁支架”结构简介
圆柱墩盖梁采用横穿钢棒法施工,是利用在圆柱墩身上提前设置预留孔道,然后穿入钢棒作为承重基础,钢棒上设置高程调节及卸荷装置,然后横桥向铺设工字钢横梁,顺桥向铺设小工字钢分配梁,形成整体承重于施工平台,最后在平台上安装模板、绑扎钢筋并浇筑混凝土的施工方法。这种体系的特点是:支架、模板及整个盖梁的重量通过型钢、卸荷块、穿心棒传至墩柱,传力途径简单明确,安拆简便,可靠性强,避免了其他工艺带来的支架失稳、传力失效、地基下沉等问题。

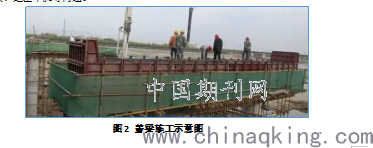

图2 盖梁施工示意图
3.穿心钢棒托架法结构设计及计算
3.1结构设计
左右两墩柱上各穿入一根φ80mm钢棒(材质为45#钢),钢棒两端需悬挑出墩柱20-30cm,在钢棒悬臂根部设置卸荷装置,为了方便调整底模高程、横坡和脱模,采用砂箱作为卸荷装置,卸荷块底部与钢棒之间架设一根I14工字钢,保证卸荷装置不出现滑动及位移。卸荷块上方墩柱两侧各设置一根工45b工字钢横向主梁,主梁长度一般较盖梁长度长出1m。主梁上设置I14工字钢作为分配梁,间距为30-50cm,分布梁上铺设盖梁底模及施工平台。如图3所示。

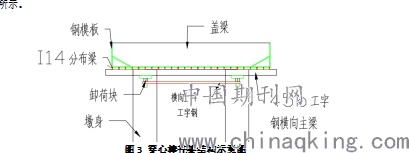

图3 穿心棒托架结构示意图
4、“穿心钢棒托架法”结构计算
此方法的传力途径为:盖梁荷载→盖梁底模→纵向分配梁(I14工字钢)→横向主梁(45b工字钢)→卸荷块→横向I14工字钢→φ80mm钢棒→墩柱。
4.1 各材料截面特性
(1)I14工字钢
纵向分配梁采用4.5m工14工字钢,间距为50cm:
截面面积为:A=2151.6mm2
X轴惯性矩为:IX=7120×104mm4
X轴抗弯截面模量为:WX=102×103mm3,
抗拉、抗压、抗弯强度设计值[σ]=215Mpa。
(2)45b工字钢
主横梁采用2根45b工字钢:
截面面积为:A=11140mm2;
X轴惯性矩为:IX=33759×104mm4
X轴抗弯截面模量为:WX=1500.4×103mm3,
抗拉、抗压、抗弯强度设计值[σ]=215Mpa。
(3)钢棒
钢棒采用φ80mm高强钢棒(A45):
截面面积为:A=3.14×402=5024mm2,
惯性矩为:I=πd4/32=3.14×804/32=401.92×104 mm4
截面模量为:W=πd3/32=5.240×104 mm3
抗剪强度设计值[τ]=178Mpa
4.2 设计荷载计算
(1)钢筋混凝土荷载
q1=V*g/L=106.92kN/m
V——盖梁混凝土方量,V=2.2m×1.8m×11.95m=47.322m3;
g——钢筋混凝土容重,取27KN/m3计算;
L——盖梁长11.95m
(2)模板荷载
q2=5.13kN/m,组合钢模板及连接件0.95kN/m2
(3)分配梁荷载
q3=Lf×gf×2=1.5507kN/m
Lf——4.5m长I14工字钢间距0.5m,每延米2根;
gf——I14容重,0.17237kN/m
(4)主梁自重荷载
45b工字钢采用2根,单根长14米,总重:2×14m×87.45kg/m=2448.6kg,q4=24.49KN
(5)施工荷载
小型机具、堆放荷载:q5=2.5KPa,
振捣混凝土产生的荷载:q6=2KPa,
(6)荷载组合
荷载组合及施工阶段;盖梁自重及支架自重均按恒载考虑组合系数1.2,施工荷载按活载考虑组合系数1.4。
4.3 I14工字钢分布梁计算模型
I14工字钢分布梁直接承受底模以上的自重,I14工字钢分布在圆柱两侧的45b工字钢上,两工字钢主梁紧贴圆柱,间距按圆柱直径200cm,故I14工字钢分布梁计算跨径为200cm,盖梁底宽为220cm,分布梁两端各悬臂10cm,悬臂有利跨中受力,不计悬臂部分,按简支梁计算,实际偏安全,如下图4

图4 图5
4.4 工字钢主梁计算模型
工字钢主梁承受由每根I14工字钢分布梁传来的重力,按均布荷载考虑,两根工字钢各承受一半的力,工字钢搭在两圆柱预埋的钢棒上,故工字钢计算跨径为两圆柱中心的间距,取为7.0m,按两端外伸悬臂计算。如图5
4.5钢棒计算模型
钢棒为悬臂结构模型,工字钢紧贴圆柱,故只考虑钢棒受剪,4个支点抗剪截面分担承受上面传来的重力。
5、“穿心棒托架法”结构受力计算及验算
5.1 分布梁I14工字钢计算
总荷载q=1.2×(q1+q2)+1.4×(q5+q6)=140.76KN/m
I14工字钢分布梁布设间距0.5m,单根承受荷载0.5×140.76=70.38KN,
盖梁底宽2.2m,则单根I14工字钢均布荷载q=70.38/2.2=31.99KN/M,
计算跨径2.0m,跨中弯矩:M=1/8ql2=15.995KN.M
σ=M/W=15.995/102MPa=156.8MPa<215MPa
则挠度:f=5ql4/384EI=0.0044m<[f]=l0/400=0.005m(满足要求)
5.2 45b工字主横梁计算
45工字钢设两根,单根承受q=0.5×142.62=71.31KN/M,计算跨径7.0m
荷载:q=1.2×(q1+q2+q3)+1.4×(q5+q6)=142.62KN/m
则跨中弯矩:M=1/2qlx[(1-a/x)(1+2a/l)-x/l]=178.3KN.M
σ=M/W=178.3/1500.4×103mm3=118.M8Pa<215MPa
则跨中挠度:f=ql4(5-24a2/l2)/384EI=-12mm<[f]=l/400=17.5mm
则悬臂端点挠度:f=qal3(6a2/l2+3a3/l3-1)/24EI=0.0035m
5.3 钢棒计算
荷载:q=1.2×(q1+q2+q3)+1.4×(q5+q6)=142.62KN/m
Q=(q×L+q4)/4=(142.62×11.95+24.49)/4=432.20KN
抗剪强度τ=Q/A=432.20×103/5024=86.03MPa<[τ]=178Mpa
结论:综合以上计算得知,此方案能满足施工受力要求。
6、“穿心棒托架法”施工盖梁工序
(1)穿心棒孔洞预埋:圆柱墩浇筑前先测量放样,准确测出穿心棒预留孔洞的高度位置,以保证盖梁的设计高度;
(2)托架安装:利用吊车或者塔吊借助搭设的Z字型爬梯,将托架结构钢棒、卸荷块、工字主横梁及分布梁按计算结果进行安装铺设牢固,为防止两片主梁工字钢侧向倾斜,两片主梁工字钢用精轧螺纹钢连接使其固定,待验收合格后进行后序施工;
(3)操作平台:底模铺设前用全站仪放出柱顶或墩顶中心位置,要检查盖梁中心线是否准确,底板标高是否符合要求,并在外侧铺设4mm厚花纹钢板,四周搭设防护围栏,降低风险保证操作人员安全;
(4)钢筋、侧模、端模安装:利用吊车或塔吊将钢筋加工厂加工好的盖梁骨架片吊装到底模板,并进行加固校正完成,安装侧模板,并注意保护层厚度;
(5)预埋件确定:预埋件的安装固定,混凝土浇筑前的检查、确认;
(6)混凝土浇筑:对混凝土入模前性能检测,布料、振捣方式要求,浇筑完成的后续养护措施要求;
盖梁施工工序:空心墩实心段内埋设预留孔→孔中穿入圆钢并锁定→安装承重支架→铺设盖梁底模模板→安装盖梁钢筋→安装盖梁侧模模板→浇筑盖梁混凝土。
7、安全质量控制措施

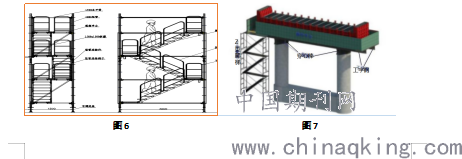

(1)加强操作人员安全教育与安全防护,盖梁“穿心棒托架法”施工在墩柱附近设置成品安全爬梯,成品爬梯与分配梁进行加固,底部与基础预留预埋件进行锚栓连接和焊接,并在盖梁外围分布梁上册设置防护栏杆,高1.2m,并使用加厚防护网围护,降低了安全风险,施工平台见下图6、图7:
图6 图7
(2)仔细检查横梁的稳定性,工字钢之间的连接牢固性,工字钢下端应支撑平衡稳定,以防止支架承重时发生不均匀的沉降,同时钢板与工字钢之间要紧贴。根据盖梁尺寸、模板结构,分析计算出各承重结构的选型、截面尺寸、预留孔位置等需准确,方便机械、材料配置;
(3)施工过程对于预留孔道位置及时复测,对应临时工程检查表对支架结构各部件定期检查,问题及时发现及时整改。
8、结束语
本项目圆柱墩盖梁选用“穿心钢棒支架法”施工,通过项目实例对盖梁支架系统整体受力进行验算分析,对支架搭设、成品爬梯、临边支护盖梁进行合理组合施工,降低安全风险,提高施工效率,对项目建设起到了良好的促进作用、经济效益、社会效益,对今后同类型的相关结构施工有很好的借鉴作用,具有一定的引导意义。
