浅谈建筑工程中脚手架施工的安全管理论文_陆瑛瑛

上海万通新地置业有限公司

摘要:在建筑工程中,都会有脚手架工程,脚手架工程的好坏直接影响着项目施工。在脚手架安装工程首先要做好安全措施,建设单位要做好脚手架施工的安全管理工作。本文以上海虹桥万通中心项目总承包工程的地上核心筒落地架工程为例,对脚手架施工的安全管理工作进行一些介绍。

关键词:建筑工程 脚手架 施工 管理

1.工程概况

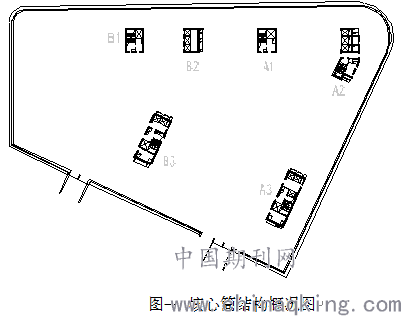

本工程位于上海市闵行区,申长路以西,苏虹路以南,申滨南路以东,绍虹路以北。工程地上部分由3栋建筑连成整体,分别为7层、8层、9层,建筑高度43m。A、B栋分别有3、3个核心筒。墙厚450、400不等,地上一层,二层C50混凝土;三~五层C40混凝土;六层及以上C30混凝土。具体如图一所示。

2.落地式脚手架设计及计算

A栋核心筒地上1层—5层(24.54m以下)采用落地式双排脚手架,搭设参数同B栋,搭设高度25.04m。

B栋核心筒地上1层—4层(20.36m以下)采用落地式双排脚手架,脚手架可直接落于地下室顶板上,搭设高度为20.86m。

2.1落地脚手架平面布置图

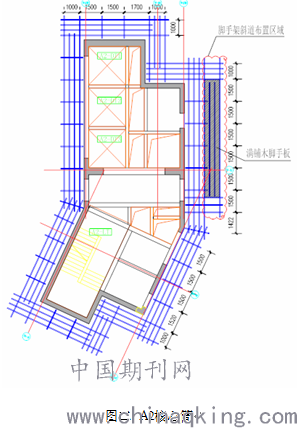

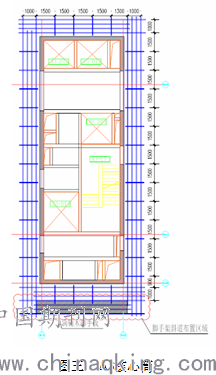

取最不利的A栋核心筒外架进行验算。除A2核心筒外,所有核心筒都为规则的矩形,以A2、A3核心筒为例作平面布置。

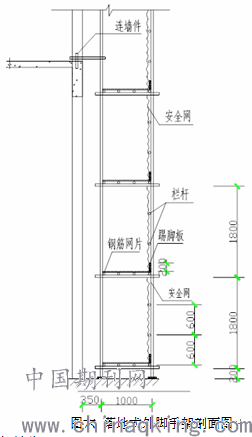

2.2外脚手架斜道

本工程地上核心筒部分面积较小,供施工人员上下的斜道附着在脚手架外侧设置,搭设通道的杆件独立设置。采用之字型斜道。一步一道。本工程地上结构是钢结构与砼核心筒混合,斜道的平面布置尽量选择与钢结构相碰较少的一侧。

3. 脚手架安全技术管理要点

在脚手架施工的过程中,存在着一些安全技术问题,对此应该考虑一些气候条件与地形外貌,表层就是对堆积土开挖,然后就是种植土,基岩就是白云岩,属于中风化。然后就是在建筑脚手架方案设计施工的过程中,其浇注梁体使用的就是满堂支架,有些地方基础条件很好,对表面能硬化,然后搭设的脚手架是扣件式与碗扣式结合。如果强度很差或者就是具有比较大的基础高度,我公司要求施工单位应该在支墩上设置了万能杠件。对于支架顶面,使用了托撑,在上面把横向方木铺盖,然后把纵向方木铺上去,把模板进行布置。形成支架之后,就应该做静载予压,对变形量进行测定,对予拱度给予设置。

3.1加强脚手架施工规范

在施工的过程中,需要注意的事项非常多,我公司选取优秀的施工单位承担脚手架的拆除与搭设,然后施工的过程需要严格规范。要求施工单位采取各种防护措施,防止任何人对架体构件撞损与拆动。再有就是对脚手架应该保持整洁有序的现场,原料与工具都应该合理搁置,对于各种垃圾需要按时清理,现场人员应该确保不要绊倒或者是跌落伤害。最后,如果天气恶劣,就应当禁止在这种情况之下,来使用脚手架。在恶劣天气过去之后,应该做好防滑措施以及检查。

在拆除脚手架的过程中,应该有专人看守安全区,防止其他人进入到拆除区之中去,然后,作业人员应该把安全防护措施做好,在地面上应该有专人指挥,勘察或者是防护。比如这些在高处作业的人士应该把安全帽带好,把安全带系好。最后就是在拆除脚手架的过程中,按照先搭后拆、由上而下的顺序进行,让上面或者是下面的拆架同时禁止。在拆除以前,应当把脚手架上的其他杂物或者是脚手板拆除。

此外,在建筑建造过程中,最好就是使用满堂脚手架,这类脚手架主要就是在混凝土之中起到支撑梁体的作用,其达到了18米的标准宽度,具有达到梁体底板的高度,至于长度就是看梁体如何搭设。在加工的过程中,使用的则是0.9米的横杆,这就是这类基本的设备。其主要的搭设方法就是最开始对基础硬化需要完成,然后对于支架纵边线、横向轴线进行测量,把标识做好。对杆件数量清理,如果遇到杆件有变形、滑丝或者是脆裂的情况,最好不要再次使用。

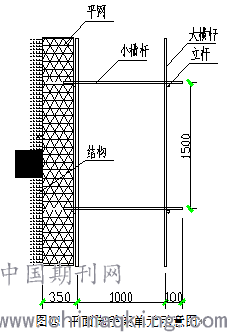

在脚手架搭设的过程中,需要满足下面要求,首先就是对于纵横向的扫地杆进行设置,这样的扫地杆就是具有了不超过两百米的脚面。然后,就是要错开杆件接头,如果是碗扣式立杆在第一层的时候,应该使用 3. 0 米、 1. 8 米交错来布置。

3.2 定期进行脚手架的检查和保养

我公司要求施工单位对脚手架进行定期的检查和保养工作。如在施工期间,施工人员应每天施工前和施工后对脚手架进行检查和保养工作。在脚手架投入使用一段时间后,需要做全面的检查。除使用脚手架的施工人员每天的例行检查和保养之外,还要求施工单位设定专门的技术人员对脚手架进行维护,重点针对脚手架垂直度、基础和安全设施等方面进行检查和保养。如发现安全隐患,应立即采取有效手段进行修护,坚决杜绝一些风险的可能,待安全隐患解除后,脚手架才可投入使用。每次的检查和保养工作都要有记录。

3.3 脚手架防雷、防电措施

我公司根据设计要求和施工单位提供的施工方案,要求施工单位采用单独埋设和利用建筑物的防雷接地方式,并且要求电阻不能大于4欧姆。要求施工单位在脚手架的相应部位设置灭火消防器材,使用阻燃性良好的安全网。尽量减少在脚手架上进行明火施工,动火必须申请。坚决不允许在脚手架上吸烟,减少风险。

3.4 脚手架上堆荷管理

严格控制脚手架上堆荷情况,不允许出现超载现象。不得将支模等与脚手架联系。严禁将震动设备和脚手架联系,不得将设备的缆风绳系在脚手架任何位置,不得将重型设备放置在脚手架上。

3.5应用脚手架过程中所要注意的事项

(1)如在剪力墙钢筋网片绑孔成型后,并没有按照预先的设计进行套管的固定及封口工作,这会使套管的管孔发生错位情况,发生套管堵塞的情况。爬架与剪力墙之间的联系是非常密切的,主要是通过两者之间的连接螺栓孔预留精度来控制爬架的上升和下降。在具体的施工中,我们要求施工技术人员准确进行放线,将套管在钢筋网上固定好。在进行混凝土浇筑时,需要注意套管的位置不要发生变化。在套管里填满松软材料,这是为了阻止砼流流入套管,堵住套管孔。

(2)在操作附墙升降脚手架时,应确保增设临时防护网,在施工过程中,所有外爬架均要升降到预定高度,这时才能去掉相应的防护措施,给操作人员留下活动的空间。所以,在操作升降脚手架时,要检查各升降区的临时防护,确保施工现场的安全。

3.6特殊气候条件下的脚手架管理

遇到特殊的气候,我公司要求施工单位在搭设脚手架时做好一切安全保证措施。不得在雨雪天气或风力达到6级以上的天气情况作业。在雨水天气过后,应尽量减少脚手架堆荷。在雪天过后,在使用脚手架前应将积雪打扫干净。并且在雨雪天过后采用防滑措施。

3.7对脚手架施工人员的管理

我公司要求施工单位的脚手架搭设施工人员必须是通过GB5036考核合格的架子工,必须持证上岗。要求施工单位为施工人员做定期体检,对施工人员身体状态进行检查,如施工人员不适合进行高空作业,施工单位不得安排其进行脚手架搭设工作。在施工前对施工人员进行安全交底,做好一切安全防护措施,保证施工人员安全。

4.脚手架的现场验收工作

监管人员要做脚手架现场检查验收工作,检查验收的结果及整改情况,应按实记录,保证质量,预埋连接的验收手续应齐全。首先,要做好配件的检查和验收,在对发现悬挑式脚手架不符合设计或规范规定的,立即落实整改,确保脚手架验收最基本要求;其次,在进行脚手架装饰前,在进行一次全面检查,每个星期都有一次检查验收的记录;最后,悬挑脚手架验收分阶段,将分阶段验收贯穿于整个施工过程,防止脚手架安全事故的出现。

5.结语

本文对上海虹桥万通中心项目总承包工程的地上核心筒落地架工程的安全管理工作进行了一些介绍,希望对大家有所帮助。

参考文献

[1]徐晓晨,张婕.高层住宅新型模板及附墙升降脚手架施工探讨[J].河北企业,2015(1):96.

[2]曹振华.西安市水文巷小区高层1#住宅楼项目主体施工模板和外脚手架专项技术方案研究[D].西安:西安理工大学,2010.

[3]JGJ130-2011,建筑施工扣件钢管脚手架安全技术规范[S].

[4]赵国政,雷亮.大跨度总装车间采用滑移脚手架安装网架的施工技术[J].建筑施工,2012(11):1084-1090.

[5]董晓峰.升降脚手架技术+高层建筑附着式升降脚手架施工应用及维护[J].内蒙古科技与经济,2015,12(2):112-114.

论文作者:陆瑛瑛

论文发表刊物:《基层建设》2017年第15期

论文发表时间:2017/9/29
