浅谈连通口变形缝施工技术处理措施论文_潘名松1,江宽2

摘要:我国正处于建设开发繁盛时期,特别是近几年,随着城镇化的建设,城镇居民人口的急剧增长,大型商场及地铁等配套设施的发展也必不可少,建筑物的体量、功能也处于上升阶段,由于建筑工程的开发先后,而功能不断的实现便捷,由于工程水文地质、结构刚度和温度变形变化,越来越多的连通口需留置,以备后续工程的施工建设,而留置的变形缝处理给后期项目的衔接过程带来了较大的资源投入。

关键词:连通口 变形缝 渗水 止水带 膨胀止水条

Abstract: China is in the prosperous period of construction development,especially in recent years, With the construction of urbanization,the rapid growth of the population of urban residents,and the development of large shopping malls and subway and other facilities are also essential,the body of the building,the function is in a rising stage,the developmentin constructionsuccessively, and continue to functionthe realization is convenient,because thestiffnessand temperaturestructure of geological,engineering hydrologydeformation,withmore and moreexportto detain,thefollow-up projectconstructionpreparation,andthe indwelling of the treatment of deformation jointstojointhe project lateprocesshas brought a greater investment of resources

Keywords:communication port deformation joint seepage Waterstops Expand Seal

一、工程概况:

杭州钱江新城**项目处于大型商场及地铁之间,北侧地铁通道已建完成,南侧大型商场也竣工运行,本项目规划为地下一层内有一通道走廊连接地铁站通道与大型商场地下一层,大型商场及地铁通道均已留置连通口,且已施工完成2年有余;

工程特点:

由于地铁通道与大型商场完成时间有2年,且当时项目工地基础施工及地质较复杂,新项目外侧(通道处)渗水较严重,采用旋喷桩、钻孔桩、水泥搅拌桩各类止水围护措施,待施工至连通口时开挖出来时,变形缝原先留置的橡胶止水带已遭破坏,部分已老化,破损的止水带需更换。

二、具体施工流程

地铁连通口变形缝:

1、连接通道处围护桩凿除至连通底板底-8.050标高,并对通道处沙土等杂物进行清理。

2、已施工连接通道底板伸缩缝处混凝土人工凿除400mm,取出已破坏止水带。凿除时应避免钢筋、角钢破坏,砼断面凿细毛处理。(见图1)

图1 图2

3、底板处80mm厚碎石铺垫后施工混凝土垫层,伸缩缝部位30厚挤塑板嵌缝。

4、施工20厚JSJ聚合物水泥防水砂浆层。

5、对伸缩缝位置及尺寸放线,采用粘贴法安装外贴式止水带一道。

6、施工底板钢筋,施工时注意防水砂浆和外贴式止水带保护。

7、固定中埋式橡胶止水带及两侧角钢,底板砼凿除面中部钢钉@500固定50*50遇水膨胀止水条一道,中间位置30厚挤塑板嵌缝。(见图2)

8、底板混凝土浇筑及养护,砼浇筑前应校正止水带位置,表面清理干净。

9、对伸缩缝口部位清理,用聚氨酯密封胶材料嵌缝后安装铁皮盖缝板。(见图3)

图3 图4

10、在伸缩缝焊接角钢,施工保护盖板,施工完成后伸缩缝见图4。

11、施工完成后进行成品保护,伸缩缝上部铺设模板一道,防止碾压破坏,若保险起见可以在伸缩缝两侧角钢顶部焊接钢板,全部焊接封闭。

12、侧壁墙体施工流程:

施工准备→已施工侧壁伸缩缝止水带清洗、角钢杂物清理→侧壁伸缩缝定位放线→侧壁钢筋施工→侧壁止水带固定→侧壁外模及伸缩缝处模板封闭→侧壁砼施工→砼养护→砼拆模→外墙螺杆割除及螺杆洞封堵→将填缝材料定位、固定→检查验收→侧壁外侧2mm厚聚氨酯防水涂料→伸缩缝附加卷材施工(伸缩缝两侧500mm搭接后再施工一道防水卷材)→挤塑板保护层施工→回填土。

侧壁伸缩缝具体做法详见图5:

图5 图6

14、顶板伸缩缝的施工流程参照侧墙,具体做法详见图6:

南侧与大型商场连接通道口:

原先预埋中置止水带破坏严重,且部分已经断裂,且打造出来非常困难,根据设计的施工图,通道变形缝两侧均有承台支撑,且静置时间已较长,连通口两侧的结构已施工完成多时,沉降稳定,于是设想将变形缝由柔性做成刚性,为防止变形缝裂缝的产生,在变形缝原结构植筋4根14@300,抗裂钢筋,延伸至连通口另一侧中间缝隙浇筑混凝土,将商场一侧变形缝位置混凝土凿毛,并在变形缝中间位置埋置50mm*50mm通长膨胀橡胶止水条,上部预留角钢,方便以后安装可拆卸的止水带(如图7);侧壁与通道顶部同理,在浇筑完成后注意观察是否产生伸缩裂缝或沉降缝,如果产生裂缝,必须先完成堵缝措施,所幸在完成后只有少许局部渗漏,通过简单注浆处理,完成变形缝的整个封堵及闭水措施。

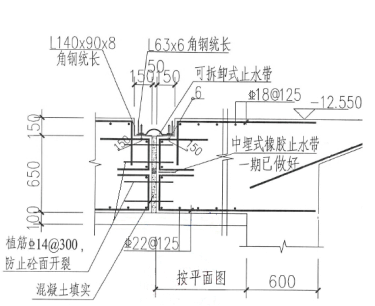

图7

三、技术要点控制:

1、根据现场的变形缝综合分析,对之前留置的变形缝实际情况采取简单有效的施工措施;

2、对于两侧沉降稳定或沉降均等的变形缝,可以试用刚性来处理;

3、做好过程施工中的渗水控制:在施工过程中一些不良操作会造成渗水问题,包括

a、止水带没有固定措施或固定方法不当,埋设的不准确或被浇筑的混凝土挤偏;

b、止水带两翼的混凝土包裹不严实,特别是底板部位的止水带下面部分混凝土浇筑振捣不严实,留有空隙;钢筋过密,浇筑混凝土方法不当等造成止水带周围粗骨料集中,这种现象主要发生在下部转角处;

c、施工人员对止水带的作用不甚了解,操作马虎,甚至人已将止水带破坏;或之前施工设置止水带时未估计后续接缝施工,预留不均等,或仅预留小部分,这就造成后续施工时不能更好的咬合止水带;

d、混凝土分层浇筑前遗留在止水带周围的垃圾等杂物未清理干净,造成空隙;

4、设计时不能过于节约材料,必须设有足够两侧咬合的止水带宽度;同时对于止水带的材料品牌品质需有一定的保证;

5、现场施工管理尤为重要,需有经验的施工人员专门管理,切能正确的按照方案进行施工,确保施工质量;

四、结语

在建设工程高速发展的时代,连通口变形缝遇见频繁,处理而且棘手。因为每个工程碰见的状况不一致,且所采用的方法的局限性,再加上市场上新型高效的材料偏少,还需保证施工的规范性,这就造成施工难度偏大,稍有差池,就容易造成变形缝处理失败,形成渗水。而连通口变形缝一般处于地面已下,水压力大,修堵渗漏会造成资源损耗偏大,且堵漏的效果不明显,有些重复多次未见成功,这就需要我们在建设过程中认真分析,认真对待,多借鉴成功的案例,减少不必要的损失。

参考文献:

1.李璐;张海洋;对变形缝设置的几点认识[A];土木建筑学术文库

(第10卷)[C];2008年

2.王向波;几例变形缝发生渗漏水的原因分析[A];全国防水技术经验交流会暨第四届防水技术专业委员会学术年会论文集[C];1997年

3.刘树轩;高德财;浅析变形缝渗漏的治理[A];中国防水工程技术论坛论文集[C];2006年

4. 钟德仁;浅议建筑变形缝及变形缝装置[J];科技信息;2010年02期
