建筑钢结构吊装施工技术的应用探析论文_陈海婷

摘要:钢结构建筑具有强度高、自重轻、施工速度快、抗震性能好、节能环保及工业化程度高等特点,是我国重点推广项目之一,文章对高层建筑上进行钢结构吊装施工的方法及技术要点进行了分析。

关键词:高层建筑;钢结构;技术要点

【前言】:随着城市建筑业的迅速发展,高层钢结构工程应用越来越多,合理确定高层钢结构安装的施工顺序、采取各种措施提高安装质量是保证整个工程的质量。在钢结构施工中,钢结构吊装一直以来是钢结构施工的重中之重,在吊装过程中不仅涉及到钢结构吊装的质量,更关乎吊装安全。北京经开科技园A区一期工程的C组团CO1、CO2楼建筑总高88m,主体施工完成后在88m高空吊装长达18m的钢柱,其吊装质量和安全的控制都有着不小的难度,吊装施工如通过合理的方案不仅保证了吊装质量,还能确保不出现吊装安全事故。现以C01楼为例,介绍一下高层钢结构吊装的要点。

1.测量放线

1.1施工准备工作:①人员准备。设测量放线员两名,必须具有丰富的施工测量放线经验,并经过专业培训,持证上岗;②测量仪器。包括经纬仪、水准仪、塔尺、钢卷尺,所有测量仪器均经过计量检测单位检定。

1.2主体钢结构的施工测量应与主体工程的施工测量轴线相配合,使主体钢结构坐标、轴线与建筑物的相关坐标、轴线相吻合(或相对应),测量误差应及时消除不得积累,使其符合主体结构的设计要求。

1.3测量放线在基础施工完成后进行,每个钢柱设置垂直、水平方向的控制线并做好标识。严格控制测量误差,垂直方向偏差不大于H/1000,中心位移不大于5mm,测量经过反复核查、检验,确保准确无误,并做好标识。

1.4测量放线之前,首先熟悉和核对设计图纸中各部分尺寸关系;了解施工顺序安排,时间要求。

1.5施工验线工作,轴线、基础标高检查,须在构件进场前进行。

1.6预埋铁位置和轴线的复测,依据控制桩或轴线点,有关单位共同参加,符合设计及规范要求后方可进行下道工序的施工。

2、钢结构吊装

2.1吊装准备工作钢结构吊装前按照构件明细表核对进场构件,查验质量证明单和设计更改文件,检查验收构件在运输过程中造成的变形情况,并记录在案,发现问题及时进行矫正至符合要求。对于预埋件,先检查复核轴线位置、标高偏差、平整度,然后弹出十字中心线和引测标高,并取得基础验收的合格资料。

2.2吊装工艺流程

柱底标高控制→轴线复测→钢柱吊装就位→校正复测→梁安装→复测→焊接。

2.3吊装机械选择楼柱底标高71.3m,由于现场各楼号间距比较小,能利用的空地不能满足汽车吊安装作业条件,故采用塔式起重机进行吊装。

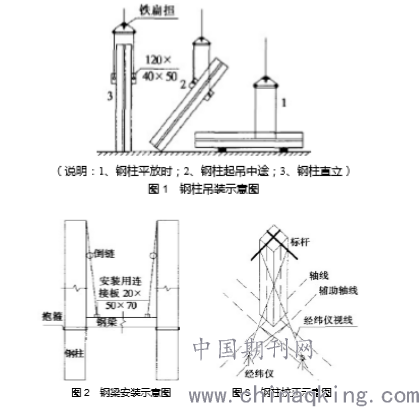

2.4钢柱的吊装柱脚十字劲板安装。预埋铁在土建浇筑混凝土时下好,安装钢柱前要先在现场焊接柱脚处的十字劲板,劲板焊接一定要保证预埋铁的平整,放好十字轴线,焊接劲板要垂直且保证平整度符合要求,十字劲板与预埋铁焊接为全溶透焊。吊装钢柱时塔吊将绑扎好的柱子缓缓吊起离地20cm后,检查吊索牢固稳定,然后将钢柱起吊到安装面,在距离安装面40~100mm时,柱脚的十字槽对预埋件上的十字劲板缓缓下降,把柱子插入预埋铁上早已焊接校正完毕的十字劲板,钢柱经初校正后,待垂直度偏差控制在20mm以内用支杆进行拉接柱脚和十字劲板连接处点焊连接,保证钢柱的稳定性,方可使塔吊脱钩,钢柱的垂直度用经纬仪检验,见图1。

钢柱临时固定措施。在高空焊接和安装钢结构,最主要解决的是外防护和焊接操作平台的问题,本工程将两者合二为一,通过楼层内的满堂红架体向外挑出一个300宽的外防护单排架子,既保证了施工操作要求,又保证了施工安全需要。每根钢柱与架管做临时固定,可保证钢柱的垂直度和位置要求。最终将钢柱安全准确的吊装到88m的高空。

2.5钢梁安装钢梁吊装先用安装用抱箍卡在梁下皮标高位置,利用塔吊把钢梁提升在钢梁位置,把钢梁放在安装用抱箍上;再利用倒链对构件进行调整、安装,节约塔吊使用时间,见图2。

2.6柱子的垂直校正用两台经纬仪安置在纵横轴的引出轴线上,先对准柱底垂直钢柱中线的标杆上,读取标杆数值,再渐渐仰视到柱顶标杆上,读取标杆上数值,如数值不一致,表示柱子不垂直,可指挥调节拉绳或支撑,辅助敲打柱脚的方法使柱子垂直度符合规范要求。在实际工作中,把成排的柱子都竖起来,然后进行校正,这时可把两台经纬仪分别安置在纵横轴线一侧,见图3。

3.构件的吊装工艺

3.1钢柱的吊装

3.1.1钢柱的吊升。钢柱的吊升可采用自行式或塔式起重机,用旋转法或滑行法吊升。当钢柱较重时,可采用双机抬吊,用一台起重机抬柱的上吊点,另一台起重机抬下吊点,采用双机并立相对旋转法进行吊装。

3.1.2钢柱的校正与固定。钢柱的校正包括平面位置、标高和垂直度的校正。平面位置的校正,应采用经纬仪从两个方向检查钢柱的安装准线,在吊升前应安放标高控制块以控制钢柱底部标高。垂直度的校正用经纬仪检验,如超过允许偏差,用千斤顶进行校正。在校正过程中,随时观察柱底部和标高控制块之间是否脱空,以防校正过程中造成水平标高的误差。

3.2钢吊车梁的吊装

3.2.1钢吊车梁的吊升。钢吊车梁可用自行式起重机吊装,也可以用塔式起重机、桅杆式起重机等进行吊装,对重量很大的吊车梁,可用双机抬吊。钢吊车梁吊装时应注意钢柱吊装后的位移和垂直度的偏差,认真做好临时标高垫块工作,严格控制定位轴线,实测钢吊车梁搁置处梁高制作的误差。钢吊车梁均为简支梁,梁端之间应留有10mm左右的间隙并设钢垫板,梁和牛腿用螺栓连接,梁与制动架之间用高强螺栓连接。

3.2.2钢吊车梁的校正与固定。钢吊车梁校正的内容包括标高、垂直度、轴线和跨距等的校正。标高的校正可在屋盖吊装前进行,其他项目校正可在屋盖安装完成后进行,因为屋盖的吊装可能引起钢柱变位。钢吊车梁标高的校正,用千斤顶或起重机对梁做竖向移动,并垫钢板,使其偏差在允许范围内。钢吊车梁轴线的校正可用通线法和平移轴线法,跨距的检验用钢尺测量,跨度大的车间用弹簧秤拉测,拉力一般为100~200N,如超过允许偏差,可用撬棍、钢楔、花篮螺栓、千斤顶等纠正。

【结语】:总之,在高空钢结构安装中,要总结已建成的钢结构住宅工程的经验,满足住宅在适用性能、环境性能、经济性能、安全性能、耐久性能方面的综合要求,形成完善的建筑体系。吊装设备的选择、吊装方法的选择、吊装安全保证是整个高空钢结构施工的难点和控制要点。

参考文献

[1]杨英华.浅析高层建筑全钢结构的施工技术[J].建材与装饰:上旬.市场营销,2015.72

[2]赵伟.超高层建筑钢结构施工技术与管理[J].钢结构,2013.11

[3]曹辉,王萱.世博中心钢结构安装施工工艺[J].上海建设科技,2011,(1).

[4]陈钧颐,赵春潮.南京奥体网球中心钢结构吊装施工技术[J].建筑机械化,2014,(1).

论文作者:陈海婷

论文发表刊物:《建筑学研究前沿》2019年2期

论文发表时间:2019/6/5
