摘要:装配式钢结构建筑的建造方式是将建筑中的主要构件和部品在工厂制造完成,再运输到现场,经机械化安装后,形成满足预定功能要求的建筑物。装配式钢结构建筑具有抗震性能好、建筑品质高、制作简单、施工快、绿色、环保等优点。本项目结构为装配式钢结构,本文研究压型钢板在钢结构装配式结构中的施工技术及应用。
关键词:装配式钢结构;压型钢板;制作简单;施工技术;施工快
1 工程压型钢板概述
本工程主要建设内容为会展中心与其附属五星级酒店,主体结构采用钢框架结构,压型钢板主要铺设于楼板钢梁上,采用闭口式镀锌钢板,组合楼板节点做法示意图如下:
组合楼板节点示意图
2 工程压型钢板施工技术及应用
2.1 压型钢板施工工艺流程

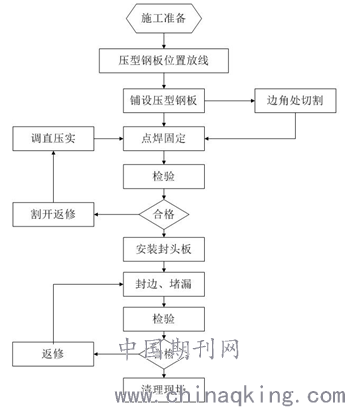

压型钢板施工工艺流程示意图
2.2 安装方法
压型钢板铺设前,将压型钢板、梁面清理干净,首先按图纸要求在梁顶面上弹出基准线,然后按基准线铺设压型钢板(搭接长度≥50mm)。
压型钢板安装,每个面按照先里后外的原则铺设,即从混凝土墙边向边缘安装。一边拆除水平网,一边进行压型钢板安装。压型钢板安装后留洞的临边应有专人进行防护钢丝绳、水平安全网的拉设。压型钢板施工层水平安全网的拉设在压型板验收移交前由压型钢板安装单位负责。

压型钢板与钢梁搭接示意图
2.3 栓钉施工方法
2.3.1焊接工艺试验
(1)栓钉焊接的工艺参数调整要求严格,必须在正式施焊前进行调试,合格后方可正式焊接。
(2)打弯90°试验:对焊接部位组织检查及硬度分析检查,均合格时定为本工程栓焊工艺规程执行。
2.3.2栓钉安装方法
(1)本工程使用专用栓焊机进行焊接施工。
(2)安装前先放线,定出栓钉的准确位置,并对该点进行除锈、除漆、除油污处理,以漏出金属光泽为准,并使施焊点局部平整。
(3)将保护瓷环摆放就位,瓷环要保持干燥;焊后要清除瓷环,以便于检查。
(4)施焊人员平稳握枪,并使枪与母材工作面垂直,然后施焊;焊后根部焊脚应均匀、饱满,以保证其强度达到要求。

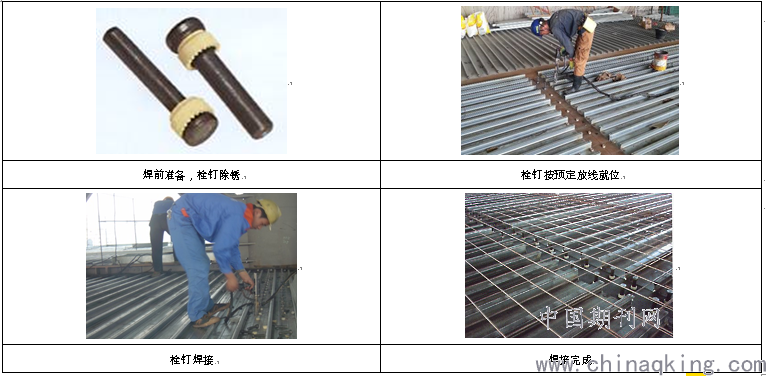

2.3.3栓钉安装施工过程
3 施工注意事项
(1)栓钉必须符合规范和设计的要求。如有锈蚀,需经除锈后方可使用(尤其是栓钉头和大头部不可有锈蚀和污物),严重锈蚀的栓钉不能使用。
(2)施焊点不得有水分、油污及其它杂质。
(3)在有风天气施工时,焊工应站在上风头,以防止火花伤害。
(4)注意安全保护,外围压型钢板铺设时,要进行安全防护,并应更小心谨慎。
(5)严防大面积铺设压型钢板时,施工荷载过大而使压型钢板产生下绕度。
(6)在压型钢板铺设之前,必须清扫钢梁顶面的杂物,并对有弯曲和扭曲的压型钢板进行矫正、板与钢梁顶面压实,,如果间隙过大,可以采取增加焊点的方式使之紧密,确保操作人员行走时压型钢板不变形,混凝土浇筑时压型钢板不渗漏。
(7)压型钢板铺设时,相邻跨模板端头的槽口应对齐贯通,板应随铺设、随矫正、随点焊,以防止模板松动,滑脱。禁止在压型板上放物件,以免损坏板面,作业面禁止跑动,非本区域人员禁止入内。
(8)压型钢板现场开洞,开孔角隅及周边应依据钢筋混凝土开孔补强的方式,依结构设计配置补强钢筋。穿过楼板的线管、上下水及消防管道应先行开孔,如已破坏板肋,为了防止施工阶段浇筑混凝土造成钢承板局部塌陷,在浇筑混凝土前应在孔洞两侧垂直于板肋方向加角钢补强。
4总结与体会
传统建筑的建造方式采用现场现浇或焊接的工艺,其现场施工条件差、工程质量难以保证,资源浪费严重,产生大量的建筑垃圾,无法满足建筑工业化的发展需求。
压型钢板的优势是既为面层混凝土的模板,又起结构作用,从而增加楼板的侧向和竖向刚度,此种楼板层具有现浇钢筋混凝土楼板层的一切优点,并且还可以利用压型钢板肋间的空腔敷设电力通讯等管线。
压型钢板在装配式钢结构中将取代面层传统混凝土模板,研究与推进压型钢板的应用将成为装配式钢结构工程的重点。
参考文献:
[1]陆总兵,陆艳辉.浅谈压型钢板——混凝土组合楼板施工工艺[J].建筑设计管理,2009,26(03):42-44.
[2]胡洪涛,刘华锋.压型钢板在钢结构楼面模板工程中的应用[J].土木建筑学术文库,2007,8(00):277-278.
[3]焦德贵.钢结构工程压型钢板设计与施工[J].钢结构,1999(02):13-16.
[作者简介]黄凯龙,男,1994年4月出生,中建二局第一建筑工程有限公司坪山高新区项目技术员。
论文作者:黄凯龙,黄河,许爱易,李立锋
论文发表刊物:《基层建设》2018年第31期
论文发表时间:2018/12/17
标签:型钢论文; 楼板论文; 钢结构论文; 混凝土论文; 建筑论文; 钢梁论文; 示意图论文; 《基层建设》2018年第31期论文;
