上海市第七人民医院新建地下停车库项目施工技术分析论文_蔡永贤

上海培成建设集团有限公司 200000

摘要:地下停车库是建筑工程项目的主要构成。基于此,本研究以上海市第七人民医院新建地下停车库项目为例,细化分析该项目的钻孔灌注桩、基坑降水、土方挖土等施工技术;并阐述了项目施工中的主要施工难点及解决策略,以期为地下停车库项目施工提供良好的理论参照。

关键词:地下停车库项目;基坑降水施工;土方开挖

前言:伴随着经济的发展,家庭私家车购置率持续升高。在这一背景下,新建地下停车库逐渐成为住宅建筑、医院建筑等缓解停车压力的首选措施。地下停车库位置的特殊性对项目施工提出了较高的要求。如未选择适宜的施工技术开展施工,可能会影响地下停车库工程施工质量及安全性。因此,分析医院地下停车库项目施工技术具有一定的必要性。

1项目概况

上海市第七人民医院新建地下停车库项目(以下简称七院停车库项目)位于上海浦东新区高桥镇大同路。七院停车库项目为地下一层,总建筑面积为4624m2,车库宽度及长度分别为56.55m、80.15m。

项目地基基础的持力层由7层砂质粉土构成。为提升地基承载力,采用钻孔灌注桩进行地基加固。地基预设承载力参数为1300kN。项目主体为钢筋混凝土框剪结构。

2工程项目施工技术分析

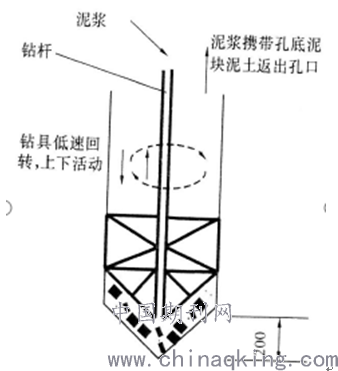

图1 清孔施工操作

2.1钻孔灌注桩施工技术

七院停车库项目地基桩基工程采用φ600规格钻孔灌注桩(共248根)。施工流程为:第一,测量与埋护筒施工。按照七院停车库项目施工方案针对各桩位进行测量定点,测量完成后,逐一进行复查,确认无误后,施工人员开挖,挖出基坑后,开展护筒埋设施工。第二,钻孔及成孔检查。于项目施工现场标记位置进行钻孔。钻孔后,经评估成孔土层状况、试成孔测试等途径,评估孔壁稳定性,以保障孔洞的正常施工[1]。第三,清孔施工。将钻具置入成孔内,于低速条件下进行回转,借助钻具的频繁活动,将位于孔洞底部的泥块等杂物随泥浆带出,达成清孔目的。具体如1所示。第四,放置钢筋笼施工。预先按照分段处理法,将钢筋笼焊接成型,检查无误后,将钢筋笼置于孔内,并于孔口焊接固定。测定钢筋笼水平位置、垂直度参数是否符合七院停车库项目相关要求。第五,混凝土浇捣施工。向孔内放置φ250规格导管,于隔离条件下(以橡皮秋隔离泥浆、混凝土),连续灌注混凝土。

2.2基坑监测及降水施工技术

七院停车库项目基坑深度参数较高,且位于河道附近,基坑水位相对较高。为保障项目基坑工程施工的顺利完成,主要采用如下技术,开展基坑监测及降水施工:第一,水位动态监测施工。安排2名水位监测人员,专门负责监测施工期间基坑的水位波动。水位监测人员将监测结果与基坑施工状况整合后,判断基坑水位变化是否合理,并预测水位异常升高问题的发生风险。第二,轻型井点降水施工。利用轻型井点降水法,维持项目地下室车库基坑水位的稳定性。第三,其他降水施工处理。七院地下室项目施工工期较长(178d),施工期间,施工养护用水、降雨天气等因素也会造成基坑水位升高。为保障基坑施工的顺利完成,本工程项目采用布设集水坑方法及明沟排水法,清除基坑中的积水,维持基坑水位的稳定性,间接避免由地下水、雨水浸泡引发的质量问题隐患。

2.3土方挖土施工技术

七院停车库项目中,一层地下停车库结构决定着:土方工程是该项目施工的重点所在。该子工程中涉及的主要施工技术包含:第一,土方开挖技术。七院停车库项目各部位对土方开挖施工的要求不同。其中,项目厂房基坑所采用的施工技术为机械大开挖施工。采用该技术进行分级开挖期间,达到项目地下室底板垫层特定标高(100mm)时,需停止施工,预留200mm区域便于人工清土;地下室底板土方施工部分则采用就近挖除法进行施工;项目深基坑(电梯井等)的土方开挖工作采用局部开挖法。第二,土方回填技术。七院停车库项目土方回填施工的技术要点包含:分层夯实施工:利用人工夯实法或小型夯实设备针对基坑内土方进行分层夯实施工;回填土密实度测定:结合土质选择取样及检测方法。构成持力层的砂质土以灌砂法进行检测;而其他一般土方则以环刀取样法采样后,经规范试验确定土方密实度参数。

2.4钢筋绑扎施工技术

钢筋工程是项目地下室结构工程的重要组成,其施工质量与地下室结构稳定性密切相关。在进行钢筋绑扎施工前,需经必要加工处理(弯曲、除锈及调直等)。按照地下室结构工程要求,做好处理后钢筋的连接后,可运用如下技术开展钢筋绑扎施工:第一,楼板钢筋绑扎施工。楼板双层板筋间的钢筋绑扎施工选用φ1000mm规格完成,布设方法选用梅花形支撑法;钢筋保护层的钢筋处理方法与双层板筋间一致。第二,梁钢筋绑扎施工。地下室结构平台模成型后,将钢筋置入梁模中。钢筋绑扎施工中,注意避免于梁受力集中区域设置梁筋搭接接头[2]。在梁筋搭接接头中,受拉区及受压区占比分别需控制于25%以下、50%以下。第三,柱子钢筋定位施工。为保障柱子钢筋定位的准确性,可于开展浇筑砼施工前,事先将定位卡固定于柱筋顶部表面,并以绑扣将定位卡与柱筋充分贴紧。钢筋工程施工中,可直接参照定位卡位置,合理完成后续施工。此外,在柱筋绑扎施工中,需注意检查保护块固定效果,以防产生漏筋问题。第四,墙钢筋绑扎施工。遵循均匀分布、横平竖直原则,开展地下室结构墙钢筋绑扎施工。

2.5预应力结构施工技术

七院停车库项目无梁板采用无粘结预应力钢筋施工技术进行施工。设计方案中要求的混凝土等级为C35。无粘结预应力钢筋施工流程为:第一,确立工程预应力施工方案。由专业团队参照七院停车库工程项目既有信息开展深化设计。经深入分析后确定:七院停车库项目无粘结预应力板内采用单向直线布设法布设预应力筋。第二,预应力筋及相关工具加工。依据预应力施工方案的要求,合理完成预应力筋、支梁侧模等的加工工作。第三,钢筋绑扎施工。预应力筋及其他相关材料均通过质量检查后,开展钢筋绑扎施工。第四,无粘结钢筋定位。选用弹线法确定梁侧模中无粘结钢筋的所在位置[3]。第五,无粘结筋铺设施工。依据定位结果规范开展无粘结筋铺设施工。第六,马凳固定施工。选用φ12-14mm规格钢筋制作马凳,结合预应力控制点分布状况,设置马凳钢筋(精准确定间隔参数)。第七,预应力筋及螺旋筋施。将预应力筋边端贴近承压钢板,以确保预应力筋的固定效果;按照施工图纸要求,于适宜位置安装螺旋筋,经检查确定螺旋筋固定效果可靠后,方可结束施工。第八,预应力张拉施工。分别将各端钢绞线置入锚具各孔内;利用清洁夹具、千斤顶等设备进行安装。安装施工标准为:千斤顶中心、孔道中心及锚具中心处于同一水平线上。进行张拉操作时,及时测定千斤顶伸长值参数,并注意检查锚具、滑丝状态,一旦发现工具损坏、断丝(超出规定范围)等问题,需及时更换新的钢绞线。

3工程项目施工难点及解决策略

七院停车库项目施工面临的困难较多,主要难点及所采用的解决策略如下:

3.1施工工期紧

该项目施工总工期为178d。由于工程量较大(包含土建工程、装饰装修工程等),导致施工工期较紧。为确保七院停车库项目准时完工,确立如下解决策略:第一,优化项目施工方案。于满足项目施工安全要求及施工质量要求的条件下,深入分析项目施工方案,挖掘有助于提升施工效率、缩短工期的要素。第二,引入施工塔吊。于停车库项目现场引入施工塔吊,改善垂直运输效率,达到加快施工进度目的。第三,建立流水施工机制。按照七院停车库项目施工要求,划分流水作业段,建立流水施工机制。借助连续性流水施工作业,充分发挥施工人员的价值,提高工程施工效率。

3.2施工场地受限

本项目位于医院内部。施工期间医院正常运营,人流量较大,场地布设相对受限。为避免施工现场临设搭置影响医院正常运营,按照提高土地利用率原则,合理布设施工现场的材料堆场及相关施工设备,并将施工人员生活区布设于场地外,以改善施工场地受限状况,满足医院正常运营要求。

3.3车库基坑监测

七院停车库项目位于河道周围,基坑施工对基坑内水位监管的要求较高。为避免特殊的水文条件影响施工进度、施工质量,拟于基坑内设置5-8组水位观测点。施工期间,安排专人负责监测项目基坑内、外的水位波动,设置水位预警值为300mm,即当坑外水位累计警戒值达到300mm时,立即与施工单位、管理人员等进行沟通,调整基坑降水处理措施,以保障基坑工程施工的顺利完成。

3.4预应力无粘结梁板

预应力无粘结梁板施工是七院停车库项目施工的重难点所在。该施工技术难度较高,加之施工现场较为狭小,导致预应力无粘结梁板施工耗时较长,且容易出现质量问题。对于这一施工难点,采用具有丰富预应力混凝土结构施工经验的施工团队实施针对性施工管理,根据工程预应力结构特征,合理划分施工区域,以保障项目预应力无粘结梁板施工质量及施工效率。

3.5车辆管理

由于七院每日接诊量较大,加之内部车辆出入频繁,工程项目施工的实施,容易引发车辆拥挤、堵塞问题。为保障医院的正常运行,同时减少车辆出入对项目施工的影响,拟于每日安排专人负责车辆管理工作,结合项目施工要求,指挥车辆有序、规范进出场地。

从七院停车库项目的施工状况来看,于工程施工中引入上述策略后,各施工难点均得到良好的控制,施工工期符合施工进度要求,且整体施工质量良好。由此可认为,应加强对工程项目施工重难点问题的重视,并预先制定解决策略,以保障项目施工质量。

结论:综上所述,加强地下停车库施工技术分析具有一定的现实意义。在七院停车库项目中,为保障项目施工效率及施工质量,需结合项目施工要求,合理选择施工技术,并进行合理分配,借助施工技术的优势,提升施工质量。此外,还应注意总结地下停车库项目施工中的经验,提炼有价值的施工技巧,以促进地下停车库工程施工质量的持续提高。

参考文献:

[1]侯鑫亮.建筑住宅小区地下车库优化设计思考[J].建材与装饰,2020(02):68-69.

[2]孙正.建筑住宅小区地下车库优化设计探究[J].住宅与房地产,2019(36):72.

[3]李婵夕.城市狭小地块建设地下停车库施工方法研究[J].福建建设科技,2018(05):52-54.

论文作者:蔡永贤

论文发表刊物:《基层建设》2020年第2期

论文发表时间:2020/5/6
