地下室工程施工关键节点控制分析论文_吕新权

江苏顺悦建设监理有限公司 江苏南京 210029

摘要:随着社会主义现代化建设,我国建筑事业行业也得到了迅速的提升与进步。在进步与提升的同时对于建筑物的耐久性、安全性以及使用功能也提出了新要求。地下室工程施工是整个建筑物中最重要的环节之一,它可以增添建筑物的使用功能,对建筑物的耐久性以及安全性起决定性作用。因此,一定要严格控制地下室工程中的施工技术,以及相关材料的使用规格等等。本文从地下室工程实例出发,针对施工关键节点控制进行分析探讨。

关键词:地下室工程;施工关键节点;分析

前言:在地下室工程中,控制好施工重要节点、把握好施工关键工艺程序,精心、合理、正确的编制地下室工程施工计划方案,是确保地下室工程进度,保障施工安全与施工质量的重要手段与措施。因此必须要牢牢控制地下室施工关键节点。

一、工程概括

本公司承接的××××工程设计使用年限为50年,含三层地下室,平时用作地下停车库,战时用作人防掩体;主楼为集团办公楼,裙楼为集团接待酒店及商业裙楼,整个项目工程集办公、酒店、商业和地下停车库并战时人防掩体多种功能.建筑面积:建筑总面积为96706平方米,其中地下建筑面积36000平方米,地上建筑面积60706平方米.本工程地下室三层,主楼十二层、副楼十层,商业裙房四层;负一层层高为6.0米,为商业用地下室;负二层层高为4.5米,平时为地下车库、战时为人防掩体;负三层层高为5.1米,平时为地下车库、战时为人防掩体。主楼:地上十二层,总高度为45.7米,为钢筋混凝土框架剪力墙结构。

二、地下室工程施工关键节点控制分析

(一)钢筋工程

1 针对于底板钢筋的绑扎

对于底板钢筋的绑扎一定要严格按照绑扎顺序进行,第一步,针对局部低落处的底筋进行绑扎。第二步针对地梁钢筋进行绑扎。第三步,对底板的底筋进行绑扎。第四步,实施水电预埋。第五步,对低落处的面筋进行绑扎。下面对底板钢筋绑扎过程中的注意事项进行详细分析:

(1)根据工程图纸要求,逐根下弯地板面筋,与上弯的地板面筋进行绑扎。

(2)根据工程地跨长度来判断是否进行跨中搭接,由于本工程地跨长度不是很大,所以不需要实施跨中搭接。

(3)在钢筋绑扎中一定要注意,一定要将大直径钢筋绑扎在其受力面也相对较大的位置。绝对不可以将小直径钢筋绑扎在受力面大的地方。

(4)一定要格外重视四角放射钢筋的绑扎,例如针对坑基中45度放坡底层钢筋的绑扎。

(5)一定要确保各个部位的搭接长度以及锚固。如果发现其中有与要求不相符的,一定要进行更换,如果无法进行更换一定要利用焊接的方法进行加固。

(6)在进行底板绑扎之前,一定要提前制作混凝土垫块,并且要保障混凝土垫块是高强度等级,这主要是因为底板钢筋自重、层数多。

2 墙、柱底板插筋

对于墙、柱的底板插筋最重要的就是保证插筋的位置。要想保障插筋的位置不发生偏移,必须要利用电焊将钢筋电焊到钢筋网片上,另外还需要绑扎三到四道水平筋。由于此项工程外墙立筋直径的变化相对较多,为了方便施工,所以柱筋和强筋都要利用焊接的方法实施一层一接长。

3 钢筋焊接

钢筋工程中最重要的一个环节就是焊接。难度大、数量大,既要保障质量、又要保障工程进度。焊接中针对于纵向钢筋以及水平筋一般都采用气压焊接的方式进行。

(二)模板工程

模板工程也是地下室工程施工中关键节点之一,工程中的结构尺寸与外形等等都与模板工程有关。此工程混凝土利用的是泵送工艺,浇筑集中、速度快是该工艺的主要特点。由于混凝土对模板的侧压力相对较大,为了保障模板体系的钢度与强度,因此要从模板实际受力状况出发,对横楞、模板、对拉螺栓等等实施相应的计算配置与调整。此项工程对于胶合板厚度的规定是18MM,并且要备少量的松木板模以及钢模。下面对模板工程中注意事项进行详细分析:

(1)在底板模板工程中,地梁以及柱基采用砖胎模,砖胎膜的厚度为240MM,细部采用木模,回填土并且一定要夯实。

(2)内外墙体模板使用多层胶合板,胶合板厚度为18MM,竖楞要采用5×10木方,横楞使用钢管。

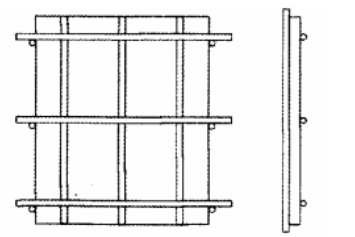

(3)柱模是由多层胶合板拼制而成的,胶合板的厚度为18MM厚。注模的背后有围框、螺栓框、垂直框组成。具体形式如下图所示:

(三)混凝土工程

由于地下室混凝土方量比较大,另外对于外墙抗裂渗以及底板等级高,所以在施工中一定要正确、科学的进行组织。

1 底板混凝土

针对于每一个施工段都必须采取一次性浇捣,并且采用泵送混凝土的方式进行。对于底板浇注完成的部分,一定要采用平板振器将其振实。由于混凝土用量非常巨大,所以其水热化程度也相对较大,因此很容易出现裂缝。为了避免裂缝的出现,在浇注完成后,一定要保证每隔两小时对混凝土表面进行一次滚筒碾压,这样可以有效减少裂缝的出现,并且还可以使表面更加平整。

2 地下室墙体混凝土

在地下室工程中,地下室墙体混凝土最容易开裂的,并且开裂后处理相当困难,最终很可能导致地下室渗漏。所以针对其一定要严格按照要求进行施工:

(1)采用往返法浇筑混凝土,每次的浇注高度不可大于1.5M,每一层的浇注高度不能超过0.3M。

(2)混凝土的配比中一定要加入AEA,另外还需要加入一定量的煤灰。

(3)浇注完成后一定要进行振捣。并且对其的养护时间不可少于14个昼夜。

总结:对于地下室工程来说,控制好施工关键节点,就可以有效保障其工程质量。本文从地下室工程实例出发,针对施工关键节点控制进行分析探讨。希望对地下室工程施工起到参考的作用。

参考文献:

[1]赵海成. 试论地下室防水施工关键技术[J]. 科技创业家,2012,23:135.

[2]陈敬章. 深基坑地下室工程施工及技术应用[J]. 山西建筑,2011,09:83-84.

[3]李新. 高层建筑地下室工程施工难点探讨[J]. 门窗,2015,03:207-208.

[4]张万军. 地下室工程防水施工的若干问题[J]. 大众科技,2010,01:72-74.

[5]孙美娜. 地下室主体结构逆作法施工技术的浅析[J]. 科技创业家,2013,20:42-43.

论文作者:吕新权

论文发表刊物:《基层建设》2015年15期

论文发表时间:2015/11/18

标签:;  ;  ;  ;  ;  ;  ;  ;

地下室工程施工关键节点控制分析论文_吕新权
下载Doc文档

猜你喜欢
