河道清淤施工方法论文_徐从浩1,任磊2

1.南京市江宁区横溪街道水务站 江苏 南京 211155;

2.南京市水利建筑工程有限公司 江苏 南京 210000

摘要:河道清淤施工方法,包括以下步骤:淤泥挖掘:通过带有切割头和泵的挖泥机,其中切割头被放入河道的淤泥层中,然后挖泥机开始向前移动,切割头切入淤泥层并把淤泥向泵中输送;输送:泵将水与淤泥一同吸入其中,泥浆随后通过输泥管道被送入河岸边缓冲池内;除臭固化:在缓冲池内投加除臭剂及固化剂进行固化、除臭处理;将除臭、固化处理后的泥浆利用泵通过管道注入到生态管袋,利用生态管袋的泥浆自重进行固化、沉淀、沥水过滤一个月,最后将脱水固化后的淤泥用作护坡、填埋或外运。

关键词:河道清淤;施工方法

一、技术领域

我国幅员辽阔,农村河道众多,每一条河道作为农村的血脉都担负着饮用、行洪、 排涝、旅游、航运等不同的功能,但是由于经济的快速发展,各种工业垃圾和生活垃圾不经 处理直接排放到农村河道中的现象屡有发生,导致农村河道淤积,轻者污染河流,重者会使河道堵塞,影响航道通常,因此,保持河道的清洁畅通,安全卫生,就必须对河道及时定期进行清淤。目前一般常见的河道清淤采取的方法是:首先用挖机挖泥,然后用船将淤泥挖 出,接着将淤泥置于围堰经过自然晾晒后装车运走进行填埋,这种河道清淤的方法存在的问题是首先将淤泥置于围堰中晾晒,需要征用大面积土地,其次是产生大量的回流污水,导致二次污染河水,同时淤泥晾晒过程中污染物蒸发到空气中会影响周围环境。现有的这种 河道清淤方式是一种敞开粗放式清淤方式。

二、技术方案

针对现有技术的不足,提供了一种可对脱水固化淤泥进行资源化利用,并且脱水固化效果理想,淤泥脱水后含水率可降至50%~55%,大大简化后续的处理难度的农村河道清淤施工方法。

一种农村河道清淤施工方法,包括以下步骤:

a.淤泥挖掘: 通过带有切割头和泵的挖泥机,其中切割头被放入河道的淤泥层中,然后挖泥机开始向前移动,切割头切入淤泥层并把淤泥向泵中输送;

b.输送:泵将水与淤泥一同吸入其中,泥浆随后通过输泥管道被送入河岸边缓冲池内;

c.除臭固化:在缓冲池内投加除臭剂及固化剂进行固化、除臭处理;

d.将除臭、固化处理后的泥浆利用泵通过管道注入到生态管袋,利用生态管袋的泥浆自重进行固化、沉淀、沥水过滤一个月,最后将脱水固化后的淤泥用作护坡、填埋或外运。

固化处理包括以下步骤:将缓冲池顶端加盖密封,并利用抽真空装置使 其保持微负压,微负压状态为0.9个大气压,缓冲池内设置加热装置,温度由25度~60度分三 次逐渐增加,平均每个小时增加10度,并设置搅拌装置搅拌,25度时温度保持恒定,搅拌1小 时,并投加一次固化剂,投加量为50ppm;40度时温度保持恒定,搅拌30分钟,并投加一次固 化剂,投加量为60ppm;60度时温度保持恒定,搅拌2小时,并投加一次固化剂,投加量为 80ppm;最后让其静置冷却到室温。

除臭处理在固化处理之后进行,包括以下步骤:

(1)在静置冷却到室温的泥浆内投加熟石灰和硫代硫酸钠,搅拌1小时,温度保持 在35℃;

(2)厌氧发酵6天,直至污泥与水成稀泥状态;

(3)通入氧气,进行曝气处理,使得泥水混合物中溶解氧达到2.5mg/L以上。

当处理沙性污泥时采用表面孔径为0.5mm的生态管袋,当处理组成颗粒 细微的污泥则需采用表面孔径为0.3mm的生态管袋。

三、有益效果

利用缓冲池对淤泥进行固化和除臭处理,并且利用生态管袋进行淤泥自重过滤,整个河道清淤的方法比较简单,投入成本也不高,利于在农村河道处理推广。

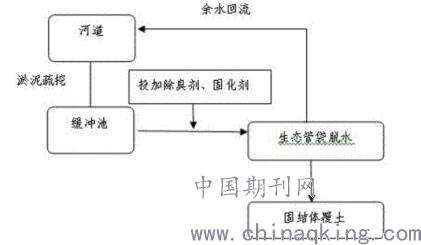

清淤工艺流程图

四、具体实施方式

河道清淤施工方法,包括以下步骤:淤泥挖掘: 通过带有切割头和泵的挖泥机,其中切割头被放入河道的淤泥层中,然后挖泥机开始向前移动,切割头切入淤泥层并把淤泥向泵中输送;输送:泵将水与淤泥一同吸入其中,泥浆随后通过输泥管道被送入河岸边缓冲池内;除臭固化:在缓冲池内投加除臭剂及固化剂进行固化、除臭处理;将除臭、固化处理后的泥浆利用泵通过管道注入到生态管袋,当处理沙性污泥时采用表面 孔径为0.5mm的生态管袋,当处理组成颗粒细微的污泥则需采用表面孔径为0.3mm的生态管 袋。利用生态管袋的泥浆自重进行固化、沉淀、沥水过滤一个月,最后将脱水固化后的淤泥 用作护坡、填埋或外运。

固化处理包括以下步骤:将缓冲池顶端加盖密封,并利用抽真空装置使其保持微 负压,微负压状态为0.9个大气压,缓冲池内设置加热装置,温度由25度~60度分三次逐渐增 加,平均每个小时增加10度,并设置搅拌装置搅拌,25度时温度保持恒定,搅拌1小时,并投 加一次固化剂,投加量为50ppm;40度时温度保持恒定,搅拌30分钟,并投加一次固化剂,投 加量为60ppm;60度时温度保持恒定,搅拌2小时,并投加一次固化剂,投加量为80ppm;最后 让其静置冷却到室温。

除臭处理在固化处理之后进行,包括以下步骤:

在静置冷却到室温的泥浆内投加熟石灰和硫代硫酸钠,搅拌1小时,温度保持在35 ℃;厌氧发酵6天,直至污泥与水成稀泥状态;通入氧气,进行曝气处理,使得泥水混合物中 溶解氧达到2.5mg/L以上。

绿水青山就是金山银山。江宁区正在开展河道整治工程,横溪河疏浚工程中采用了这个方案,取得了很大的经济效益和社会效益。
