摘要:本文结合结构转换层施工实例,对施工中采用的模板体系、大体积混凝土浇筑等施工技术和施工工艺进行了总结,以确保施工质量。
关键词:高层建筑;转换层;结构施工
1.工程概况
XX工程占地面积21876m2,总建筑面积219666m2,由地下室三层,地上四层裙楼及一层转换层和24层住宅标准组成,转换层以下采用全现浇框剪结构,标准层采用短肢剪力墙结构。转换层结构复杂,梁大、跨度大,最大跨度为9.3m,断面大,配筋量也大,梁最大截面为1000*2400mm,为大体积砼施工,施工中应减少水化热,控制砼内外温差,避免产生裂缝。
2.模板工程
本转换层大梁,梁高大部分为1400mm~2400mm,宽为800mm~1000mm,梁钢筋重量大,混凝土自重大,加上砼振动等施工荷载大,对模板本身的质量要求很高,对梁底支撑及模板加固要求同样严格,经对其受力核算,决定模板采用1220*2440*18mm高强胶合板,底模采用50*100方木(要求规格统一,尺寸规矩)上钉1220*2440*18mm高强胶合板的组合模板,侧模采用50*100方木并配通长的48*3.5钢管横楞及@500的钢管楞和M12高强螺栓加固。支撑体系:该工程全部采用48*3.5钢管支撑体系,板均采用钢管满堂脚手架支撑体系。
(一)模板计算书

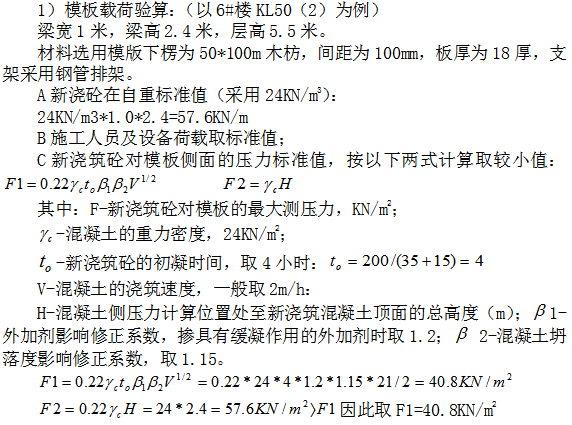

2)荷载设计值:
荷载计算结果表
编号 荷载名称 荷载类别 分项系数 标准值(KN/m) 1 模板及支架自重 恒载 1.2 0.5 2 新浇筑砼自重 恒载 1.2 57.6 3 钢筋自重 恒载 1.2 1.5 4 施工人员及设备自重 活载 1.4 2.5 5 振捣到混凝土时产生的荷载 活载 1.4 2.0底/4.0侧 6 新浇筑砼对模板侧面的压力 恒载 1.2 40.8 7 倾倒砼时产生的荷载 活载 1.4 2
荷载组合表
项次 项目 荷载组合 承载能力验算(KN/m) 刚度验算(KN/m) 1 底模 0.5*1.2+57.6*1.2+*1.5+2*1.4*2=77.1 7.32 2 侧模 4*1.4+40.8*1.2*0.9=49.66 40.81.2=49=8.96
(二)立柱稳定性验算
转换层大梁底部采用钢管支撑。具体施工措施及方法:梁底钢管排架的立杆、横距为400mm,纵距为400mm。梁端斜支撑纵向可为700mm。立杆的上端直接与支撑梁底模的内楞、外楞的短横杆用双扣件相连。立杆搭设时,增大钢管与地面的接触面。转换层大梁排架下设扫地杆,中间设两道大小横杆,梁底排架两侧。横向搭设斜支撑,纵向搭设双肢剪刀撑,同时将梁下钢管支撑与板下支撑用钢管扣件连接,增加整层支撑的稳定性、刚度。
立杆强度与稳定性验算:

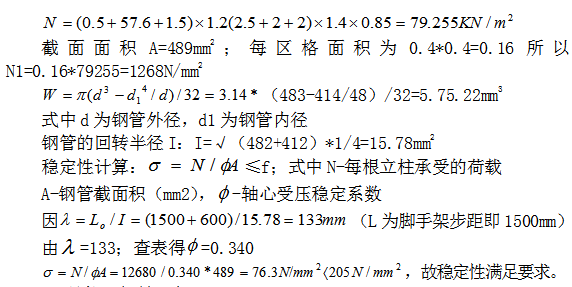

验算立杆强度与稳定按中间立杆两端轴心受压(进行计算。
3、转换层钢筋工程
转换梁内部钢筋数量多、直径大、间隙小在施工过程中难度大,因而要制定可行高效的安装顺序:(梁底模与支撑系统完工验收合格)设梁上筋支撑架二排上筋排放二排上通长筋套筒连接(数字轴一排上筋)梁上筋垫铁一排上筋排放一排 通长筋套筒连接底二排筋与筋绑扎吊筋绑扎抗扭筋穿入绑扎拉筋绑扎钢筋验收封梁侧模。
4.混凝土施工
本转换层梁板砼总方量约为5545立方米,梁截面尺寸最大的为1000*2400,属大体积混凝土。
4.1、混凝土配合比的控制
转换层大梁混凝土强度标号为C40,板混凝土标号为C40,选用自拌泵送混凝土。掺加4%的UEA—W复合型补偿收缩自防水剂及0.06%的缓凝剂和掺量为10%的粉煤灰,控制石子粒径在5~31.5mm之间。并在浇筑前对石子,砂浇水冲洗(水用量根据现场第一盘进行合适调整,并用坍落筒测定),同时应对水泥先进行取样送检。
4.2、混凝土浇筑
因梁高较深,为保证大体积混凝土振捣质量及有利于混凝土早期水化热的散发,框支梁分层浇灌,每层约600,沿纵向每跨框支梁板带位置作为一个浇灌区,先沿框支梁灌底部600~700,分层推进的浇筑方法施工,每区完成后再重新回到开始处将该区梁板全部浇灌完成,再进入下一区,如此全部完成。
4.3、大体积砼施工措施
(1)在砼中内掺加水泥用量8%的低碱高效混凝土膨胀剂,采用掺膨胀剂的补偿缩砼水中养护14天,砼限制膨胀率≥0.03%。
(2)选用矿渣硅酸盐水化热较低的水泥。在满足设计强度要求的前提下,尽量减少水泥用量(据测定每增减10kg水泥,可使砼的温度升降10C)。
(3)掺加FDN-2缓凝高效减水剂(掺量0.6%)。以减少水泥用量,改善和易性,推养护迟水热化的峰值期。
(4)在砼中掺加少量的磨细粉煤灰(掺加水泥用量的10%左右),取代部分水泥,并可改善砼的塑性和可泵性。对于大梁等养护条件较恶劣的部位应严格控制煤粉灰的含碳量,选用含碳量小于5%的粉煤灰。
5.结论
该施工方案针对工程实际条件,较好地把握住了施工的关键环节,以常规的材料、设备和工程手段较好的解决了该转换层的施工难题。对经认可的施工方案、方法、工艺的技术参数和指标进行严密的监视和控制,保证在具体操作过程中,能够达到设计和规范要求,为保证工程质量创造了先决条件。同时也取得了较好的经济效益。
本转换层施工方案为以后类似高层建筑中的转换层施工提供了有力的经验和借鉴。
参考文献:
[1]唐兴荣.高层建筑转换层结构设计与施工【M】.中国建筑工业出版社
[2]孙占山,试论高层建筑转换层施工工艺和质量控制[J]科技与企业,2013-05-22
[3]赵海玲,解析某大厦工程建筑工程中转换层技术的应用[J]中华民居(下旬刊),2014-02-25
[3]唐岳灏,浅谈高层建筑转换层施工的质量控制[J]四川建材,2008-10-17
论文作者:李凯
论文发表刊物:《基层建设》2015年31期
