导渗盲沟在高水位均质土坝渗漏治理中的应用论文_邹南宜

中建五局土木工程有限公司 湖南长沙 410004

摘要:全国早期修建的水库工程,虽已完成除险加固,但是仍有坝体存在局部渗漏现象,渗流日益增大将对坝体的稳定性和安全性产生较大的影响,本文以中建五局承建的荆门市凤袁路项目为依托,运用导渗盲沟的治理方案,取得了良好的效果。

关键词:均质土坝;渗漏;导渗盲沟

1依托工程概况

荆门市凤袁路(白云大道-西三环)建设项目,位于荆门市漳河新区,西起西三环立交,下穿改线后的荆沙铁路,经荆山大道交叉口后沿凤凰水坝行进(与凤凰水坝拼宽),经凤凰大道、碧桂园路后终至白云大道。道路全长4715.523m,为城市主干路,道路规划红线宽50m。

其中K3+435.145~K4+321.587段为凤凰水库拼宽路基,需对原有坝体进行填筑加宽,水坝段横断面图如下:

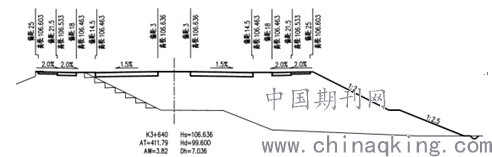

图1凤袁路项目水坝拼宽段路基横断面图

凤凰水库大坝拦截长湖水系新埠河流域来水,是一座以灌溉为主,兼有防洪、城市供水、旅游等综合利用的水利工程,由大坝、溢洪道、输水管组成,于1975年建成,1993年完成除险加固。在施工过程中,发现原有坝体坡脚有渗漏情况,渗漏点集中,水量较大,渗水为清水。

2坝体渗漏原因分析

凤凰水库建成距今已有45年,经1993年除险加固后,已安全运行27年。原有坝体顶宽4.5m,为均质土坝,除险加固时对坝体进行加宽培厚,形成坝顶宽8m的中型水库。因年代久远,早期坝体设计图纸已无法找寻。通过现场踏勘,对渗漏位置及渗水量分析,坝体渗漏原因主要为早期坡脚排水渠,在除险加固时,并未将原有排水渠废除,为是直接采用粘土填筑,排水渠主要为浆砌片石,时间久以后内部形成渗水通道,加之原有坝体底层填土不密实,夹杂石块,最终形成渗漏点。

3治理方案选择

目前水库渗漏治理主要有以下几种方案:

(1)防渗墙。防渗墙是为了防止渗流而采取的阻挡措施,一般采用水泥搅拌桩连续布置,设置在坝体迎水面一侧,形成一道不渗水的墙体,从而起到防渗的目的。

(2)灌浆加固。主要是对水库大坝的坝体进行填缝堵漏施工,通过灌浆的方式使水库大坝形成防渗漏体,促进大坝结构的稳定性。通常情况水库大坝的灌浆加固施工钻孔采用的是泥浆固壁回转钻孔。

(3)导渗盲沟。主要是对坝体内部的渗水进行排水减压的方法,打开渗水通道,增强坝体稳定。

因防渗墙及灌浆加固均须在坝顶进行钻孔施工,对坝体扰动较大,且需整段坝体施工才能达到效果,造价较高,在本工程并不适用。本工程渗漏点集中,渗水主要为清水,且坝体拼宽路基施工完成后,原有坝顶会加宽至50m,渗漏对坝体整体稳定性影响小,故本工程采用导渗盲沟进行坝体渗漏治理。

4导渗盲沟施工流程

(1)导渗盲沟设计

根据现场实际渗水情况,导渗盲沟主要设置在5个渗漏点处,沿坝体横向设置,最后汇集至一处排出,在汇集末端设置量水堰,便于对渗水量进行观测。导渗盲沟采用碎石+DN100PVC管形式,盲沟尺寸500×500mm。

(2)盲沟开挖

根据渗水点进行放样开挖,开挖深度应低于渗水点标高,开挖坡度为1%,便于排水,开挖宽度略大于导渗盲沟宽度。

(3)铺设碎石

碎石采用粒径30-50mm碎石或卵石,碎石不宜过小,以保证排水通畅。碎石填筑至DN100PVC管底标高后,设置PVC管,设置完成后再次铺设碎石至沟顶。

(4)PVC管安装

PVC管采用DN100PVC管,管壁采用手持钻机进行开孔,开孔梅花形布置,间距50mm,PVC管采用直通连接,表面覆盖土工布,避免管壁开孔被堵死。PVC管安装完成后铺设剩余碎石至盲沟顶,铺设碎石时不得进行碾压,以防损坏PVC管。

5结语

通过导渗盲沟的应用,对坝体渗水进行汇集排除,减小了坝体内部压力,避免了渗水在坝体内部蔓延,提高了坝体整体稳定性及安全性,取得了良好的效果。导渗盲沟施工成本低,施工简单而且速度快,可为类似工程项目提供参考经验。

参考文献:

[1]汤贵仁.我国小型病险水库病害特点及除险加固技术[J].工程建设与设计,2019(22):123-124

[2]刘滢雪.水库渗漏成因及其防治对策分析[J].环境与发展,2018,30(01):238-239

[3]王发青.水库大坝加固技术及防渗措施探讨[J].绿色环保建材,2017(06):196

论文作者:邹南宜

论文发表刊物:《基层建设》2019年第29期

论文发表时间:2020/3/3

标签:;  ;  ;  ;  ;  ;  ;  ;

导渗盲沟在高水位均质土坝渗漏治理中的应用论文_邹南宜
下载Doc文档

猜你喜欢
