深业鹏基(集团)有限公司 广东深圳 518000
摘要:近年来,随着我国经济水平的不断提高,高层建筑施工工程不断增多,设置后浇带是多栋连体或地下室长度长的高层建筑地下室底板施工的重要组成部分。地下室底板设置后浇带能有效地分化大面积混凝土的收缩应力,减少混凝土裂缝的产生,从而保证地下室底板、外墙的抗渗漏能力。本文以某花园主体工程为例,阐述了建筑基础底板后浇带封闭施工技术。
关键词:建筑工程;基础底板;后浇带;施工技术;
受工程材料变形、建筑沉降变形等因素的影响,工程设计中应对底板后浇带展开相关设计,避开一次性施工带来的裂缝和渗漏等质量问题,确保能达到日常的使用功能。设置后浇带是目前高层建筑中常用的施工手段。后浇带不仅能提高混凝土的收缩能力,还能避免混凝土出现裂缝和渗楼的现象。本文结合工程实例,浅谈建筑基础底板后浇带封闭施工技术。
1 工程概况
1.1 工程综述
某花园工程位于惠州市惠城区,总建筑面积为135893㎡,其中含2栋20层住宅、3栋32层住宅、设有2层地下车库,1栋1层垃圾收集站,临街为1-2层商业。耐火等级为一级,建筑结构安全等级二级,设计年限为50年,抗震设防烈度为7度。
1.2 工程特点及地下室后浇带施工难点
(1)、本工程应重点注意各单体施工流程的安排,同时加强技术、质量、安全、工期、文明施工等各项管理。
(2)、本工程为住宅,而住宅工程施工质量的好坏直接体现在质量通病的预防上,所以,本工程在施工期间应重点注意质量通病的防治,如“地下室底板、顶板、楼板变形导致的裂缝、渗漏、砼裂缝”等。
(3)、本工程为20层、32层住宅楼,首层高5m,二至二十六楼均为2.9m, 由于地下车库与五栋塔楼相连,高差、荷载相差大,地下车库基础底板开始设置了沉降后浇带与伸缩后浇带和加强带,把地下室分为十三块,沉降后浇带设计要求楼房主体结构封顶后施工,伸缩后浇带待其两侧混凝土龄期达到15天后方可施工,增加了施工难度。施工时应重点注重各分项工程的流水施工,注意安装各单体的施工流程,以缩短工期。
(4)、本工程地下室及地下车库占地面积大,形成了大面积开挖,多个工作面同时开始施工。
(5)、地下车库顶板上将覆土栽种树木、花草等绿化或道路,所以施工时除了重点注意地下室底板和外墙防水砼的施工外,还应重点注意顶板防水砼的施工质量。
(6)、针对以上一些工程特点、本工程通过协同设计、施工等相关人员精心组织方案、以确保地下室后浇带整个实施方案的科学性、合理性、有效性与可行性。
2 施工缝、后浇带的设置
在工程的施工过程中,为防止建筑物沉降和砼收缩对工程质量的影响,也有是为了施工工序的需要,留置施工缝是必要的,后浇带也属于施工缝,施工缝如果处理不好将影响砼的整体性,因此施工缝就成了砼工程中的一个薄弱环节,施工缝的设置必须按设计要求和施工规范设置。
本工程按设计要求分别设置沉降后浇带和伸缩后浇带,沉降后浇带必须在主体结构封顶、建筑物沉降稳定后方可施工,伸缩后浇带必须在其两侧砼浇筑15d后方可施工;在剪力墙上设置水平施工缝,施工缝设置于离地下室地面高度400mm处,为防止渗水,沿水平施工缝设置通长3×300折边止水钢板;基础底板及外墙沉降后浇带按设计要求分别设置底板超前止水后浇带及外墙超前止水后浇带,基础底板及外墙伸缩后浇带两侧分别沿长度及高度方向设置通长3×300折边止水钢板,地下室顶板后浇带设置位置同底板位置。内墙、柱水平施工缝留置于板板面或梁面;有主次梁的楼板顺着次梁方向浇筑,施工缝留置于次梁跨度中间的1/3范围内。
3 施工缝、后浇带的做法

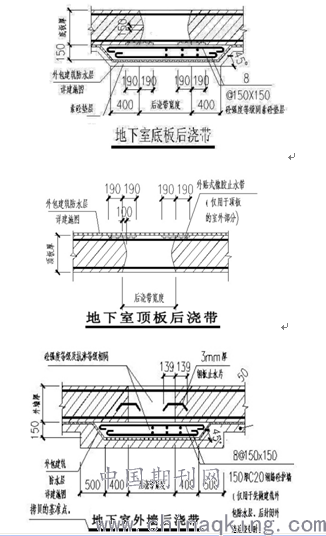

(1)、地下室底板后浇带、地下室顶板后浇带、地下室外墙后浇带防水做法图示如下:

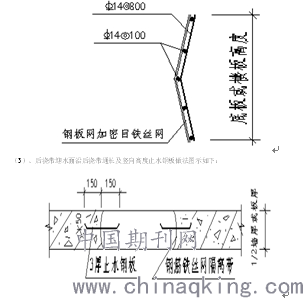

(2)、沉降后浇带及伸缩后浇带按设计要求进行施工,并沿后浇带通长及竖向高度两侧设置钢筋铁丝网隔离网带,具体做法图示如下:
4 施工缝、后浇带的保护

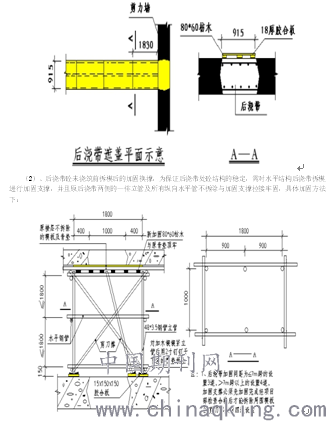

(1)、后浇带混凝土施工完成后,应及时加强对后浇带里散落的砼、钢筋上的浮浆以及建筑材料等进行清理并对后浇带进行保护;具体保护做法是沿后浇带长度方向用2.5寸铁钉将18厚胶合板钉于80×60枋木上,使其沿通长方向形成一个整体遮盖于后浇带上,不至于让拆撑时的碎砼渣及以后的建筑材料及建筑垃圾掉入后浇带中;也起到保护工人施工安全的作用,具体遮盖图示如下:
5 施工缝、后浇带的处理
(1)、施工缝、后浇带施工时后浇带里的杂物、钢筋表面上的浮浆要清理干净,施工逢砼表面要凿毛,松散的砼要凿除,以露出坚硬水泥和石子为准。对较严重的蜂窝或孔洞进行修补,凿实后采取高一强度等级的微膨胀混凝土。在后浇带混凝土浇筑前应用喷枪(用水和空气)清理表面,冲洗干净,不得有集水。
(2)、钢筋除锈及变形处理。钢筋表面浮锈可以采用手持电动打磨机清除并在混凝土浇筑前将突出板面变形的钢筋人工进行调整,使钢筋的变形方向平行于板面方向。
(3)、后浇带砼的强度等级采用比原砼强度高一个等级的微膨胀收缩混凝土,其混凝土抗渗等级与原构件相同。后浇带及施工缝砼第二次浇筑前均应在新、老砼交接处进行接浆处理,砂浆要同砼强度等级一致,对于地下室底板后浇带要先铺一层150mm—200mm厚砂浆再进行砼浇筑,振捣砼时应充分振捣密实,使新、老砼紧密结合。混凝土浇筑时,由于后浇带处的钢筋比较密,为便于混凝土的振捣密实,除配备常规振动棒外,另配一根小振动棒,对钢筋比较密处、边角等处加强振捣。
(4)、后浇带及施工缝的砼浇筑凝固后及时进行浇水养护,盖上麻袋(竖向结构涂上养护液盖上塑料薄膜)。
(5)、后浇带及施工缝的拆模:对于竖向结构的拆模,砼强度必须达到设计强度等级的70%;水平结构的拆模,砼强度必须达到设计强度等级的100%方可拆模。
(6)、后浇带拆模后在今后的施工过程中迎水面施工缝如果有渗水现象,采用聚氨酯防水涂料,以达到防止渗水情况的发生。
6 质量保证措施
(1)基础底板防水施工必须保证涂刷均匀,厚度符合设计要求。
(2)临时地下连续墙拆除时,必须对钢板止水带采取防护措施,避免钢板止水带发生变形,若存在发生变形的情况,在混凝土浇筑前,必须加焊钢板止水带,保证防水施工质量。
(3)钢筋除锈、调直必须到位,满足设计要求。
(4)为确保本工程混凝土的质量得到有效保证,对商品混凝土搅拌站进行延伸质量管理,从混凝土各种强度等级的配合比设计、各种原材料来源、进场,到混凝土的生产、供应过程全程进行监督并且具体责任落实到人,确保搅拌站提供合格的商品混凝土。
(5)坍落度、和易性等混凝土施工性能的检验以到达现场入模前为准,在性能达不到要求时,退场处理;严禁现场在混凝土中加水;混凝土出场4h后未能浇筑,退回厂家。
(6)标高的控制。在墙、柱插筋上用红油漆标注0.5m线,拉线控制,刮杠找平标高,找平过程中随时用水平仪进行复测,严格控制板面标高。
7 结语
综上所述,后浇带在地下底板工程中的应用越来越普遍,底板后浇带封闭施工技术的质量对整个建筑的施工质量起到关键性的作用,因此在施工过程中必须结合工程的实际情况严格按照施工工艺并保证每道工序的施工质量,从前期准备、设计到后期实施,进行全过程把控,才能起到良好的效果,做精品工程,让业主住得安心、顺心。
参考文献:
[1]张森. 地下室底板后浇带浇筑施工质量提升措施探讨[J]. 房地产导刊, 2015(21).
[2]牟淑琼. 浅谈地下室底板后浇带施工的质量保证措施[J]. 无线互联科技, 2012(1):75-75.
论文作者:郑岸明
论文发表刊物:《防护工程》2017年第22期
论文发表时间:2017/12/27
标签:底板论文; 混凝土论文; 地下室论文; 工程论文; 钢筋论文; 顶板论文; 等级论文; 《防护工程》2017年第22期论文;
