QLR合成高分子液体橡胶防水涂膜的施工应用与分析论文_姜志根

(江苏省建工集团有限公司)

【摘 要】QLR高分子液体橡胶防水胶膜的优势在于:自身材料相溶性较佳,不但在进行一次同步施工中不会出现接缝的现象,在工程施工中,进行二次喷涂接缝不会产生分离脱层,进而使得普通卷材不能规避的接缝难题得到了有效解决,杜绝了因材料本身的特性造成施工困难、接缝渗漏的现象。因此,本文主要对QLR 高分子液体橡胶防水胶膜的施工应用进行了分析。

【关键词】防水涂膜;产品特性;施工技术;细部处理

一、工程概况

以对外经济贸易大学综合体育馆地下工程防水为例,该建筑位于朝阳区惠新东街10号,对外经济贸易大学校内西北角。设计基础为筏板基础+抗拔桩,基础底板的底部标高为-13.6m,侧墙为抗渗混凝土墙壁,东西长为95.9m,南北宽为68.4m。原设计底板和外墙均采用一道BAC自粘性橡胶改性沥青防水卷材,厚度大于等于3mm;一道水泥基渗透结晶型防水涂料,厚度大于等于1mm。经校方、设计和总包方考察,决定变更为1.5mm厚QLR高分子液体橡胶防水胶膜。

二、产品特性

施工简便、冷制冷喷、整体无缝、快速成型、超强延伸率、超高弹性、低温柔性、自愈性、环保性、不窜水、不剥离。施工无明火,无任何有毒有害气体。

三、QLR合成高分子液体橡胶防水胶膜施工技术

(一)施工工艺

1.喷涂机应按A、B两组份工艺标准执行,将A、B两组份工艺配比料送到喷枪,并以雾化形式喷出。

2.喷涂施工应分段进行或分区进行,区域按500至1000m2加以划分,进行喷涂时应当一次性符合设计厚度的标准。

3.喷涂结束后,胶膜固化的时间为3~5秒,上人行走的时间为6h以上,保护层施工在24h以后。在这一期间,胶膜表面会出现不断析水现象,导致发生鼓泡、排气,上述变化属正常情况,待干燥后粘接力不会受到影响,且现象会自然消失。

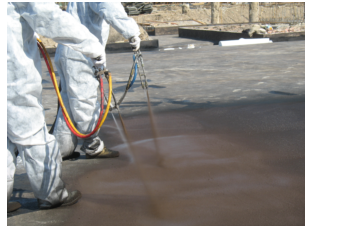

4.底板施工流程:底板空铺无纺布——细部防水加强层施工——A、B组分材料分别充分搅拌——小杯法检测试验——喷涂设备的预启动——试喷涂——大面喷涂QLR合成高分子液体橡胶防水胶膜。(QLR液体橡胶喷涂见下图)

(二)底板施工

1.经现场勘察,若主体沉降不均会导致基础垫层出现巨大的差异,所以在防水结构问题上有一定的难度,为满足一级防水的标准,本项目底板防水设计施工采用空铺点粘隔离法,采用柔性全包(皮肤式)防水。确保防水材料和基底之间不会发生粘结,达到与后浇筑混凝土合为一体的厚度标准为1.5mm±0.1的防水层,形成一个完整、有效、全封闭的防水体系。具体操作如下:

①保证基面的干净与平整,使用吹风机进行基面清扫,人工铲除泥块和建筑垃圾,将基面各处的裂缝、孔洞、阴阳角凹槽进行修补。

②延阴角喷涂QLR合成高分子液体橡胶防水胶膜,厚度为0.8mm,宽度为400mm。以阴角为中心 上下各为200mm。

③无纺布的平整铺贴方式为顺延喷涂阴角上部的150mm处进行铺贴,长边搭接口的宽度≥70mm,短边的搭接口宽度≥100mm,使用QLR密封胶直接涂刷粘接搭接口,无纺布要达到平滑、整齐的标准。

④针对容易发生变形的位置先进行一遍0.8mm厚的附加层喷涂,其中包括:施工缝、集水井、阴阳角、后浇带、抗拔桩头等。

⑤大面积喷涂底板的厚度标准为1.5mm±0.1,保证厚度均匀、不漏喷。

2.砖砌导墙的平面和立面不需要铺设无纺布,直接用QLR合成高分子液体橡胶防水胶膜进行喷涂,甩槎部位胶膜上部隔离用350#石油沥青油毡或PE膜隔离,用水泥砂浆对铺设好的隔离层进行保护。在进行侧墙施工时,将砂浆与隔离膜揭掉,在甩槎面上直接喷涂QLR合成高分子液体橡胶防水胶膜于侧墙顶面和筏板外挑平面上,现成致密、连续、完整、交联的无缝对接,然后在进行侧墙喷涂施工。

3.进行QLR合成高分子液体橡胶防水胶膜喷涂时,要做到分段施工,并保证一次性完成。施工顺序为由下到上、由远到近、由小到大进行,两次喷涂的顺序为先横向喷涂再竖向喷涂,喷枪出料应均匀,保证无漏喷少喷现象并达到设计厚度。

4.前后两次喷涂搭接宽度应≥80mm,要保护好预留边缘搭接部位。

5.进行钢筋焊接、绑扎和混凝土保护层施工时,必须对防水层采取必要的保护措施,以防止防水层被破坏,达不到防水效果。

(三)侧墙施工

1.当砼侧壁经充分养护并完成细部修补后,方可使用QLR合成高分子液体橡胶防水胶膜进行喷涂施工。

2.施工时首先应清理导墙甩槎内的预留胶膜,并对细部节点加以处理,当细部防水加强层析水结束后,方可使用QLR合成高分子液体橡胶防水胶膜进行大面积喷涂。喷涂应按照从下到上、相互垂直的顺序进行,成型的防水胶膜必须达到设计厚度。

3.由于本项目地下墙面高达13m,外墙与护坡桩间距离只有800mm,空间较小,为了更好地保护好防水层,施工时采取分层分段方式,每施工层高度约2m,在每层防水层施工后,及时报监理与校方验收,验收合格后粘贴聚苯板保护层,在聚苯板上口防水层位置采用塑料薄膜粘贴封闭,防止防水层表面破坏,然后进行土方回填,待下部回填到位再进行上步防水施工、保护、回填。

四、细部处理

喷涂前必须对所有的细部节点做加强处理。主要是阴阳角、施工缝、后浇带、抗浮锚筋、集水井、穿墙管、甩槎、接槎、接地干线等部位,具体做法如下:

1.阴阳角的防水施工

检查并清理基层平面与立面结构交接处的阴阳角,阴角R=50mm圆弧角,阳角D=10mm圆弧角;沿阴阳角喷涂400mm宽0.8mm厚QLR合成高分子液体橡胶防水胶膜加强层,要求转角各半。

2.施工缝与后浇带部位的防水处理

施工缝位置喷涂400mm宽0.8mm厚QLR合成高分子液体橡胶防水胶膜加强层,要求缝中各半。

3.抗浮锚筋防水处理

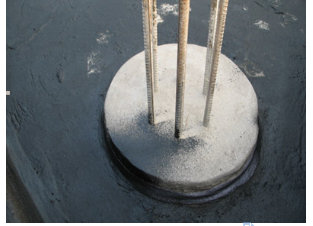

将抗浮锚筋四周清理干净,锚筋根部涂刷QLR密封胶,端面涂刷水泥基渗透结晶,每根筋封闭遇水膨胀止水胶环;喷涂400mm宽0.8mm厚QLR合成高分子液体橡胶防水胶膜加强层,要求覆盖水泥基渗透结晶100mm。

4.集水井防水施工

经观察集水井、基面干燥无渗漏水,做好防水渗漏处理;阴阳角部位应喷涂400mm宽0.8mm厚QLR合成高分子液体橡胶防水胶膜加强层,要求转角各半。最后喷涂QLR合成高分子液体橡胶防水胶膜。

5.穿墙管的防水处理

对管根及预埋件根进行洁净处理;(碳钢管根部先除锈,宽度40mm),再涂刷二道200mm宽QLR合成高分子液体橡胶防水胶膜加强层,其宽度为管径100mm,管径四周100mm;经检查满足喷涂条件,开始喷涂。

6.甩槎和接槎处的防水处理

导墙平立面用水泥砂浆找平,然后进行QLR合成高分子液体橡胶防水胶膜喷涂,立面喷涂1.5mm厚,平面喷涂0.8mm厚,以保证接槎的防水质量。导墙甩槎的涂膜表面上采用一道聚乙烯膜或350#石油沥青油毡隔离并用水泥砂浆保护;待侧墙施工时将上面隔离层揭掉,清理干净直接从甩茬平面喷涂与侧墙立面进行接槎防水处理。

7.接地干线的防水处理

清理接地干线根部,并将根部剔成5mm深小V型槽,填充QLR密封胶;从根部向外涂刷QLR密封胶100mm,延根部向上涂刷QLR密封胶200mm,涂刷厚度0.5mm。最后喷涂与防水层相连。

五、检查验收

1、主控项目

①胶膜防水层所用材料及配合比必须符合设计要求。

检验方法:检查出厂合格证、质量检验报告、计量措施和现场抽样试验报告。

②胶膜防水层的平均厚度应符合设计要求,最小厚度不得小于设计厚度的90%。

检验方法:针测法或割取法测量。

③胶膜防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。

检验方法:观察检查和检查隐蔽工程验收记录。

2、一般项目

①胶膜防水层应与基层粘结牢固,喷涂均匀,不得有流淌、露槎等缺陷。

检验方法:观察检查。

②侧墙胶膜防水层的保护层与防水层应结合紧密,保护层厚度应符合设计要求。

检验方法:观察检查。

六、结论

综上所述,QLR合成高分子液体橡胶防水胶膜所具有的高延伸率、蠕变抗裂性、自愈合性、潮湿基面粘结性、防窜水性、施工便捷性等优异性能是很多防水材料难以全部做到的,当然好的施工材料还需要正确的施工方法,必须在施工中加强管理,才能确保工程质量,正在做到“天衣无缝”。

参考文献:

[1]沈春林.国内外建筑防水材料现状和我国发展规划及建议[J].新型建筑材料,2013(4).

[2]赵利利.论新型高分子材料的开发与应用[J].科技致富向导,2011.(02).

[3]余剑英,董连宝,孔宪明.我国建筑防水涂料的现状与发展[J].新型建筑材料,2014(10).

作者简介:

姜志根(1963-),男,江苏南京,,工程师,综合体育馆项目总工

论文作者:姜志根

论文发表刊物:《工程建设标准化》2015年12月供稿

论文发表时间:2016/4/14
